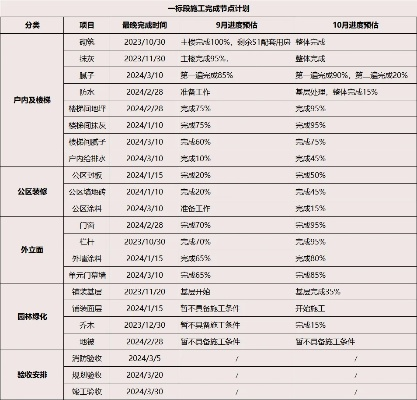

1.工程竣工验收的法律规定
根据《建设项目(工程)竣工验收办法》的规定,工程竣工验收的核心时间要求如下:

- 基本期限:建设工程在施工完成后,组织竣工验收的最长期限为3个月。
- 延长期限:若3个月内办理竣工验收确有困难,经负责验收的主管部门批准后,可以适当延长期限。
2.完整的验收流程与各阶段时限
从施工单位提交申请到最终出具报告,完整的验收过程包含明确的阶段划分:
第一阶段:验收准备与申请
-施工单位完成全部合同约定的施工内容后,向建设单位提交书面的竣工验收申请。
第二阶段:组织现场验收
-建设单位在收到竣工验收申请后的28天内,必须组织设计、施工、监理、勘察等单位进行现场验收。
第三阶段:出具验收报告
-验收完成后,建设单位需在14天内出具《工程竣工验收报告》。
第四阶段:竣工验收备案
-建设单位应在工程竣工验收合格之日起15日内,向当地建设行政主管部门备案。备案需提交的文件包括工程竣工验收备案表和工程竣工验收报告等。
3.申请延长期限的条件与程序
当出现以下特殊情况时,可申请延长验收期限:
- 受不可抗力因素影响,如极端天气、重大政策调整等。
- 个别非主要设备因特殊原因未能按时安装到位,但不影响主体结构安全和主要使用功能。
- 复杂的工艺调试或联动试车需要更长时间。
延期申请程序:
1.建设单位向主管部门提交书面延期申请。
2.详细说明无法按期验收的理由和预计完成时间。
-获得主管部门书面批准后,按新的期限执行。
4.逾期未验收的法律后果与责任
工程完工后若未能按时完成验收,将产生以下后果:
-
经济处罚:根据规定,已具备竣工验收条件的项目,如果3个月内不办理验收和移交固定资产手续,将取消企业和主管部门的基建试车收入分成,相关款项由银行监督全部上缴财政。
-
项目无法投入使用:未经竣工验收或验收不合格的工程,不得交付使用。
-
档案管理风险:工程文件的归档整理必须与工程建设同步,逾期补编将不符合《建设工程文件归档规范》的要求。
5.特殊情况下的验收处理方式
对于某些非典型情况,法规也提供了灵活的解决方案:
-
基本符合但有少量遗留:对于零星土建工程和少数非主要设备未按设计完成,但不影响正常生产的项目,也应办理竣工验收手续,同时对剩余工程限期完成。
-
已部分投入使用:对已形成部分生产能力或实际已投入使用的项目,若近期无法按原设计续建,可从实际情况出发,缩小规模并尽快组织验收。
6.施工单位在验收阶段的关键职责
为确保验收顺利进行,施工单位应履行以下职责:
-完成全部合同约定的施工内容,并确保工程质量符合设计要求和《建筑工程施工质量验收统一标准》等规范。
-在施工过程中,按照《建设工程文件归档规范》的要求,同步形成、收集和整理工程文件。
-整理并向建设单位移交完整的施工过程文件、质量验收记录以及竣工图等。
7.验收期限规定的意义与适用范围
规定的重要意义:
- 保障工程质量安全,防止不合格工程流入市场。
- 明确各方责任,避免因验收拖延导致的纠纷。
- 确保建设项目及时投产,发挥投资效益。
适用范围:
-此规定适用于所有新建、扩建、改建的各类建设工程项目。
