一、基础概念与法规依据

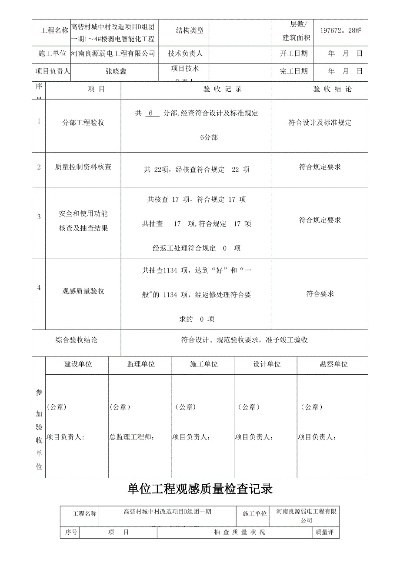

1.什么是单位工程竣工验收报审表?

单位工程竣工验收报审表是建设单位在工程完工后,向质量监督机构及相关参建单位提交的正式申请文件,用于启动竣工验收程序。其核心作用是确认工程已按合同约定及设计文件完成施工,且质量符合国家强制性标准和规范要求。
2.法规强制性与定位
根据《建设工程质量管理条例》及《房屋建筑和市政基础设施工程竣工验收规定》,该表格是工程交付使用的必经法律文件。未通过验收或未提交有效报审表的工程,不得投入使用或办理权属登记。表格本身不属于技术资料,而是协调勘察、设计、施工、监理各方履行质量责任的法律纽带。
3.与其他文件的区别
- vs.竣工验收报告:报审表是验收的"单"是验收后的"结论书"。
- vs.施工总结报告:报审表由建设单位主导编制,聚焦程序合规性;施工总结侧重技术实施过程。
二、填表核心要素与流程
1.表格必备内容
根据工程实践及规范性文件要求,报审表需包含以下模块:
- 工程概况:工程名称、地点、结构类型、建筑面积、开工/竣工日期等基础信息。
- 参建单位信息:勘察、设计、施工、监理单位全称及项目负责人信息。
- 质量文件清单:包括质量控制资料、安全功能检测报告、观感质量记录等。
- 建设单位声明:明确工程已完成合同约定内容,具备验收条件。
2.填表责任分工
| 责任方 | 具体职责 |
|---|---|
| 建设单位 | 组织编制报审表,汇总各方文件,提交监督机构 |
| 施工单位 | 提供竣工自评报告、质量保证资料、竣工图等 |
| 监理单位 | 出具质量评估报告,复核施工资料完整性 |
| 设计单位 | 确认工程按设计图纸施工,签署设计文件执行意见 |
3.提交流程与时限
- 流程步骤:
①施工单位完成竣工预验收并整改合格;
②监理单位审核通过并提交评估报告;
③建设单位汇编成册,向质监站提交报审表;
④质监站审查通过后组织现场验收。
- 时限要求:工程完工后15日内提交报审表,验收组应在收到报审表后7个工作日内安排现场查验。
三、常见问题与解决策略
1.资料不完整的补救措施
若部分检测报告未及时获取,可采用"+时限":在报审表中备注"报告正在检测中,预计X月X日补充提交"并由建设单位盖章确认。但涉及结构安全的材料(如混凝土强度检测)必须齐全。
2.参建单位人员缺席的合规处理
当设计单位项目负责人或总监无法到场时,需满足以下条件:
- 提供书面授权委托书,明确替代人员职权;
- 替代人员需具备同等资格(如注册建筑师/监理工程师证书);
- 关键环节验收(如地基基础、主体结构)必须由原项目负责人签字确认。
3.验收意见表述规范
避免使用模糊表述如"问题整改后同意验收"正确示例:
- 合格情况:"工程实体质量符合设计要求,质量控制资料完整,同意通过竣工验收";
- 需整改情况:"针对XX问题(明确具体部位及缺陷),由施工单位在3日内完成整改并经监理复核后,视为验收通过"。
4.数字时代的创新实践
部分地区已推行电子报审系统,通过在线平台上传扫描件、同步审批,有效缩短提交周期。例如,汕头市应急医院改造项目通过电子化招标,实现资料同步归档。
四、典型案例演示
案例背景:某市人民医院改造项目,总投资4200万元,升级面积1.14万平方米。
报审表关键内容:
Besides
- 工程概况:明确改造范围涵盖医学救援基地、发热门诊等核心功能区;
- 质量文件:附入建筑材料合格证、消防验收文件、环保检测报告等;
- 验收意见:设计单位确认"施工符合图纸变更要求"单位评估"资料完整,验收程序合规"。
案例启示:
- 医疗类工程需重点突出消防、环保等专项验收文件;
- 多方盖章顺序严格遵循:施工→监理→设计→建设单位最终确认。
五、总结与建议
单位工程竣工验收报审表不仅是工程建设的"证"质量责任的法律载体。建议建设单位:
1.提前3个月启动资料整理,建立缺件台账动态跟踪;
2.与质监站保持前置沟通,提前预审核心要件;
3.善用电子化工具,减少纸质流程延误。只有规范填写、及时提交,才能高效打通工程交付的"最后一公里"。
