工程款结算流程详解

konglu 工程检测59阅读模式

一、工程结算有哪些基本步骤?

完整的工程款结算流程包含前期准备、过程管控、资料报送、审核支付四个阶段。根据《建设工程价款结算暂行办法》规定,竣工后一次结算是最常用的方式,其具体流程如下:

 工程款结算流程详解

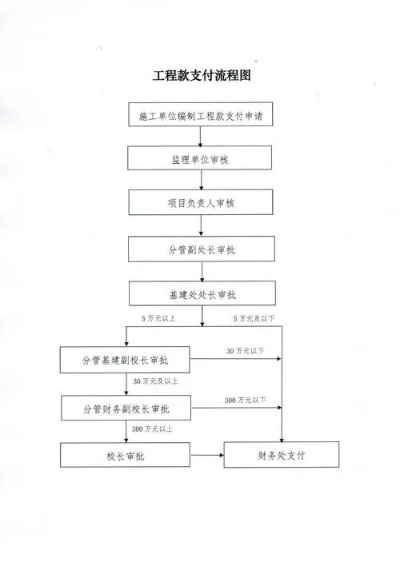

1.
竣工验收合格

所有合同范围内的工程(包括总包、分包及材料设备)必须完成施工,并经乙方、监理、甲方工程和预算人员四方共同验收确认。

2.
制作验收表格

详细记录已完工程的工程量增减情况,形成书面文件并由四方共同签认。

3.
乙方整理结算资料

承包人需在工程竣工验收合格后28天内,向发包人提交竣工结算报告及完整的结算资料。

4.
监理审核资料完整性

监理单位负责审核资料的齐全性,确保符合竣工资料验收要求。

5.
甲方/造价机构审核

发包人可直接审查,或委托具有相应资质的工程造价咨询机构进行专业审核。

6.
核对谈判

双方就结算结果进行核对,解决分歧后形成最终结算报告。

7.
付款申请与支付

承包人提出结算付款申请,经审核后由相关负责人签发交财务付款。

二、不同阶段的工程款如何结算?

根据工程进度和合同约定,工程款结算主要分为三种类型:

(1)预付款结算

  • 包工包料的工程预付款比例不低于合同金额的10%,最高不超过30%
  • 发包人应在合同签订后一个月内或开工前7天内完成支付
  • 逾期未付的,承包人催告14天后可暂停施工

(2)进度款结算

  • 政府机关、事业单位和国有企业支付比例不低于已完成工程价款的80%
  • 一般项目支付比例在60%-90%之间,同时扣回预付款

(3)竣工结算款

  • 工程竣工结算后支付除质保金外的剩余款项
  • 质保金返还期限:有约定按约定;无约定自验收合格日起满2年返还

三、结算资料需要准备哪些内容?

完整的结算资料应包含以下核心文件:

  • 封面与目录:标明发包单位、工程项目、结算总造价等信息
  • 工程概况:详细说明工程名称、建设地点、规模等基本信息
  • 编制依据:包括定额标准、法律法规、合同文件、招投标文件等
  • 结算汇总表:列明单位工程项目、建筑面积、造价指标等
  • 各分项结算清单:分部分项结算清单、价格调整清单、主材价格清单等
  • 支持性文件:竣工图、变更单、现场签证、材料认价单等

四、结算审核有哪些时限要求?

根据结算金额不同,审核时限有明确划分:

结算金额 审核时限 依据
500万元以下 20天
500-2000万元 30天
2000-5000万元 45天
5000万元以上 60天

五、结算争议如何处理?

常见争议主要集中在工程量和工程价两方面:

工程量争议:各分部分项工程量计算差异应在合理区间内判断

工程价争议:合同内事项执行合同价格;合同外事项需价格审批手续完备

六、如何保障结算顺利进行?

1.
合同条款精细化:明确计价依据、工程量计算规则、材料价格调整机制

2.
过程资料系统化:建立变更台账、规范现场签证、完善材料管理

3.
建立专业团队:配备造价工程师、资料管理员等专业人员

4.
及时行使权利:如发包人拖延验收,以承包人提交验收报告日为竣工日期

七、工程款利息如何计算?

  • 有明确约定的按约定执行,但不得高于法定利率上限
  • 无约定的按同期同类贷款利率计息
  • 起算时间优先按合同约定,也可按工程交付日、提交结算文件日或起诉日

通过以上七个方面的详细解析,工程参与方能全面掌握结算流程要点,确保工程款项及时准确结算,有效维护自身合法权益。
