市政工程竣工验收的核心步骤是什么?分阶段管控与多方协同

konglu 工程检测39阅读模式

一、验收基础概念

1.
验收的根本目的是什么?

市政工程竣工验收的核心步骤是什么?分阶段管控与多方协同

市政工程竣工验收是项目交付前的最终质量检验环节,旨在验证工程实体与设计文件、施工规范的符合性,确保设施投入使用的安全性与功能性。通过规范化的验收程序,可有效规避后期运营中的结构隐患、功能缺陷及法律纠纷。

2.
验收分为哪些关键类型?

  • 中间验收:针对施工过程中的分部、分项工程(如路基处理、管道焊接)进行阶段性质量验证。
  • 单项工程验收:需政府主管部门参与的专项验收(如消防、环保、永久供电)。
  • 竣工验收:工程全面完工后,由建设单位组织多方参与的综合性验收。
  • 竣工综合验收:在各单位单项验收合格基础上,形成最终验收结论并签署报告,作为档案备案的依据。

二、验收前置准备工作

3.
技术资料应如何系统性整理?

施工单位需按三层次梳理资料:

  • 基础文件:施工许可证、地勘报告、招投标记录等立项依据;
  • 过程记录:隐蔽工程验收单(需监理签字确认)、工序交接单、设计变更文件;
  • 检测证明:原材料复检报告(钢筋、管材等)、实体检测数据(道路弯沉值、管道闭水试验)及设备调试报告。监理单位需重点核查资料与现场实体的逻辑一致性。

4.
现场实体需完成哪些功能性准备?

  • 道路工程:检测路面平整度与横坡,验证交通信号灯、路灯的供电及控制功能;
  • 给排水工程:完成管网通水试验,检查污水处理设施的进出水水质参数(如COD、氨氮);
  • 桥梁工程:开展静载试验(大跨度桥梁需第三方检测),核查支座安装偏差与防撞护栏线形。同时需拆除施工围挡,恢复绿化及人行道,确保现场整洁。

5.
如何建立参建单位协同机制?

建设单位应在验收前召集施工、监理、设计、勘察单位召开预备会,明确各方职责:

  • 施工单位:提交《工程竣工报告》,汇总质量控制与工期履约情况;
  • 监理单位:出具《工程质量评估报告》,说明问题整改闭环流程;
  • 设计/勘察单位:确认工程是否符合地勘要求与设计意图。

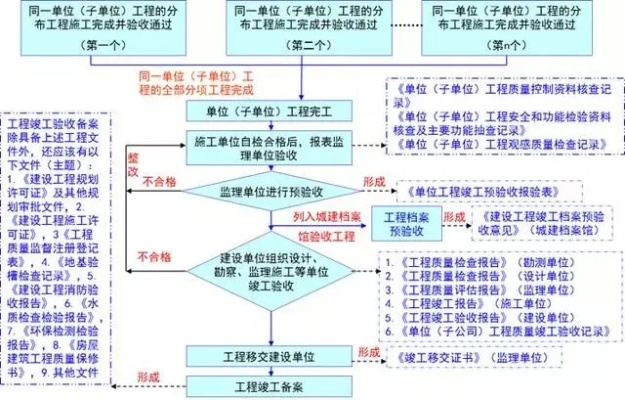

三、验收组织与执行流程

6.
验收小组由哪些成员构成?

组长单位为建设单位,核心成员包括:

  • 责任主体:施工总承包负责人、监理工程师、设计单位项目负责人、勘察单位代表;
  • 监督方:属地住建部门质量监督人员或第三方专家;
  • 接收单位:市政管理处等设施运维部门。

7.
验收申请与核查的具体流程是什么?

  • 步骤1:施工单位提交书面验收申请,附《工程竣工报告》及全套技术资料;
  • 步骤2:专业工程师进行初验,重点核查资料完整性;
  • 步骤3:验收组实地检查,分资料组(审核文件合规性)与现场组(测试实体功能)同步作业;
  • 步骤4:召开验收总结会,形成结论并签署验收文件。

8.
验收通过的标准有哪些?

需同时满足以下条件:

  • 文件完备性:竣工图按规定折叠装盒,隐蔽工程记录与监理签字一一对应;
  • 实体达标:各项性能参数(如路面承载力、管道密封性)符合设计规范;
  • 问题清零:施工过程中的质量隐患已全部整改并通过复核。

四、验收后期关键事务

9.
竣工备案需注意哪些要点?

建设单位应在验收合格后15日内,向住建部门提交备案资料,包括:

  • 工程竣工验收报告、规划认可文件、消防验收意见书(若涉及);
  • 若逾期未备案,主管部门可责令改正并处以罚款。

10.
资料归档有哪些常见问题?

部分项目存在资料移交不及时、归档不完整现象,导致后期补办困难。建议实行“质监站-档案室”联动机制,验收通过后同步启动档案入库程序。

五、典型问题与优化策略

11.
如何避免资料与实体不符?

监理单位需建立资料同步核查机制,例如隐蔽工程记录的时间、部位必须与施工进度节点匹配。施工方未按时提交竣工图的,应承担相应责任。

12.
如何提升验收效率?

  • 数字化管理:采用BIM技术整合图纸、检测数据与施工记录;
  • 分层验收:对非关键分项工程可采用简易程序,缩短审批周期。

13.
监管部门如何强化验收约束力?

通过联合执法检查,对未备案即投入使用的项目依法追责,并纳入企业信用评价体系。

版权声明:本站部分文章来源或改编自互联网及其他公众平台,主要目的在于分享信息,版权归原作者所有,内容仅供读者参考。本站仅提供信息存储空间服务,不拥有所有权,不承担相关法律责任,如有侵权请联系xp0123456789@qq.com删除。
