工程材料进场报验表全面解析:从制度规范到实操难点

konglu 工程检测51阅读模式

一、材料进场为何必须进行报验?

材料进场报验是工程质量控制的关键环节。建筑工程中使用的各类材料质量直接影响结构安全、使用功能与工程耐久性,因此必须建立严格的进场检验制度。根据《建设工程质量管理条例》要求,所有进入施工现场的建筑材料、构配件和设备都必须经过检验合格后方可使用。报验过程通过联检工作机制,由项目部材料室组织质检员、材料员等共同对产品的规格型号、数量、外观质量及合格证明文件进行检查,形成完整的质量记录。

 工程材料进场报验表全面解析:从制度规范到实操难点

二、材料进场检验的具体流程有哪些?

完整的材料进场检验流程包括多个环节。首先做好进货接收时的联检工作,检查内容包括产品规格、型号、数量、外观质量、出厂合格证、准用证等技术资料是否符合要求。随后进行材料进场复试,对钢材、水泥、砂石料、混凝土、防水材料等必须复试的产品,由项目试验员按规定取样送实验室试验,并做好监理见证取样工作。设备进场验证则由专业工程师进行设备检查和调试,填写相关记录。

检验完成后,内业工作需及时跟进,包括产品合格证、试验报告、准用证等材质证明文件的收集、整理和归档。整个检验过程必须做到100%覆盖,确保每种进场材料都留下检验记录。

三、材料进场检验的主要项目包括哪些?

建筑材料种类繁多,检测项目必须符合国家和地方相关规定。主要检测项目涵盖物理性能、力学性能、化学成份及耐久性等方面。例如混凝土需检测抗压强度、坍落度、含气量等指标;钢筋需验证屈服强度、抗拉强度、断后伸长率及冷弯性能;防水材料则需检验拉伸性能、低温柔性、不透水性等关键参数。

对于涉及消防安全的建筑材料,如保温绝热材料、电线电缆等,还需重点检测其燃烧性能,确保符合消防技术标准要求。

四、影响材料检测结果的关键因素有哪些?

周围环境温度及湿度对检测结果有显著影响。温度对水泥构件的早期强度十分明显:当温度高时,水泥凝结硬化速度迅速;温度低时则缓慢。国家标准对检测环境条件有严格规定,如水泥试验环境要求温度稳定保持在20℃±2℃,相对湿度大于50%。

加荷速度也是重要影响因素。在混凝土试块检测中,应使用连续均匀的加荷速度,具体数值根据混凝土强度等级确定。如检测人员随意增加加荷速度,将使试验结果失去真实性。此外,取样方法、试件制作、仪器精度等都会影响最终检测数据的准确性。

五、材料进场检验常见问题及处理方法?

检验过程中发现的不合格材料原则上应做退货处理,并进行记录,按"外埠进入不合格品"进行处置,报项目技术负责人审批。如可进行降级使用或改用做其它用途,由项目技术负责人签署处理意见。

实践中常见问题包括材质证明文件不全、检测参数不达标、抽样数量不足等。例如某项目HRB400E抗震钢筋进场检测中,发现某批次钢筋屈服强度实测值为390MPa(标准要求≥400MPa),且冷弯试验出现裂纹,立即封存该批次材料并追溯生产工艺问题。

六、如何建立有效的材料进场检验制度?

有效的检验制度需要明确的职责分工。工程技术部负责编制用料申请计划,设备物资部负责采购和供应。项目部建立岗位责任制,做到事事有人管,严格按照检测规范、检测大纲进行工作。

制度应细化试验检测工作流程,包括检测仪器管理、见证取样管理、季节施工控制措施等内容。同时加强过程监督,确保施工单位按频率及时对进场材料取样送检,在最短时间内提供准确可靠的数据指导施工。

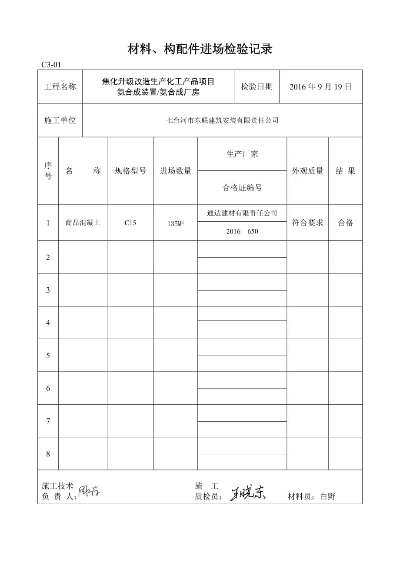

七、材料报验表格填写有哪些规范要求?

材料报验表填写必须规范准确。表格内容应包括工程名称、施工单位、材料名称、规格型号、进场数量、生产厂家等信息。检验结论应明确,签字盖章齐全,并附相应的质量证明文件。

根据《建筑工程施工质量验收统一标准》,工程质量验收应划分为单位工程、分部工程、分项工程和检验批。检验批作为检验的基础单位,其划分应根据施工及质量控制和专业验收需要按楼层、施工段、变形缝等进行。

八、新材料、新工艺的材料报验有何特殊要求?

随着建筑技术的发展,新型材料不断涌现。对于没有国家标准的新型材料,其防火性能必须符合行业标准。人员密集场所室内装修装饰,应当按照消防技术标准的要求,使用不燃、难燃材料。

检测机构应具备相应的检测资质和能力。广州市要求将具有开展保温、绝热材料及电线电缆"燃烧性能"能力的机构纳入建设工程质量检测监管系统实施监督管理。

九、见证取样在材料报验中的作用是什么?

见证取样是确保检测结果真实性的重要措施。在材料进场复试过程中,必须做好监理参加的见证取样工作。见证取样管理制度要求对力高管片厂管片配合比全程旁站和见证管片用原材料送检。

通过见证取样,可以避免施工单位单独取样可能存在的造假行为,确保样本的代表性和检测结果的可靠性。

十、如何通过材料报验实现质量追溯?

完整的材料报验记录体系为质量追溯提供依据。从材料进场、检验检测、结果判定到使用部位,形成完整的质量记录链条。一旦发现质量问题,可以通过记录快速定位问题批次、追溯生产过程,并采取相应整改措施。

例如某项目混凝土强度不足问题,通过检测记录追溯至搅拌站砂石含水率控制偏差,进而优化配合比和加强过程监控。
