河道治理工程施工步骤是什么?从准备到验收的全流程解析

konglu 工程检测31阅读模式

Q1:河道治理工程开工前需要完成哪些准备工作?

河道治理工程施工步骤是什么?从准备到验收的全流程解析

施工准备是工程顺利推进的基础,主要包括三个方面:

  • 技术准备:组织技术人员熟悉施工图纸,参与设计交底和图纸会审,编制详细的施工组织设计和专项方案。需重点掌握河道清淤断面控制、生态护岸结构衔接等关键技术参数。
  • 现场准备:清理施工区域内障碍物,搭建临时设施(办公区、材料堆放区等),完成测量放线并设置控制点标志。对存在污染源的河段需预先设置截污措施。
  • 资源准备:根据进度计划采购水泥、砂石、格宾网等材料,配备挖掘机、装载机、浮船等设备,并进行调试保养。对于涉及危化品或特殊地质条件的河段,需制定应急预案。

Q2:河道清淤施工的具体流程是怎样的?

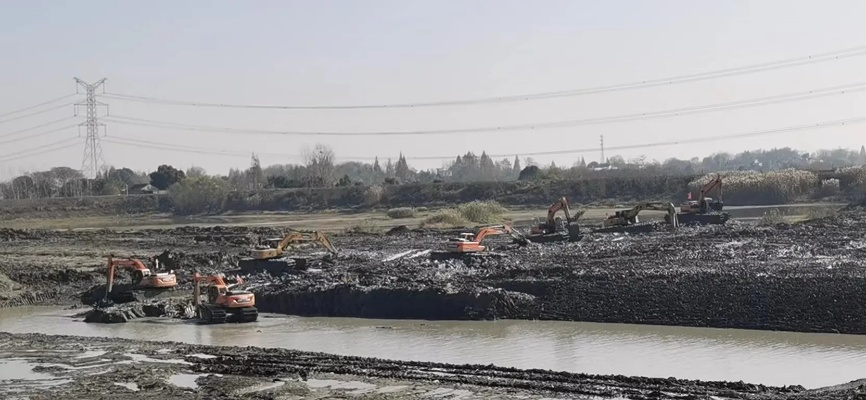

清淤施工需遵循"分段排水、分层开挖、动态监测",具体包含四个环节:

  • 排水导流:采用分段围堰或泵站抽排方式降低水位,控制水位下降速度不超过20cm/h,防止岸坡失稳。在潮汐河段需结合潮位预报合理安排作业时间。
  • 清淤作业:优先采用浮船搭配长臂挖掘机的组合方案。对于宽度超过30米的河道,需进行2-3次淤泥倒运,确保彻底清除污染底泥。挖掘深度误差需控制在±10cm以内。
  • 污泥处置:含水量高的淤泥应先在场内晾晒区减量处理,经检测符合环保标准后方可外运至指定弃土场。对含有重金属的污染淤泥需单独收集并进行固化处理。
  • 质量检测:每完成50米清淤段落后,立即采用探杆法检测河底高程,对不达标区域及时补挖。

Q3:生态护岸建设有哪些关键技术要求?

现代生态护岸需兼顾结构安全与生态功能,重点包括三类工艺:

  • 格宾网施工:采用8×10cm网孔规格,钢丝直径不低于2.7mm。施工时需按"平整→格宾组装→石料填充→盖板封闭"操作,填充石料的粒径需为网孔尺寸的1.5-2倍。相邻格宾网间用绑扎丝连接,间距不超过20cm。
  • 生态袋护坡:选择抗拉强度≥2.5kN/m的生态袋,按"坡面整理→基础开挖→袋体铺设→锚固安装"施工。铺设时需采用品字形堆叠,每铺设3层应在袋内植入耐水植物根系。
  • 植物配置:根据水位变化梯度选择植物种类。常水位以下种植沉水植物(如狐尾藻),水位变动区配置挺水植物(如芦苇),坡顶种植灌木群落。植被覆盖率验收标准不低于80%。

Q4:河道治理工程中如何统筹进度与安全管理?

工程管理需建立"控制、动态调整、责任到人",重点把控三方面:

  • 进度管理:采用关键路径法编制总体计划,将工程划分为清淤、护岸、截污、景观四个阶段。采用"进度日报+周协调会",对滞后工序及时调整资源投入。汛期来临前必须完成主体工程施工。
  • 质量控制:严格执行"三检制"对格宾网锌层重量、生态袋渗透系数等关键指标进行抽样检测。每道工序验收合格后方可进入下道工序。
  • 安全措施:在深水区设置防护网和警示标志,对特种设备操作人员持证上岗情况进行核查。夏季施工需制定防暑降温方案,雨天禁止进行电气设备操作。

Q5:治理工程完工后的验收标准有哪些?

验收需基于"防洪安全、生态健康、功能完善"目标,主要标准包括:

-
行洪能力:河道过流断面需达到设计标准,能安全通过重现期洪水。对弯道段需采用水工模型验证流态稳定性。

-
水质指标:水体COD、氨氮等关键指标需达到《地表水环境质量标准》相应类别。在排污口下游100米处设监测点进行连续30天水质监测。

-
生态效果:水生生物多样性指数需提升至0.5以上,植被覆盖度较治理前提高50%。

-
景观完整性:亲水平台、生态绿道等设施需符合设计规格,无障碍设施覆盖率达100%。
