电气装置安装工程电缆线路施工及验收有哪些规范要求?详解技术标准与操作要点

konglu 工程检测45阅读模式

电缆线路是电气装置工程的核心组成部分,其施工质量直接关系到电力系统的安全稳定运行。我国针对电缆线路的施工与验收制定了多项国家标准和行业规范,包括《电气装置安装工程电缆线路施工及验收规范》(GB50168-2012)及相关配套标准,形成了完整的技术框架。为帮助工程人员系统掌握相关要求,现以问答形式梳理关键规范内容:

电气装置安装工程电缆线路施工及验收有哪些规范要求?详解技术标准与操作要点

1.电缆线路施工前需满足哪些基本条件?

施工前需确保建筑工程符合隐蔽工程验收标准:电缆沟、隧道、竖井等区域的地坪及抹面工作已完成,预埋件牢固且符合设计要求,施工现场无杂物堆积且排水畅通,电缆室门窗安装完毕。同时,电缆及附件应具备合格证件,运输保管期限不超过一年,长期保管需遵循专门规定。

2.电缆敷设过程中有哪些关键控制点?

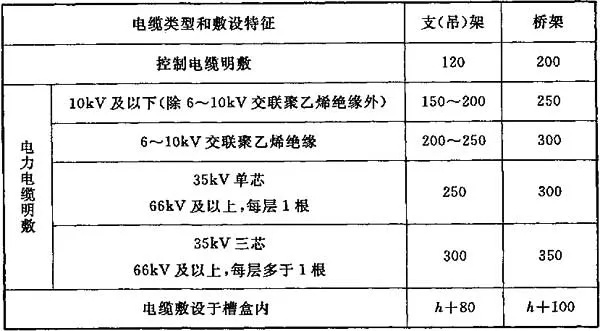

敷设时需严格控制侧压力和牵引力,避免电缆机械损伤。水平直线牵引力计算公式为T=9.8μWL,其中μ为摩擦系数(钢管内取0.17-0.19,滚轮上取0.1-0.2)。直埋电缆路径标志需与实际路径一致,比例尺按地下管线密度选择1:100至1:1000,并附剖面图。充油电缆还需检查供油系统密封性,油压值符合产品技术要求。

3.电缆接地保护的具体规范是什么?

金属电缆桥架、支架和井架必须可靠接地,全长不大于30m时至少设2处接地点,大于30m时间隔20-30m增设。非镀锌桥架连接板两端需跨接保护联结导体,镀锌桥架则通过防松螺栓固定。在伸缩缝或铰链处需采用截面积不小于16mm2的铜软导线连接。

4.电缆终端与接头安装有何特殊要求?

终端和接头应固定牢靠,接线端子与设备接触良好,充油电缆无渗漏。对于抗干扰要求的电缆,需按设计采取屏蔽措施,如选用屏蔽电缆或加强接地。互联接地箱连接点需保证接触可靠,相色标识正确。

5.隐蔽工程验收需注意哪些环节?

隐蔽工程(如直埋电缆覆土前、隧道内电缆固定后)需进行中间验收并留存签证记录,包括敷设位置检查、绝缘材料填充记录等。验收时需同步检查防火措施,如阻燃隔板设置是否符合设计。

6.工程竣工交接需提交哪些技术文件?

需包括电缆路径协议文件、设计变更证明、竣工图(直埋电缆需含敷设位置图)、产品合格证及试验记录、施工记录(含隐蔽工程检查签证、敷设记录等)及试验报告。文件需明确电缆型号、分段长度、终端型式及安装日期等原始数据。

7.特殊环境下的电缆施工有何补充规定?

水底电缆需在两岸设置禁锚区标志和照明装置;矿用、船舶等特殊电缆需同时遵守专业规程。对于智能建筑电缆,桥架和金属线管需作保护接地,并符合《智能建筑工程施工规范》要求。

通过以上规范要点可见,电缆线路施工需贯穿“预防为主、过程控制”原则,从材料验收、敷设工艺到接地保护均需严格遵循标准,最终通过完整的文件归档实现全周期可追溯管理。

本文以FAQ形式系统解析了电缆线路施工与验收的核心规范,涵盖了从前期准备到竣工验收的全流程要求,重点突出了接地保护、隐蔽工程控制等易疏漏环节,可供施工及检测单位作为现场作业的参考依据。如需进一步了解特定设备安装细节,可结合具体工程场景补充查阅专项规范条文。
