1.水利工程勘察设计费的法律依据是什么?
水利工程勘察设计收费主要遵循《工程勘察设计收费管理规定》(计价格〔2002〕10号),该规定明确建设项目投资额500万元以上实行政府指导价,500万元以下实行市场调节价。此外,《水利工程质量管理规定》进一步强化了勘察设计单位对工程质量的主体责任,要求收费与服务质量和责任承担相匹配。

2.收费标准如何划分?
- 政府指导价:针对总投资估算额500万元以上的项目,以《工程勘察收费标准》《工程设计收费标准》为基准,允许上下20%浮动幅度。若采用新技术、新工艺提升工程效益,浮动上限可扩至25%。
- 市场调节价:500万元以下项目由发包人与勘察设计人协商确定,需遵循公开、公平和诚实信用原则。

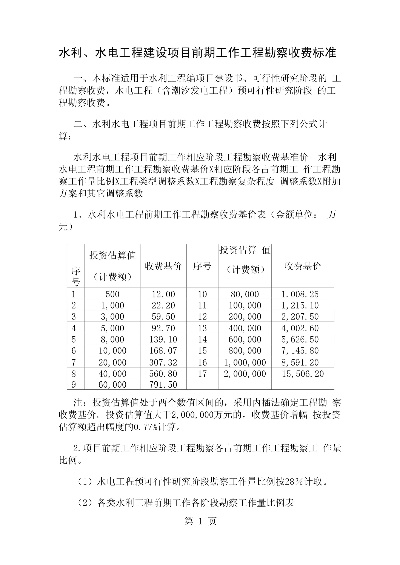

3.勘察费和设计费的具体计算方法有哪些?
勘察费通常按工程费用比例计取:
- 建筑项目:0.3%~0.5%
- 市政项目:0.5%~1%
- 施工勘察:1.2%~1.8%
实际案例中,木兰溪流域水生态环境治理工程(投资820万元)的勘察设计联合中标价为60.56万元,占比约7.39%,体现了中小型项目对综合成本的考量。
设计费需结合项目复杂程度与投资规模:
- 可参考永城市城乡供水一体化工程的设计标段,其中标金额646.2万元基于主体工程投资规模核定。
- 优质优价原则鼓励技术创新,如采用生态护岸修复技术时可按上限浮动。
4.收费标准是否存在地区差异?
是的。除国家统一规定外,地方可制定补充标准,例如广西壮族自治区依据《2020广西工程勘察设计收费指导标准》调整费率。招标实践显示,仙游县度尾镇项目(福建)与永城市项目(河南)的取费比例差异,反映了地域经济水平与政策导向的影响。
5.合同签订时需注意哪些费用条款?
- 计价基准:常以“工程主体工程费”为基数,结算时按财政评审值等比调整。
- 支付方式:多采用分阶段支付,如施工图完成后支付30%、工程完工支付至80%,确保服务进度与资金安全同步。
- 责任关联:依据《水利工程质量管理规定》,勘察设计单位需承担工程质量终身责任,因此费用需覆盖技术风险与长期服务成本。
6.收费机制近年有何变化?
自2015年《国家发改委关于进一步放开建设项目专业服务价格的通知》发布后,工程勘察收费全面实行市场调节价。但水利工程因涉及公共安全,仍强调政府指导价的基础作用,如木兰溪项目严格执行招标控制价机制。
7.如何通过招标控制成本?
- 采用“简单低价中标法”筛选报价,如木兰溪项目最高控价60.56万元。
- 资质要求与价格挂钩,例如要求投标人具备水利行业乙级资质及注册土木工程师,确保低价不牺牲质量。
- 跨区域项目可参考类似案例,如永城市项目将勘察与设计分标段招标,实现专业分工与费用优化。
8.争议较多的费用问题有哪些?
-
工作量变更费用:因发包人原因导致勘察设计工作量增加时,需另行协商费用补偿。
-
优质优价认定:新技术应用带来的效益提升需第三方评估,避免结算分歧。
-
政策衔接问题:如2002年标准与2015年放开政策在实操中的适用性,需在合同中明确依据版本。
