一、静载试验的基本类型与时间差异
工程桩静载试验根据实施阶段和目的可分为两种主要类型:设计前试验与
工程桩验收试验。前者主要用于施工前验证地勘数据,为设计提供准确的地基承载力参数;后者则是对已完成的工程桩进行最终承载力验证。设计前试验需获取完整数据,自第一级加载至最后一级卸载完成,正常情况下需要2-4个完整工作日;验收试验通常不少于24小时。若采用维持荷载法(MLT)进行单桩竖向抗压承载力检测,试验周期通常为3-7天。

二、影响试验时长的主要因素
1.
土质条件决定休止期
从成桩到开始试验的间歇时间需严格遵循规范:砂类土不少于10天,粉土和粘性土不少于15天,淤泥或淤泥质土不少于25天。预制管桩试验前的休止期要求更为具体:砂土至少7天,粉土至少10天,非饱和粘性土至少15天,饱和粘土和桩底持力层为遇水易软化的风化岩层至少25天。此期间用于土体恢复原始应力状态,确保检测数据真实可靠。
2.
检测方法与设备配置

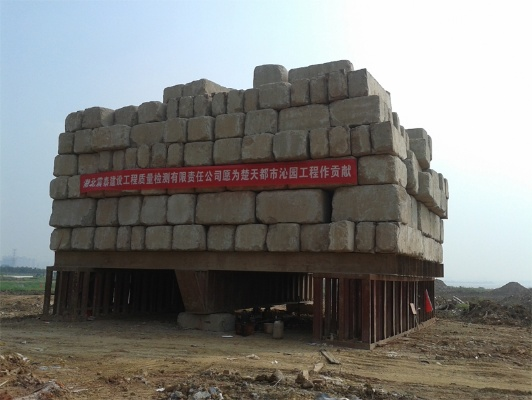

采用压重平台反力装置时,需提前两天通知检测方进场,协调380V(5kW)和220V电源,并确保运输通道满足吊机和平板车通行需求。堆载平台的搭建、配重块运输(单块通常5吨)及吊装作业需耗时1-2天。若现场存在堆载平台偏心问题,需重新调整平台支墩,可能额外增加半天至一天时间。
3.
加载程序与终止条件
试验采用分级加载,每级荷载维持至沉降稳定。当桩顶沉降量急剧增加,Q-s曲线出现明显拐点,或达到设计要求的最大加载量时终止试验。整个过程需连续监测,不能中断,这也是试验周期较长的关键原因。
三、不同试验阶段的具体时间分配
- 设计验证试验:包含现场准备(1天)、加载试验(2-3天)、数据整理(0.5天),总用时3.5-4.5天
- 工程桩验收试验:现场准备(0.5天)、连续加载(1天)、卸载与报告编制(0.5天),总计约2天
四、规范要求与检测频率
根据《建筑基桩检测技术规范》JGJ106-2014,承载力检验前的休止时间必须满足前述土质要求。检测频率依据工程重要性确定,通常试桩数量为单位工程桩数的3%且不少于3根,总桩数不足50根时不少于2根。施工后应先进行桩身完整性检测,后进行承载力检测,当基础埋深较大时,完整性检测应在基坑开挖至基底标高后进行。
五、常见问题与时间优化建议
1.
配重运输限制:市区项目需提前办理车辆通行证,避免因限行延误1-2天
2.
桩头处理不当:管桩截桩前应标识静载桩位,确保桩头平整度,避免返工耗时
3.
天气影响因素:降雨可能导致现场道路泥泞,影响设备进场,建议预留1天机动时间
六、完整试验流程时间表示例
| 工序阶段 | 设计验证试验(天) | 工程桩验收(天) |
|---|---|---|
| 技术准备 | 0.5 | 0.5 |
| 现场准备 | 1.0 | 0.5 |
| 设备安装 | 0.5 | 0.5 |
| 加载试验 | 2.5 | 1.0 |
| 数据分析 | 0.5 | 0.5 |
| 合计 | 4.0-5.0 | 2.0-3.0 |
七、结论与工程建议
工程桩静载试验的实际耗时由试验目的、土质条件、设备准备等多因素综合决定。设计前试验通常需要4-5个工作日,工程桩验收试验需2-3个工作日,但前期休止期可能长达15-25天。建议项目实施时预留充足时间,严格遵循规范要求的休止期,同时加强现场协调管理,确保试验顺利进行并获取可靠数据。
