一、工程概况与总体进展

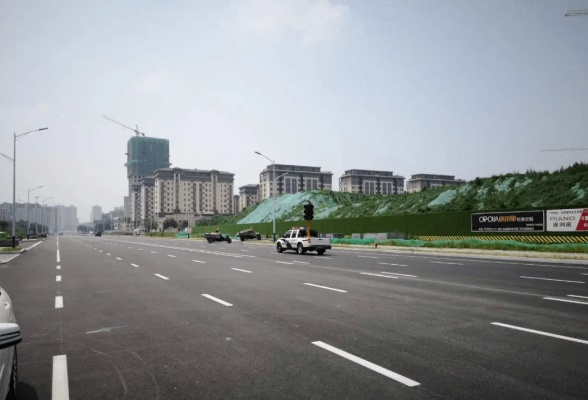

华章街与龙湖大街交叉口改造工程是今年市政重点工程之一,项目总长2.3公里,红线宽度40米,设计为双向六车道城市主干道。根据最新工程月报显示,截至目前,项目总体进度已完成68%,较原定计划提前5天。其中路基工程完成95%,雨污水管道铺设完成88%,水稳层施工完成75%,沥青混凝土面层准备工作已全面启动。

该项目采用"先地下后地上"的施工原则,在完成地下综合管廊、给排水管网等隐蔽工程后,逐步推进地面道路施工。值得注意的是,工程团队在施工工艺上实现了重要突破,柱、墙模板配置考虑重复使用5-6次,大大提高了模板利用率。在材料管理方面,严格执行进场验收制度,对混凝土试块等关键材料实行全过程监测,确保工程质量可追溯。
二、质量控制与安全管理
质量管理体系方面,项目部建立了四级检验制度:施工班组自检、工序交接互检、质检员专检、监理单位终检。针对常见的质量通病,如地基基础不均匀沉降、砖砌体与构造柱间裂缝等问题,专门制定了19项预控方案。特别是在路基施工阶段,采用分层碾压工艺,每层厚度严格控制在30厘米以内,压实度检测合格率达到100%。
安全管理上,项目创新实施了"化安全责任区"管理制度,将整个施工区域划分为8个责任网格,每个网格配备专职安全员。值得一提的是,现场实现了连续120天安全生产无事故的记录,这在同类工程项目中表现突出。
技术应用方面,工程引进了智能监测系统,对基坑变形、支护结构稳定性进行实时监控。测量团队采用"线坠与经纬仪配合使用"的放线方法,确保了楼层轴线精准度误差控制在3毫米以内。同时应用BIM技术进行管线碰撞检测,有效避免了施工过程中的管线冲突问题。
三、进度保障措施与创新实践
为确保工程按期推进,项目部采取了多项创新举措:
进度管控:采用关键路径法编制施工网络计划,设立12个进度控制节点。通过每日进度例会、每周进度分析会,动态调整施工资源配置。特别是在雨季施工阶段,通过优化施工顺序,采取"缝插针"的作业方式,最大限度降低了天气因素对工期的影响。
资源协调:现场建立了材料预警机制,重要施工材料保持5-7天的储备量。劳动力方面,根据不同施工阶段需求,动态调整施工人员数量,目前现场施工人员维持在150人左右,高峰期可达280人。
技术创新:在混凝土施工方面,创新采用跳仓法施工工艺,有效控制了大体积混凝土的裂缝问题。屋面混凝土施工按照规范要求不留设施工缝,确保了结构整体性。测量团队在抄平过程中,采用"结构线后建筑线"重控制体系,标高误差严格控制在±5毫米范围内。
四、现场管理亮点与团队协作
工程现场实行"管理"从施工区域划分到材料堆放,从安全警示标识到环境保护措施,都建立了明确标准。特别是在文明施工方面,设置了自动冲洗设备、喷淋降尘系统,施工围挡美化率达到100%。
项目团队展现出高度的专业素养和协作精神。正如一位现场技术负责人所说:"就像建筑的医生,要对每一道工序负责,对每一个数据把关。"这种精益求精的态度体现在工程的每个细节中:从钢筋绑扎的间距控制到模板安装的垂直度校正,从混凝土浇筑的振捣密实到养护措施的执行,无不体现着建设者的责任担当。
五、后续施工计划与展望
根据当前进度,项目部制定了详细的后续施工节点:
- 11月20日前完成全部水稳层施工
- 12月10日前完成首层沥青混凝土铺设
- 12月25日前完成路灯基础及交通设施预埋
- 明年1月15日前完成人行道铺装及绿化工程
- 计划在明年1月底实现主线通车条件
值得关注的是,工程团队特别重视季节性施工措施,针对冬季施工特点,已准备了充足的保温材料和完善的冬季施工方案。
六、社会效益与区域影响
该项目建成后,将有效疏通城市东北部交通瓶颈,预计可分流周边路段30%的交通压力。同时将完善区域路网结构,为沿线3个新建小区、1所中学提供交通便利。据测算,项目完工后,周边居民出行时间平均可缩短15分钟,区域经济活力将得到显著提升。
