什么是水电工程定额价格表?
水电工程定额价格表是指根据国家或地区建设主管部门颁发的标准,对水电工程施工过程中所需人工、材料、机械台班等资源消耗量进行系统规定的计价文件。它以正常的施工技术和组织条件为基础,明确规定完成单位工程量(如1米管道敷设、1平方米线路铺设)所需消耗的资源数量标准,是编制工程概预算、拨付工程价款和进行工程决算的核心依据。

定额价格表包含哪些核心要素?
1.
人工费标准

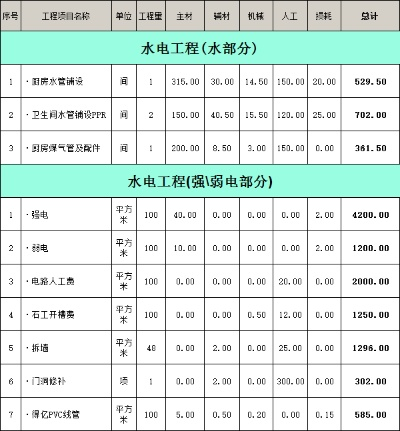

人工费根据工程复杂程度和地区差异确定,目前存在按面积、长度、点位或工日等多种计算方式。例如:
- 按面积计算:强弱电改造约35-45元/平方米,排水工程约35元/平方米
- 按长度计算:电线敷设35-60元/米,水管安装45-80元/米
- 部分地区标准:广东省为50-60元/平方米(不含材料),四川省按35元/米计算
2.
材料费用构成
- 主要材料:包括电线、水管、开关插座等,需根据品牌规格单独计价
- 次要材料:如固定件、密封材料等,可参考省级主管部门发布的指导价格。广东省水利厅2023年就专门公布了次要材料预算指导价格
3.
机械台班费用
包含施工机械的折旧、维修和燃料动力消耗,根据不同机械型号和施工条件确定
4.
其他费用项目
- 建设管理费:涵盖项目管理、监理等费用
- 专项费用:如安全鉴定费、防洪影响评价费、水土保持编制费等
- 已取消费用:资源勘察规划统筹费、定额编制管理费等已被国家明令取消
定额价格表在实际工程中如何应用?
-
预算编制阶段
首先进行现场勘查,详细测量房屋尺寸和管线布局,确定改造范围和材料需求。接着根据定额标准计算各分项工程费用,如贵州省采用“水走天电走地”方式,收费标准为30-35元/平方米。需注意预算定额与施工定额的差异,预算定额采用社会平均水平,通常比施工定额低10%左右。
-
施工过程控制
定额价格表可作为材料采购和人工安排的依据。按实际长度计费时,应防止施工方故意绕线增加费用;采用包干价方式则需在合同中明确工作量不变的前提。
-
工程结算阶段
建设单位根据施工单位完成的合格分项工程,按照预算定额标准拨付工程价款。如出现工程变更,需依据定额价格表重新计算变更部分费用。
当前定额体系存在哪些问题?
1.
人工单价偏低
现行人工工资标准与实际工资水平存在较大差距,难以保障劳动者基本权益。
2.
费用构成滞后
部分费用内容与现行规定不符,如工程勘察设计费仍采用2002年标准,监理费采用2007年标准,亟待更新。
3.
新增费用缺项
工程建设中实际发生的经济技术服务费内容不断增加,如招标费、安全鉴定费、防洪影响评价费等,需要在定额中补充完善。
4.
地区差异显著
不同省份收费标准差异较大,如海南省25元/平方米(包安装但不含开槽),而云南省为20元/平方米(地面开槽另计)。
如何优化定额价格管理体系?
-
定期更新标准
建议各省市参考广东省做法,每年公布最新的材料指导价格和造价指标,确保定额与市场变化同步。
-
完善费用构成
增加实际发生的专项费用项目,如可研费、验收技术鉴定费等,同时及时取消国家明令禁止的收费项目。
-
加强过程监管
在套用定额时,业主可通过多方比价、明确计价方式(按面积/长度/点位)来规避不合理收费。
-
推进信息化建设
利用数字化手段建立动态定额数据库,提高预算编制的准确性和效率。
通过系统化的定额价格管理,不仅能有效控制工程成本,还能促进建筑市场的规范发展,为水电工程的顺利实施提供有力保障。
