1.试桩检测的基本要求是什么?
试桩检测是灰土挤密桩施工前的关键环节,其目的在于确定施工参数、验证设计方案可行性及评估地基处理效果。根据规范要求,试桩数量应符合设计要求且不得少于2个施工单元(如按三角形布置每个施工单元7根桩)。检测前需复核地基土的含水率、饱和度,当含水率小于12%或大于24%、饱和度大于65%时,应及时通知设计单位予以确认。

试桩检测应包含成孔工艺试验、夯填参数试验和挤密效果测试。通过试验确定最佳干密度、最佳含水量、配合比等参数,为后续大面积施工提供依据。
2.试桩检测包含哪些主要内容?
(1)桩身完整性检测
桩身完整性检测主要采用低应变反射波法,该方法能有效检测桩身是否存在缩径、断桩等缺陷。检测频率一般不低于总桩数的20%,以确保对施工质量的全面把控。
(2)桩体压实系数检测
压实系数是评价桩体质量的重要指标,规范要求压实系数不应低于0.97。检测时应分层进行,每层虚铺厚度控制在300-400mm,通过分层夯实保证桩体密实度。
(3)承载力检测
单桩复合地基承载力特征值应通过现场载荷试验确定,试验数量不少于3点。通过试验准确评估地基承载能力,确保满足设计要求。

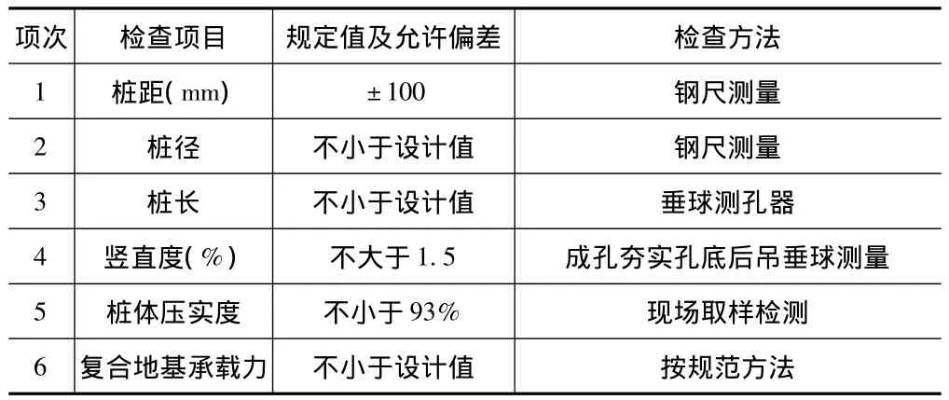

(4)桩孔质量检测
成孔深度应严格符合设计要求,允许偏差为+500mm、-200mm。桩孔垂直度偏差不应超过1.5%,桩位偏差不应超过桩径的5%。
3.试桩检测的工艺流程是怎样的?
试桩检测的工艺流程主要包括以下步骤:
首先进行场地平整,地面平整度偏差要控制在±20mm以内。然后进行测量放线,定出控制轴线、打桩场地边线并标识。成孔机械表面应有明显的进尺标记,以此控制成孔深度。
施工顺序应采用隔排隔行、间隔1~2孔跳打的方式,成孔后立即回填,以防止邻孔之间互相挤压造成相邻孔缩孔或振动坍塌。当整片处理时宜由内向外进行,局部处理宜由外向内进行。
成孔工艺中,沉管速度一般控制在1.2-1.5m/min,能保证桩孔的垂直度偏差不超过1.5%。拔管前宜停顿10秒左右,以确保障碍物充分破碎。
4.材料质量控制有哪些要求?
灰土原材料中土料宜采用粉质黏土,不得使用块状黏土和砂质粉土。土料应过筛,其颗粒不应大于15mm。石灰宜用新鲜的块灰,使用前1-2天消解并过筛,其颗粒不得大于5mm。
灰土的配合比应符合设计要求,一般按照体积比,土和消解石灰的比例多为2:8或3:7。土料的有机质含量不得超过5%,否则会影响灰土桩的强度增长。
5.常见质量问题及处理措施有哪些?
(1)缩径问题
当土的天然含水量偏高时,由于挤压引起超孔隙水压力,土体难以挤密,且易造成桩体缩颈甚至断桩。针对含水率较大的情况(如大于塑限含水率)应特别关注缩孔问题。
(2)桩位偏差
桩位偏差不得大于0.4倍桩径。施工过程中应严格控制桩位,确保桩体布置符合设计要求。
(3)密实度不足
夯填灰土时,每层的虚铺厚度应严格控制在规范范围内,通过分层夯实保证桩体密实度。
6.检测结果如何评价与应用?
试桩检测结果的评价应基于以下几个方面:
首先,桩身完整性检测结果应显示无明显缺陷;其次,桩体压实系数需达到0.97以上;第三,承载力检测结果应满足设计要求;最后,桩间土的挤密效果应符合预期目标。
检测合格的试桩参数应作为后续大面积施工的依据。如发现质量问题,应及时调整施工方案,必要时应重新进行试桩检测。
通过系统的试桩检测,不仅可以验证设计方案的合理性,还能优化施工工艺,确保灰土挤密桩地基处理工程的质量与安全。
