一、梁模板工程量的基本计算规则是什么?
梁模板工程量需按混凝土与模板的接触面积以平方米计算。具体包括梁底模、侧模及与支撑结构连接部分的面积,但需注意以下细则:

1.

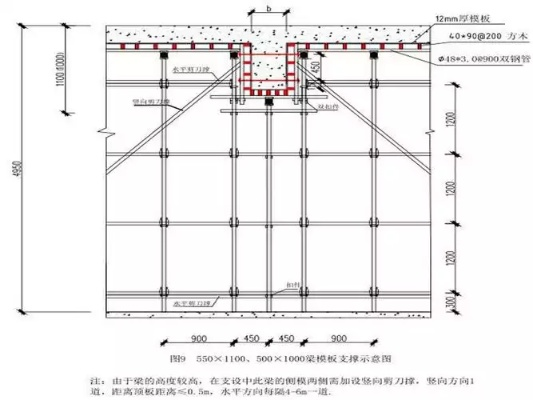

高度界定:现浇钢筋混凝土梁的支模高度以3.6m为基准。若实际支模高度超过3.6m,超出部分需另计模板支撑超高工程量。例如某框架梁支模高度4.2m,则0.6m部分需按超高规则增加费用。
2.
孔洞处理:单孔面积≤0.3㎡的孔洞不扣除,>0.3㎡的孔洞需扣除对应面积。实践中需注意预留套管、线盒等孔洞的累计影响,某项目因忽略多个0.2㎡孔洞累计达1.8㎡,导致实际用量偏差5%。
二、不同梁类型的工程量计算有何差异?
1.主梁与次梁
- 主梁模板面积=梁底宽×(净长+两端入墙长度)+(梁侧高×2-板厚)×净长
- 次梁模板面积需扣除与主梁重叠部分。例如截面300×600mm的主梁与250×500mm的次梁相交时,次梁侧模长度需减除主梁侧模占用范围。
2.连续梁与悬臂梁
-连续梁需按跨分段计算,中支座处侧模高度按梁全高计,边跨端部按实际外露面计算。悬臂梁的底模需计算至悬挑端部,且斜挑部分按斜面展开计算。
3.异形梁(如拱形梁、变截面梁)
-需通过分段近似法或CAD放样获取精确接触面积。某景观桥拱形梁工程采用BIM模型放样,较传统手算提升精度12%。
三、计算中易漏项的关键部分有哪些?
1.
支座与牛腿:梁端伸入支座的侧模及牛腿斜面模板易被忽略。某厂房牛腿高度0.8m,斜面长度1.2m,每处牛腿需增加模板面积0.96㎡。
2.
施工缝模板:竖向施工缝常用快易收口网,其面积需计入工程量。水平施工缝若采用模板封堵,亦需单独计算。
3.
加固体系:对拉螺栓孔、斜撑底座等部位的小规模补强模板,虽单点面积小,但数量多时影响显著。
四、如何结合规范与现场实际优化计算?
1.
规范联动:严格遵循《混凝土结构工程施工规范》(GB50666-2011)关于模板接缝处理的规定。例如梁板交接处的阴角模板需按延长米计入,避免直接套用投影面积导致缩水。
2.
现场适配:
- 超高支撑计算需根据实际层高复核,如某项目层高4.5m,立模高度4.3m,超高次数=(4.3-3.6)/3≈1次(不足3m按1次计)。
- 针对模板周转损耗,需在总量基础上增加2%-3%的损耗补偿。
五、工程量计算如何关联成本控制?
1.
材料选择影响:木模板单价低但周转次数仅5-8次,复合模板可达20-30次。某项目通过改用钢框复合模板,总成本降低15%。
2.
误差成本量化:梁模板工程量每偏差10%,将引发连锁反应——混凝土超耗约5%,支撑材料浪费约8%。例如截面500×800mm的梁,模板面积少算10㎡将导致后续工序增加成本约2000元。
六、有哪些提升计算效率的实用工具?
1.
Excel模板:建立参数化表格,输入梁跨数、截面尺寸等变量后自动生成工程量。可内置公式如:侧模面积=(梁高-板厚)×2×净长×扣减系数。
2.
BIM软件应用:通过Revit等软件直接提取梁族模型的表面积,自动关联变更修改。某地铁项目应用BIM后,梁模板算量时间减少40%。
七、未来行业发展趋势对计算规则的影响?
装配式建筑中预制梁占比提升,现浇梁模板计算需逐步转向以“节点补强模板”为重点。同时,绿色施工要求模板工程优先选用可再生材料,需在计算时同步评估环保成本。
