一、隐蔽工程验收的核心价值与基本概念
问:什么是隐蔽工程?为什么需要专项验收?

隐蔽工程是指施工完成后将被后续工序覆盖、难以直接观察检验的分部分项工程,典型代表包括地基基础、钢筋绑扎、管线预埋、防水构造等。这类工程的特殊性在于:一旦被覆盖后出现质量问题,整改成本将呈几何级数增长(如拆除已完装饰面层、凿开混凝土结构等),且可能引发连锁安全隐患。规范的验收流程能够实现"可控、问题可溯、责任可究"避免日后使用过程中的渗漏、开裂甚至结构失稳等风险。
问:隐蔽工程验收主要涵盖哪些内容?
根据工程类型不同,隐蔽验收范围通常包括:
- 结构工程:地基处理、钢筋配置、预应力筋、钢结构节点等
- 安装工程:给排水管线敷设、电气配管、通风空调管道、智能建筑线缆等
- 装饰工程:吊顶内管线设备、轻质隔墙内构造、地面找平层等
以常见的钢筋隐蔽验收为例,需检查钢筋规格、数量、间距、保护层厚度及绑扎质量,确保完全符合设计要求。
二、隐蔽工程验收的标准流程与实施要点
问:隐蔽工程验收应该按照什么流程进行?
完整的隐蔽工程验收遵循"准备→自检报验→现场验收→结论处理→资料归档"五步闭环流程。
第一步:施工准备与班组自检
施工单位在完成隐蔽工程施工后,需组织"三检制":操作人员自检、班组互检、专职质检员专检。自检内容包括:
- 核对施工是否符合设计图纸及规范要求
- 检查使用材料是否具备合格证明及检测报告
- 留存关键工序施工影像资料(如管线接头处理、防水节点构造等)
自检合格后填写《隐蔽工程自检记录表》,由项目技术负责人签字确认。
第二步:报验申请与验收组织
施工单位向监理单位提交《隐蔽工程报验申请表》,并附上相关证明资料。监理单位应在收到申请后2个工作日内组织验收小组,成员通常包括监理工程师、建设单位代表、施工单位项目负责人等。对于重要部位(如地基基础、主体结构隐蔽),还应邀请设计单位参与验收。
第三步:现场验收实施
验收组需同时进行资料核查与实体质量检查:
- 资料核查:重点查验材料合格证、检测报告、施工记录、自检表格等文件的完整性与真实性
- 实体检查:采用观察、尺量、功能性试验等方法,如用钢尺实测钢筋间距偏差(应≤±10mm)、管线坡度(排水管≥0.3%)等
- 功能性测试:给水管进行压力试验(通常要求0.8MPa,稳压30分钟无压降)、电路进行绝缘电阻测试等
第四步:验收结论与问题整改
验收小组根据检查结果形成书面结论:合格则签署验收意见,允许进入下道工序;不合格则签发《整改通知单》,明确整改要求与时限。施工单位整改完成后,需报请复验,直至问题彻底解决。
第五步:验收资料归档
所有验收资料(包括验收记录、影像资料、整改报告等)应由监理单位整理成册,作为工程档案永久保存。
三、常见隐蔽工程验收的技术标准与质量控制
问:钢筋隐蔽验收有哪些具体标准?
钢筋作为混凝土结构的"骨骼"隐蔽验收尤为关键:
- 原材料控制:进场钢筋需提供质量合格证及检测报告,核对牌号、规格与设计要求的一致性
- 加工精度:受力钢筋净尺寸偏差≤±10mm,弯起钢筋弯折角度偏差≤±3°,箍筋内净尺寸偏差≤±5mm
- 安装质量:梁板受力钢筋间距偏差≤±10mm,保护层厚度偏差(梁柱≤±5mm,板墙≤±3mm)
- 特殊要求:抗震构件的箍筋弯钩平直段长度需≥10d(d为箍筋直径)
问:管线敷设隐蔽验收应注意什么?
管线隐蔽验收要点包括:
- 定位准确性:预埋管线位置与设计图纸偏差≤15mm,交叉处应符合高程要求
- 连接可靠性:给水管接头应密封严密,电气线管接头需加护口防止堵塞
- 功能性保障:完成必要的压力测试、通球试验、绝缘测试等,并留存测试记录

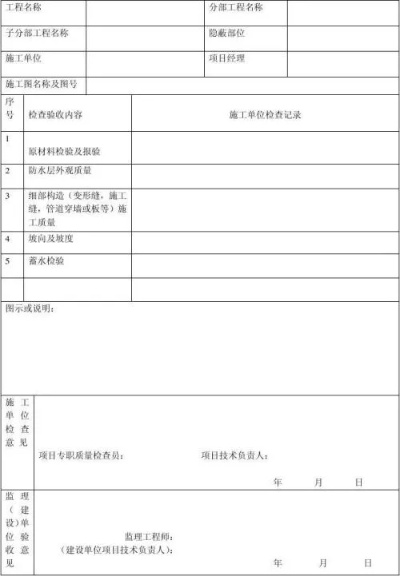

问:防水工程隐蔽验收的标准是什么?
防水工程隐蔽验收应在防水层施工完成、尚未被保护层覆盖前进行:
- 基层处理:找平层坡度符合设计要求(如卫生间地面坡度≥1%),阴阳角做圆弧处理
- 施工质量:检查防水层厚度、搭接长度、节点处理等是否符合规范
- 完整性检查:闭水试验(如屋面、卫生间)或淋水试验(如外墙)无渗漏
四、隐蔽工程验收的常见问题与解决方案
问:隐蔽工程验收中经常发现哪些质量问题?
根据工程实践,常见问题主要包括:
- 材料替代:使用不符合设计要求的材料,如降低钢筋等级、使用非标管材等
- 施工偏差:钢筋间距超标、管线坡度不足、预留孔洞位置错误等
- 工艺缺陷:防水层空鼓、管线接头不密实、钢筋绑扎松动等
- 资料不全:缺乏材料证明、施工记录或检测报告等
问:如何确保隐蔽工程验收不流于形式?
关键在于建立责任明确的质量管理体系:
- 强化过程控制:监理单位应加强施工过程中的巡视检查,及时发现问题并要求整改
- 提高验收标准:严格按照设计文件和规范要求进行验收,不得降低标准
- 完善追溯机制:通过影像资料、验收记录等建立完整的质量追溯体系
- 加强人员培训:定期对施工、监理人员进行专业技能培训,提高质量意识
问:隐蔽工程验收资料有哪些具体要求?
完整的隐蔽工程验收资料应包括:
- 隐蔽工程报验申请表
- 隐蔽工程验收记录表
- 材料合格证及检测报告
- 施工记录及影像资料
- 整改报告及复验记录等
所有资料应真实、准确、完整,相关人员签字齐全,归档及时
五、隐蔽工程验收的发展趋势与技术创新
问:现代隐蔽工程验收有哪些新技术应用?
随着技术进步,隐蔽工程验收方法不断革新:
- 数字化检测:采用钢筋扫描仪、厚度检测仪、管道内窥镜等设备,提高检测精度和效率
- BIM技术应用:通过建筑信息模型,提前模拟管线碰撞、优化隐蔽工程设计,减少施工变更
- 物联网监控:在关键隐蔽部位植入传感器,实时监测温度、湿度、应力等参数,实现长期性能跟踪。
小编有话说
隐蔽工程验收是建筑工程质量管理的关键环节,其重要性不言而喻。通过严格的流程控制、标准化的技术要求和完善的责任体系,才能确保隐蔽工程质量,为整体工程的安全性和耐久性奠定坚实基础。工程参建各方应高度重视隐蔽工程验收工作,共同筑牢建筑安全的第一道防线。
