隐蔽工程如何验收?从流程规范到实操要点全面解析

konglu 工程检测74阅读模式

Q1:什么是隐蔽工程?为什么隐蔽工程验收至关重要?

隐蔽工程如何验收?从流程规范到实操要点全面解析

隐蔽工程指在施工完成后被后续构造层覆盖、无法直接检查的工程项目,包括地基基础、钢筋绑扎、预埋管线、防水层等。验收之所以关键,是因为这些工程一旦隐蔽后出现质量问题,返修成本极高且可能引发结构安全隐患。例如,钢筋保护层厚度不足会导致混凝土碳化加速,预埋管线定位错误可能引发设备安装冲突。

Q2:隐蔽工程验收的完整流程包括哪些步骤?

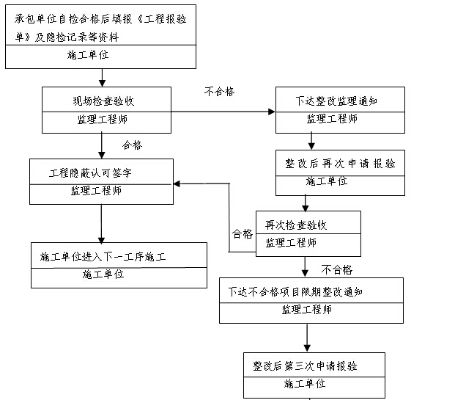

规范的验收流程需遵循“申请-审查-检查-记录-整改”闭环管理:

1.
施工单位申请:完成隐蔽工程自检后,向监理单位提交验收申请,附施工记录、材料合格证等资料;

2.
资料审查:验收小组(含建设、设计、施工、监理单位)核对申请材料完整性;

3.
现场联合验收:通过目视检查、仪器检测等方式核实工程质量;

4.
验收结论签署:合格工程由各方在《隐蔽工程验收签证单》签字确认;不合格工程需签发整改通知单;

5.
问题整改与复核:施工单位整改后重新报验,直至验收通过。

Q3:不同类型隐蔽工程验收需重点关注哪些内容?

根据工程部位差异,验收重点各有侧重:

  • 基坑与基槽验收:检查开挖标高、轴线定位、土质承载力是否符合勘察报告要求,验收后需及时隐蔽避免雨水浸泡;
  • 钢筋工程验收:核查钢筋规格、搭接长度、保护层厚度,并对机械连接接头进行抽样检测;
  • 预埋管件与水电管线:确认预埋套管、铁件的标高轴线位置,检查固定牢固性以防混凝土浇筑位移;
  • 防水工程验收:检查基层处理、卷材搭接宽度、节点密封质量等。

Q4:隐蔽工程验收需依据哪些关键标准与规范?

验收工作必须严格遵循以下依据:

  • 国家强制性标准:如《建筑工程施工质量验收统一标准》(GB50300)及各专业验收规范;
  • 设计文件:施工图纸、设计变更通知书等;
  • 施工合同条款:约定的材料规格、工艺标准等。

Q5:验收过程中常用的方法与工具有哪些?

针对不同检验项目需采用多元化手段:

  • 视觉检查:观察结构表面是否出现蜂窝、麻面、露筋等缺陷;
  • 仪器检测:采用回弹仪检测混凝土强度,钢筋扫描仪测定保护层厚度;
  • 文件审查:核验材料进场报验单、施工记录、试验报告等资料链完整性。

Q6:隐蔽工程验收记录应如何规范填写?

根据《隐蔽工程检查验收记录》文种结构,需包含以下要素:

1.
标题:明确工程部位与记录类型(如“地下室防水层隐蔽工程验收记录”);

2.
基本信息:工程名称、隐检部位、验收时间、参与单位等;

3.
隐检内容:逐项描述验收项目、设计参数、实际检测数据等;

4.
结论与签章:记录验收意见,由建设、施工、监理、设计单位代表共同签字确认。

Q7:验收不合格的隐蔽工程应如何处理?

发现不合格项时,验收小组需立即签发整改通知单,明确问题描述与修复时限。施工单位需制定专项整改方案,监理单位旁站监督整改过程,整改完成后必须重新报验。如钢筋间距偏差需调整绑扎,混凝土强度不足需补强或凿除重浇。

Q8:如何通过验收管理预防隐蔽工程质量通病?

建议采取以下管控措施:

-
推行样板引路:在大面积施工前完成样板段验收,统一工艺标准;

-
强化过程巡查:监理单位对关键工序实施旁站,及时发现并纠正问题;

-
数字化存档:采用影像记录关键节点验收过程,建立可追溯电子档案。
