工程验收资料是根据国家及行业标准,对工程施工全过程的质量控制记录、技术文件、验收报告等进行系统整理形成的文件集合。其主要依据包括《建筑工程施工质量验收统一标准》(GB50300-2013)及《建筑与市政工程施工质量控制通用规范》(GB55032-2022)等强制性规范。验收工作遵循从检验批、分项工程到分部工程、单位工程的分级程序,资料整理需与此流程严格对应。

一、工程验收资料主要涵盖哪些方面?
工程验收资料贯穿于项目建设的全生命周期,根据不同阶段和验收层次,主要分为以下几大类:
1.工程前期资料
- 项目报建文件、规划批复文件
- 建设工程规划许可证、建筑工程施工许可证
- 地质勘察报告、施工图设计文件及审查意见书
- 施工组织设计及专项施工方案
2.施工过程质量控制资料
- 设计变更、洽商记录、技术核定单
- 工程定位测量、基槽验线、楼层放线记录
- 沉降观测记录、建筑物垂直度与标高测量记录
- 原材料、构配件出厂合格证及进场检验报告
- 施工试验报告及见证检测报告(如混凝土强度、钢筋焊接等)

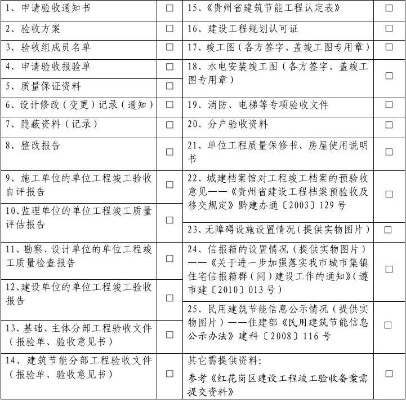

3.工程质量验收评定资料
- 检验批质量验收记录
- 分项工程质量验收记录
- 分部(子分部)工程质量验收记录
- 单位(子单位)工程质量竣工验收记录
4.竣工验收阶段资料
- 工程竣工验收报告
- 施工单位工程竣工报告
- 监理单位工程质量评估报告
- 勘察单位工程质量检查报告
- 设计单位工程质量检查报告
5.专项验收及相关证明文件
- 规划部门认可文件
- 消防部门验收合格意见书
- 环境保护部门认可批准文件
- 节能工程专项验收记录
- 室内环境检测报告
二、主体结构验收需要哪些关键资料?
主体结构作为建筑的骨架,其验收资料尤为关键,必须具备:
强制性规范要求的核心文件:
- 主体结构分部工程质量验收报告
- 钢筋、水泥、钢材等主要材料的产品合格证、进场复试报告
- 混凝土、砂浆强度试验报告及统计评定记录
- 钢结构焊接、安装质量检验记录
- 隐蔽工程验收记录(如钢筋、预应力等)
施工过程控制记录:
- 模板、预制构件安装检验记录
- 现浇混凝土结构尺寸偏差检验记录
- 施工日志、技术交底、安全交底记录
实体检测资料:
- 结构实体检验报告(如混凝土强度、钢筋保护层厚度等)
- 沉降观测阶段性成果报告
三、竣工验收环节需要准备哪些报告?
单位工程竣工验收是项目交付前的最终环节,需要各责任主体共同完成的报告包括:
施工单位需提交:
- 工程竣工报告(含工程量清单完成情况)
- 工程质量保修书
- 完整的施工技术资料汇编
监理单位需提交:
- 工程质量评估报告
- 完整的监理资料(监理规划、细则、月报、会议纪要等)
勘察、设计单位需提交:
- 勘察工程质量检查报告
- 设计工程质量检查报告
建设单位需组织:
- 工程竣工验收报告
- 各专项验收证明文件收集整理
四、验收资料整理有哪些规范要求?
完整性要求:
质量控制资料应完整、真实,能够全面反映工程建设过程和最终质量状况。有关安全、节能、环境保护和主要使用功能的检验资料应完整。
签署有效性要求:
所有验收记录和报告均需相关责任人员签字并加盖单位公章,确保法律责任可追溯。
归档规范性要求:
资料应按专业、分阶段整理,建立清晰的目录索引,便于查阅和管理。不同专业应分别整理,如地基与基础、主体结构、装饰装修、屋面工程、水暖、电气、通风空调等分部工程资料应独立成册。
时效性要求:
隐蔽工程验收应在隐蔽前完成,检测报告应在有效期内,所有资料的日期应符合施工逻辑顺序。
五、资料管理常见问题及注意事项
常见问题:
- 资料收集不及时,存在事后补做现象
- 材料证明文件不齐全,复试报告缺失
- 隐蔽工程验收记录不完整或签字不全
- 检测报告未按规定进行见证取样
注意事项:
- 严格执行"先验收,后隐蔽"原则
- 加强过程控制,实行资料同步整理
- 重视原件管理,确保资料的真实可靠性
- 注意地方标准的特殊要求,确保符合当地建设行政主管部门的规定
结论
工程验收资料是建筑工程质量的完整性和真实性直接关系到工程的合法交付和使用安全。各参建单位应从项目立项开始就高度重视资料的收集与整理工作,建立健全资料管理制度,确保在工程竣工验收时能够提供系统、完整、规范的验收资料,为工程的顺利交付和后续使用维护提供可靠依据。
