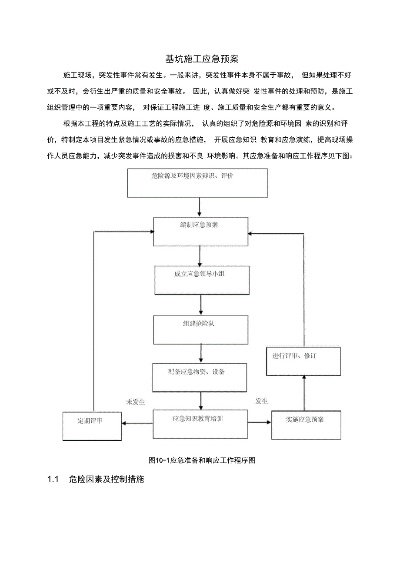

一、应急组织体系如何建立?
基坑工程应成立应急指挥小组,由施工单位项目经理担任组长,建设单位、监理单位、设计单位项目负责人及施工单位技术安全负责人担任副组长,统筹应急抢险工作。该体系需下设五个专业组别:

- 监测预警组:负责边坡位移、沉降、水位等数据的实时采集与分析,达到警戒值时立即预警。
- 现场抢险组:配备挖掘机、砂袋、注浆设备等,实施边坡加固、排水堵漏等作业。
- 技术指导组:由设计和施工单位技术人员组成,分析险情成因并制定针对性技术方案。
- 疏散警戒组:划定危险区域,组织人员撤离并维持现场秩序。
- 医疗救护与物资保障组:负责伤员急救联络及抢险物资调配,确保救援资源及时到位。
二、不同险情对应哪些应急处置方法?
1.基坑坍塌与边坡失稳
当监测数据显示坡顶水平位移接近基坑深度0.5%或竖向位移达0.6%时,应立即启动应急响应。首要措施为堆填反压土或砂袋稳定坡脚,随后采用钢花管注浆、临时支护桩等方式控制变形。若支护结构已出现裂缝,需立即灌注水泥浆封填,防止雨水渗入加剧滑移。
2.管涌与流沙
在地下水位高的区域,管涌可能导致土体流失与支护结构失效。应急处理需在坑内增设降水井管,同时通过坑外注浆形成止水帷幕,阻断渗流路径。对于突发涌水点,可采取埋管导流与快速封堵相结合的方式控制险情。
3.周边环境沉降
基坑邻近建筑、管线时,沉降控制至关重要。可通过调整支撑预应力、补强支护桩等方式减少变形影响。同时需加强对周边建构筑物的监测频率,必要时联合产权单位共同制定防护方案。
4.降水系统异常
暴雨或机械故障导致降水系统失效时,应启动备用电源与设备,同时开挖临时排水沟疏导地表积水。对坡面低洼处采用水泥砂浆密封,防止水体下渗软化土体。
三、应急资源应如何配置?
根据基坑风险等级差异,物资储备需具有针对性:
- 一级高风险基坑:需配备大型挖掘机、钢管支撑体系、应急发电设备及专业注浆机组,并建立与消防、医疗机构的联动机制。
- 二级中风险基坑:至少储备砂袋500个、木桩200根、抽水泵10台以上,并确保材料可随时调用。
- 三级低风险基坑:基础物资包括快硬水泥、彩条布、简易支护构件等。
四、如何结合地方规范强化应急管理?
以四川省为例,其《地质灾害防治条例》明确规定“预防为主、避让优先”原则,要求施工单位与地方政府建立汛期对接机制。对于跨区域基坑工程,需按《抢险救灾工程项目管理办法》启动专项预案,由省级行业主管部门协调资源。此外,《基坑工程施工安全技术标准》要求应急演练每季度不少于一次,并针对不同类型险情开展专项培训。
五、应急演练与后续评估有哪些要求?
定期组织全流程演练是检验预案有效性的关键环节,需模拟坍塌、涌水等多种场景,测试响应速度与处置能力。事故处置结束后,应急指挥小组应组织技术复盘,分析监测数据与处置措施的匹配度,优化后续方案。同时需完善档案管理,记录险情发生时间、成因、损失及改进建议,形成闭环管理。
