通风风管怎么算工程量?核心要点全解析

konglu 工程检测98阅读模式

一、风管工程量计算的基本原则是什么?

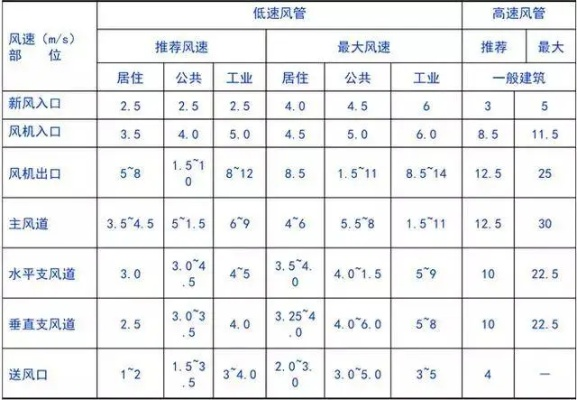

通风风管工程量计算需遵循"按图示中心线长度计算"的基本规则。具体包括三个核心要点:

通风风管怎么算工程量?核心要点全解析

1.
展开面积计算:风管按展开面积以平方米为计量单位,矩形风管计算公式为S=2×(W+H)×L(其中W为宽度、H为高度、L为长度,单位均为米)

2.
长度确定方法:以施工图示中心线长度为准,包括弯头、三通、变径管、天圆地方等管件的长度,但不得包括部件(如阀门、风口)所占长度

3.
口径取值标准:直径和周长按图示尺寸计算,变径管、天圆地方等管件均按大头口径尺寸计算

二、不同形状风管的展开面积如何计算?

圆形风管:展开面积S=π×D×L(D为直径,L为长度)

矩形风管:展开面积S=2×(W+H)×L

示例:矩形风管500×200×5000mm(宽×高×长),换算为米后计算:S=2×(0.5+0.2)×5=7㎡

三、风管配件(弯头、三通等)工程量如何处理?

通风管道中的弯头、三通、变径管等部件通常按管径分类分别计算工程量,计量单位采用"数"。主管与支管以其中心线交点划分,配件长度已包含在风管长度计算中,不单独计算面积。

四、计算前需要准备哪些资料?

1.
设计图纸类:最新施工蓝图(包括通风系统原理图、风管平面图、剖面图/大样图)

2.
设计说明与技术文件:明确风管材质(镀锌钢板、不锈钢板等)、板材厚度、连接方式等关键参数

3.
行业规范与定额文件:国家标准《通风与空调工程施工质量验收规范》(GB50243-2016)及地方定额文件

五、现场勘查需要注意哪些要点?

1.
实际尺寸核对:图纸标注长度与现场实际长度可能因障碍物存在差异,如绕梁增加的尺寸需调整

2.
障碍物识别:检查风管沿线是否有柱子、消防管道等障碍物,需要增加配件的应提前标注

3.
设备位置确认:核实风机、风柜实际安装位置是否与图纸一致

六、工程量计算有哪些关键注意事项?

1.
不扣除项目:检查孔、测定孔、送风口、吸风口所占面积不扣除

2.
不增加项目:风管管口重叠部分面积及咬口重叠部分已包括在定额内,不得另行增加

3.
特殊风管处理:渐缩风管按平均直径或平均周长计算

七、风管连接方式对计算有何影响?

风管连接分为法兰连接和无法兰连接两种模式。法兰连接需考虑法兰工程量,不同材质(不锈钢、铝板)需对应使用同材质螺栓。无法兰连接(如承插式)则按相应规则计算。

八、工程量计算完成后如何校验?

1.
数量匹配核对:计算所得配件数量需与设备表中列出的风机、风阀、风口数量匹配

2.
规范符合性检查:对照《通风与空调工程施工质量验收规范》验证计算规则应用的准确性

3.
损耗率考虑:不同材质有相应损耗率(如镀锌钢板3%-5%,不锈钢板2%-3%)
