建筑工程资料有哪些核心类别?按形成阶段与专业属性划分

konglu 工程检测36阅读模式

一、资料分类与内容体系

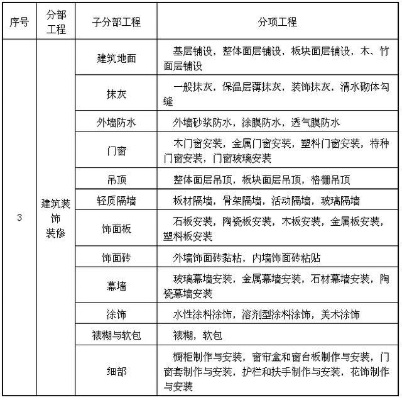

建筑工程资料按形成阶段可分为前期准备文件、施工过程记录、竣工验收资料三大板块。前期文件涵盖立项批复、用地规划许可证、勘察设计文件等,构成项目合法性的基础依据;施工过程资料包括技术交底、材料报验、隐蔽工程验收记录等,直接反映施工质量与控制水平;竣工验收资料则包含分部工程验收报告、消防节能专项检测文件、竣工图及备案表等,是工程交付的法定凭证。按专业属性又可细分为土建、电气、给排水、节能环保等专项资料,例如钢筋力学性能检测报告属于土建资料,而门窗气密性试验记录则归入节能检测资料范畴。

建筑工程资料有哪些核心类别?按形成阶段与专业属性划分

二、资料管理的核心难点

1.
完整性控制难题

施工周期长、参与方众多易导致资料缺失。例如隐蔽工程验收记录若未及时签字确认,后期补办将面临责任主体追溯困难。根据统计,约35%的项目在竣工核查中存在资料缺项问题,尤以地下管线敷设记录、混凝土养护温湿度曲线图为高发区。

2.
真实性与时效性平衡

材料检测报告的有效期管控是关键挑战。水泥复试报告超过3个月需重新检测,钢筋焊接试件应在焊工考试合格有效期内送检。部分项目为追赶工期,常出现检测报告日期早于取样日期的时间逻辑错误。

3.
标准化与区域性差异

虽然《建设工程文件归档规范》(GB/T50328)规定了全国统一标准,但各省市档案馆仍有附加要求。如广东省要求桩基检测报告必须附桩位偏差实测图,而江苏省则强制要求外墙保温材料燃烧性能属地抽检记录。

三、数字化管理转型路径

1.
BIM技术与资料联动

通过BIM模型嵌入材料检测数据,可实现钢筋保护层厚度检测点与模型构件坐标自动关联,偏差数据实时可视化。某地铁项目应用此技术后,资料核查效率提升60%,冲突检测准确率达92%。

2.
区块链防篡改应用

采用分布式账本记录混凝土强度检测数据,从搅拌站出料、现场取样到实验室养护的全流程时间戳不可篡改,有效杜绝数据造假。

四、常见问题解决方案

-
问:材料进场报验资料缺失如何处理?

答:应立即补办第三方检测,并附情况说明经监理、建设单位联合确认。对于已隐蔽部位,需采用钻孔取芯等无损检测方式复核。

-
问:竣工图与现场不符怎么修正?

答:必须由施工单位依据实测数据重新绘制,设计单位审核盖章,且需保留原设计变更通知单作为变更依据。

-
问:资料归档时间节点如何把握?

答:应在单位工程竣工验收后3个月内提交全套资料,分期建设项目按单体工程分别组卷。

五、行业发展趋势

随着智能建造推进,建筑工程资料正朝着无纸化移交、AI智能审查、云端协同归档方向发展。北京市已试点“建设工程资料电子签名认证系统”,2024年电子归档覆盖率已达78%。未来检测报告将普遍采用数字水印技术,归档存储周期从现行5年延长至全生命周期。
