砖砌台阶工程量怎么算?详解三种计算规则

konglu 工程检测167阅读模式

一、砖砌台阶工程量主要计算规则

问题1:砖砌台阶工程量的标准计算方法是什么?

砖砌台阶工程量怎么算?详解三种计算规则

根据建筑工程计量规范,砖砌台阶工程量存在三种主流计算方式:

1.
水平投影面积法

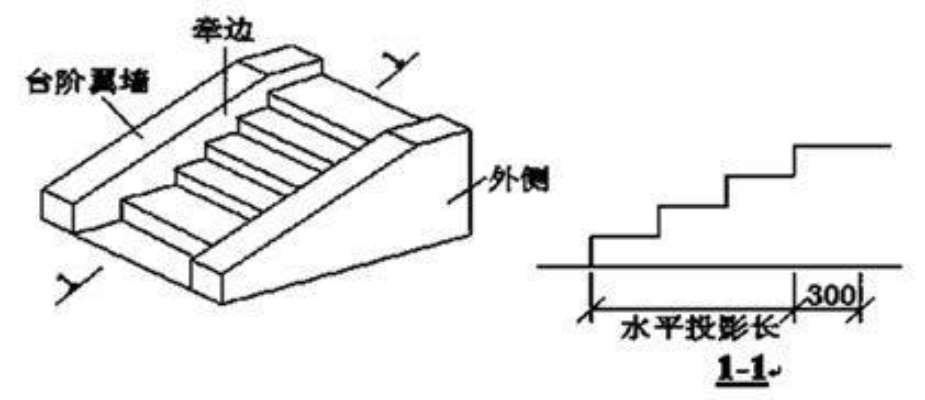

按台阶水平投影面积计算,不包括梯带和牵边。计算公式为:水平投影面积=台阶长度×(最上层踏步宽度+300mm)。此处300mm为最上层踏步边缘到梯带外缘的标准距离。

2.
体积计算法

将台阶视为整体长方体计算体积。具体公式:工程量=台阶长度×计算宽度×总高度。其中计算宽度=最下级踏步宽度+(台阶级数-1)×单级踏步宽度。这种方法的优势在于直观反映材料用量。

3.
分解计算法

分别计算踏步、梯带、牵边的体积后汇总。此法精度最高,适用于复杂造型台阶。

问题2:不同计算规则适用于什么场景?

  • 预算编制阶段:优先采用水平投影面积法,符合定额规范且计算便捷。
  • 施工备料阶段:推荐使用体积计算法,便于准确估算砖块和砂浆用量。
  • 竣工结算阶段:适用分解计算法,确保与实际施工量一致。

二、具体计算步骤与实例解析

问题3:如何用体积计算法计算三级砖砌台阶?

假设某住宅入口台阶设计参数如下:

  • 台阶级数:3级
  • 单级高度:0.15m
  • 单级宽度:0.30m
  • 台阶长度:3.00m

计算过程:

1.总高度=0.15m×3=0.45m

2.计算宽度=0.30m+0.30m×2=0.90m(含最后一级的完整宽度)

3.工程量=3.00m×0.90m×0.45m=1.215m3

此种算法将台阶虚拟为完整长方体,简化了复杂几何体的计算过程。

问题4:水平投影面积法如何操作?

按同一案例参数:

水平投影面积=台阶长度×(最上层踏步宽度+0.30m)

=3.00m×(0.30m+0.30m)=1.80m2

需要注意的是,此法计算结果与体积法存在本质差异,应用时需对应不同计价标准。

三、特殊情况的处理技巧

问题5:遇到非标准台阶形状如何计算?

1.
弧形台阶:按中心线长度乘以平均宽度计算水平投影面积,再根据厚度换算体积。

2.
不同宽度台阶:应采用分段计算法,将不同宽度部分分别计算后求和。

3.
带平台台阶:平台与台阶应分开计算,平台按地面工程规则执行。

问题6:计算时需要扣除哪些部分?

  • 必须扣除:面积超过0.3m2的孔洞、嵌入的混凝土构件。
  • 不予扣除:钢筋、铁件所占体积,面积≤0.3m2的孔洞。

四、工程实践中的注意事项

问题7:影响计算精度的关键因素有哪些?

1.
砂浆厚度:砌筑砂浆厚度通常为10mm,大面积施工时会对总体积产生约3%-5%的影响。

2.
砖缝体积:砖块间的缝隙在精确计算时需考虑,一般约占总体积的2%-3%。

3.
施工损耗:包括裁切损耗和运输损耗,通常按工程量的3%-5%计入。

问题8:如何将工程量转换为材料用量?

以标准砖(240×115×53mm)为例:

  • 每立方米砖砌体约需砖块512块
  • 砂浆用量≈1-砖块数量×单块砖体积
  • 结合实际案例:1.215m3工程量需砖块约622块,砂浆约0.35m3。

五、常见问题解答

问题9:台阶与坡道工程量计算有何区别?

台阶按踏步式结构计算,坡道按斜面面积计算。计算方法的不同源于两者的使用功能和施工工艺差异。

问题10:计算错误会带来哪些后果?

  • 材料浪费:过量采购导致资源浪费和资金占用。
  • 工期延误:材料不足会造成施工中断,影响工程进度。
  • 成本失控:工程量偏差直接导致造价偏差,影响项目效益。

小编有话说

掌握砖砌台阶工程量的规范计算方法,是建筑行业技术人员的基本技能要求。在实际应用中,建议根据工程阶段选择合适方法,并结合当地定额规范进行必要调整,才能实现精准计量和有效成本控制。
