观测网络如何构建才能确保数据可靠性?
铁路工程沉降变形观测需要建立分层控制体系,通过基准点、工作基点和观测点三级布设形成完整监测网络。基准点必须设置在远离施工扰动区30米以上的稳定地基处,每个独立网段需布设不少于3个基准点以实现数据交叉验证。工作基点按800米间距布置在路基两侧,采用深埋桩结构并灌入速凝混凝土加固保护。在软土地基等特殊区段,观测断面需加密至50米间距,确保对薄弱环节的重点监控。

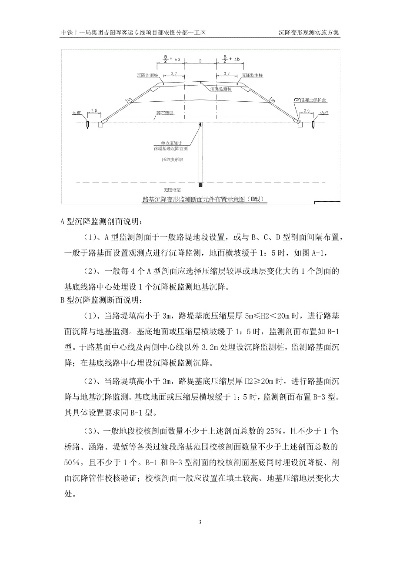

观测点布设采用横断面法系统布置,桥台和涵洞两端各设置3个观测点,路基面两侧路肩与线路中心各设1个点。过渡段观测点纵向间距控制在3米,横向需覆盖排水沟外侧与坡脚关键位置。这种立体化布点方案能全面捕捉铁路工程的沉降变形特征,为后续评估提供充分数据支持。
不同施工阶段的监测频率有何具体要求?
在填筑施工期,沉降监测需每日进行两次,密集跟踪荷载变化引起的沉降响应。进入预压期后,监测频率调整为每周一次,持续追踪土体固结进程。观测数据执行三级校核制度,由观测员、技术负责人和监理分别签字确认,保障数据真实性。所有外业数据必须在采集当日录入铁路工程监测系统,系统会自动生成沉降速率曲线与预测模型,实现实时动态分析。
何种情况会触发沉降预警?应对机制如何?
当单次沉降量超过5毫米或连续三次观测累计沉降量超过15毫米时,系统会自动触发红色预警,并立即启动复核测量程序。对于突发沉降事件,应急处置小组需在2小时内完成加密布点,采用全站仪配合无人机倾斜摄影技术进行三维建模,编制专项安全评估报告并附整治方案图纸。这种快速响应机制能有效控制工程风险,防止事故扩大。
监测设备配置方面,特殊地段需配置自动化监测系统,激光扫描仪精度要求达到0.1毫米,数据传输采用双通道加密模式,确保数据的精确性和安全性。
沉降评估采用哪些核心指标与方法?
评估阶段采用双指标控制法,结合实测曲线与设计预测曲线进行耦合分析。利用三次多项式曲线拟合建立修正模型,要求后验方差比小于0.3,小概率误差不超过1毫米。对于填筑完成的路基,要求连续三个月沉降量小于2毫米且预测工后沉降满足轨道铺设标准。
具体标准根据轨道类型有所不同:无砟轨道段工后沉降不得超过15毫米,年沉降速率须小于4毫米/年;有砟轨道段标准相对宽松,但仍需符合设计规定。评估结论需明确给出每个观测断面的稳定判定日期,对超标断面要提出具体整治方案。
沉降观测在铁路工程建设中发挥何种作用?
沉降变形观测是确定轨道工程施工时机的关键技术依据。轨道工程施工前,必须对铁路工程沉降变形进行系统评估,确认工后沉降和变形符合轨道铺设条件。在严寒、寒冷地区无砟轨道及设计时速250公里和以上有砟轨道铁路路基,还需进行冻胀变形观测,形成专门的冻胀变形分析报告。区域地面沉降地区需由建设单位组织专项评估,充分考虑地质环境对工程长期稳定性的影响。
沉降观测资料管理有哪些规范要求?
监测报告必须包含原始数据册、平差计算书、时程曲线图三部分。所有资料按照铁道档案管理标准装订成册,电子数据在工程云平台保存十五年。铁路工程沉降变形观测时间应持续至工程验收,观测资料、评估成果、观测标志及元器件需完整移交运营单位。
建设各方应加强对沉降观测的管理工作,配备充足的资源,确保沉降观测数据的真实性和准确性。沉降变形观测所用仪器设备必须检定合格,仪器设备的检定、校准及维护需符合规程和国家现行有关标准的规定。观测标志需采取有效措施保护,确保其在整个观测周期内正常运行。
现代技术在沉降观测中有哪些创新应用?
铁路工程沉降变形观测与评估应积极采用新技术、新设备、新材料、新工艺。当前,GPS观测技术、InSAR技术、激光扫描技术和光纤传感技术已在高速铁路沉降变形观测中得到广泛应用。图像处理与分析技术在变形识别中的作用也日益突出。
沉降变形观测信息系统依托信息化手段采集沉降数据,分类统计、直观展示沉降观测相关信息,为铁路工程沉降的安全、质量、进度管控提供更及时、准确的数据支撑。该系统为铁路工程建设标准化管理提供了新的技术支撑,减少了测量错误发生,降低了测量人员工作强度,提高了外业和内业工作效率。
不同等级铁路的观测要求有何差异?
本规程适用于新建无砟轨道和设计时速200公里及以上有砟轨道铁路的路基、桥涵、隧道工程沉降变形观测与评估。设计时速200公里以下有砟轨道软土、松软土等特殊地段路基可参照本规程执行。不同等级铁路线下工程沉降变形观测的内容存在差异,需根据具体工程要求确定相应的观测标准。
桥梁沉降变形监测按变形监测三等规定执行,沉降变形点的高程中误差不得超过±1.0毫米。垂直位移监测网按高速铁路构筑物变形测量三等的要求施测,采用国家二等水准测量标准,水准基点必须埋设在变形区以外的基岩或者原状土层上。
沉降观测工作的组织管理体系如何?
铁路工程沉降变形观测与评估工作应由建设单位组织,施工单位、评估单位实施,勘察设计单位、监理单位配合。冻胀变形观测由建设单位组织,冻胀变形观测单位实施,其他参建单位配合。建设单位负责铁路工程沉降变形观测与评估的建设管理,确定沉降变形评估单位和冻胀变形观测单位。
建设单位主要职责包括组织制定沉降变形观测与评估细则,审核沉降变形观测实施方案及冻胀变形观测实施方案,组织检查验收沉降变形观测和评估工作。同时需组织分析处理沉降变形观测中的异常情况,以及组织沉降变形观测资料的竣工移交工作。
