审查的法律地位与必要性
水利工程施工图审查是法定的强制性程序,所有新建、改建、扩建的水利工程项目在施工前都必须通过具备资质的审查机构进行审查。这项制度源于《建设工程质量管理条例》等国家法律法规,旨在通过独立第三方技术审查,确保工程设计符合公共利益、公共安全以及工程建设强制性标准。施工图未经审查合格,不得用于施工,主管部门不予办理施工许可手续。

审查的核心依据是什么?
审查工作主要依据以下几类文件展开:
1.
国家及行业强制性标准:包括工程建设标准强制性条文、水利行业的设计规范与规程等。
2.
项目批准文件:如经主管部门批复的可行性研究报告、初步设计文件及其变更批复。
3.
地方性法规与文件:例如佛山市水务局印发的相关审查规定,为地方水利工程审查提供了具体操作指南。
3.
勘察报告与施工图设计文件:由设计单位提供的,满足深度要求的全套施工图设计文件及相应的岩土工程勘察报告。
谁有资格进行施工图审查?
施工图审查工作必须由具备特定资质的审查机构承担。这些机构的资质与其可承接的业务范围直接挂钩:
- 具有水利行业设计资质甲级的单位,可承接所有类型和等级的水利工程项目审查。
- 具有水库枢纽、引调水等专业资质甲级的单位,可承接其专业范围内所有等级项目的审查。
- 行业或专业资质为乙级的单位,通常承接中型及以下相应类型项目的审查业务。审查人员也需具备相应的注册执业资格或高级技术职称。
审查主要关注哪些内容?
审查内容全面且细致,核心关注点包括:
1.
工程安全性与稳定性:对水工构筑物、机电设备的安全性进行重点审查,确保其在各种工况下的稳定运行。
2.
法规与标准符合性:检查设计是否严格遵守国家法律、法规及强制性标准。
- 勘察设计单位和人员的资质是否符合国家规定的从业要求。
- 设计与岩土工程勘察报告的相关数据和结论是否吻合、合理。
2.
初步设计批复执行情况:核实施工图设计是否严格遵循了经批准的初步设计原则和规模。3.
施工图设计深度:判断图纸是否达到了规定的深度,能够清晰指导施工,满足现场作业需要。4.
施工可行性与经济性:评估设计方案在实际施工中的可操作性,是否考虑了合理的施工工序,并有利于工程质量控制和成本管理。

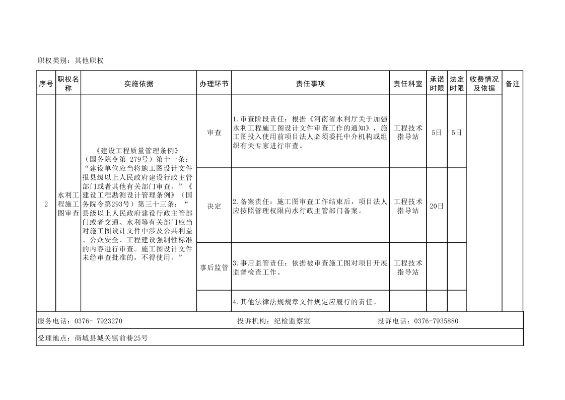

审查的具体流程与周期是怎样的?
一个完整的审查流程通常包括委托、初审、意见反馈、修改完善和出具合格书等步骤。
1.
委托与受理:项目法人(甲方)与审查机构(乙方)签订书面审查合同,明确双方的权利义务。
2.
初审与意见反馈:审查机构在收到齐全的报审资料后,一般在10个日历天内完成初步审查并提出审查意见。
3.
设计修改与复审:
- 若审查总体合格仅需局部补充完善,设计单位根据审查意见修改后,审查机构通常在报齐补充资料后5个日历天内完成复审。
- 若审查不合格需重新审查,设计单位进行实质性修改后再次报送,审查机构在收到修改图纸后5个日历天内提出复审意见。
4.
出具审查合格书:施工图最终审查合格后,审查机构向委托方提交《水利工程施工图设计文件审查合格书》,并返还经其盖章的全套施工图。施工过程中若发生重大设计变更,通常需要重新报审。
如何界定审查各方的责任?
在施工图审查活动中,各方责任明确:
- 勘察设计单位责任:对勘察设计文件的质量负主体责任,实行项目负责人终身责任制。必须建立健全内部质量管理体系,确保文件符合法律规定、规范标准和合同约定。因自身原因导致文件审查不合格的,应承担违约责任,并自费修改直至达标。
- 审查机构责任:按照相关法规和技术标准,独立、客观、公正地进行审查,并对审查意见负责。
- 项目法人(发包人)责任:提供准确、完整的项目基础资料和设计需求。因发包人原因导致设计文件不合格或需修改发包人要求的,由此增加的费用和延误的工期由发包人承担。
当前审查实践中有哪些常见问题与对策?
在实践中,常见问题包括设计单位对初步设计批复理解执行不到位、勘察资料与设计文件存在矛盾、图纸设计深度不足影响施工等。对此,行业建议:
1.
强化过程沟通:在设计阶段,项目法人、设计单位与审查机构可建立前期沟通机制,提前澄清技术疑点。
2.
提升设计质量:设计单位应加强内部审核,完善设计、复核、审核、会签和批准制度,从源头提升图纸质量。
3.
利用信息化手段:探索使用标准化的电子报审系统,提高审查效率和透明度。
