一、什么是屋面节能工程的隐蔽验收?
屋面节能工程的隐蔽验收是指在保温层、防水层、隔汽层等被后续工序覆盖前,对关键施工环节进行的质量验证过程。这类验收主要针对封闭后难以检查的结构部位,需要通过文字记录和图像资料保存验收证据。根据《建筑节能工程施工质量验收规范》,屋面传热约占建筑围护结构总传热量的6%-12%,是建筑节能的重要组成部分。

二、隐蔽验收包括哪些具体内容?
1.
基层处理验收
需检查基层平整度、清洁度及含水率,确保无裂缝、空鼓现象。基层强度应符合设计要求,阴阳角应做成圆弧形,防止热桥产生。
2.
保温层敷设验收
- 保温材料厚度、密度需符合设计规范
- 板材铺设应错缝排列,缝隙填充必须密实
- 松散保温材料需分层铺设并压实
- 现场喷涂保温层应连续均匀,无漏喷现象
3.
热桥部位处理
应对女儿墙、檐口、出屋面管道等易形成热桥的部位重点检查,确保保温层连续完整。对于正置式屋面,保温层施工后应及时进行防水层施工,避免受潮影响保温效果。
4.
隔汽层施工验收
在湿度较大地区,需检查隔汽层铺设的完整性和密封性,防止水蒸气渗透导致保温材料性能下降。
三、验收的技术要求有哪些?
-
材料性能要求:保温隔热材料的导热系数、密度、压缩强度等指标必须复验合格。进场材料应提供产品合格证、型式检验报告及复验报告。
-
施工质量要求
保温层粘贴牢固度需进行现场拉拔试验。采用后置锚固件时,应进行锚固力现场拉拔试验。屋面保温面积每1000m2应划分为一个检验批,不足1000m2也按一个检验批验收。
-
节点构造要求
出屋面设备基础、管道周边等细部构造应按照设计图纸要求施工,保温层应包裹严密,避免形成冷桥。
四、验收过程需要哪些资料?

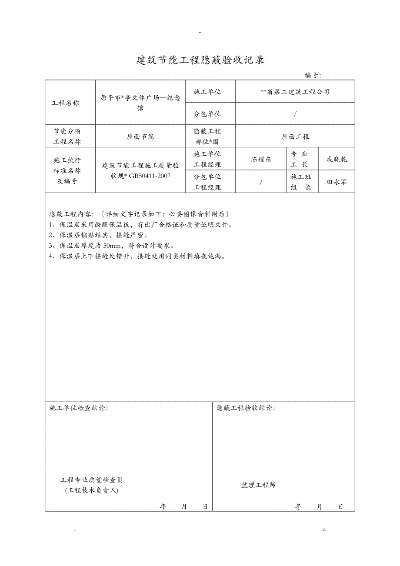

1.隐蔽工程验收记录表(含详细文字说明)
2.关键部位施工过程影像资料
3.材料复验报告及合格证明文件
4.现场检测报告(包括保温层厚度、粘结强度等)
五、常见问题及处理措施
1.
保温层厚度不足
应使用探针或剖开法随机抽查,对不符合设计要求部位责令整改。
2.
防火隔离带缺失
根据《建筑设计防火规范》,屋面保温层中应设置宽度不小于300mm的防火隔离带。
3.
通风系统安装不当
检查风机、管道等设备安装位置是否符合设计要求,确保系统正常运行。
六、质量验收标准依据
验收工作应严格遵循《建筑节能工程施工质量验收规范》(GB50411)、《屋面工程质量验收规范》(GB50207)及相关地方标准。对于采用"四新"(新技术、新工艺、新材料、新设备)的工程,需提供评审、鉴定及备案文件。
通过规范的隐蔽验收,可有效确保屋面节能工程的施工质量,实现建筑节能目标,同时延长屋面使用寿命,提高建筑整体能效水平。
