工程完工验收单常见问题全解析

konglu 工程检测88阅读模式

一、什么是工程完工验收单?它的法律效力如何?

工程完工验收单是工程项目结束后,由建设单位组织施工、设计、监理等相关单位,对工程成果进行全面检验与认定的关键文件。这份文件依据《建设工程质量管理条例》编制,需涵盖工程建设各环节的质量、进度等多方面的准确信息,具有明确的法律效力和技术规范性。

 工程完工验收单常见问题全解析

从法律角度看,工程完工验收单是整个项目建设过程的最终确认凭证,一旦各方签字确认,即表示认可工程质量符合设计要求和国家标准。同时,它也是工程结算、交付使用以及后续质量追溯的重要依据。

二、工程完工验收单必须包含哪些核心内容?

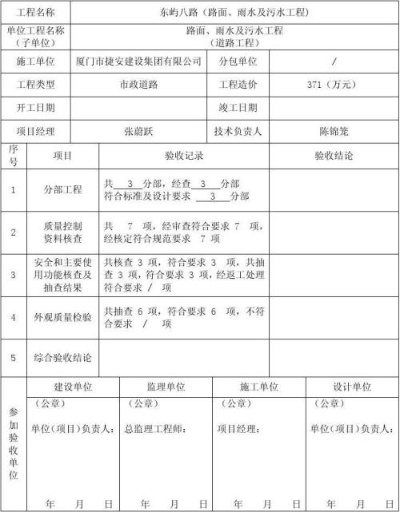

完整的工程完工验收单应当包含以下几个关键部分:

基础信息模块需要明确记录工程名称、建设单位、施工单位、设计单位、监理单位等基本信息,以及开工日期、竣工日期等时间节点。这些基础信息的确认为后续工程档案管理和质量责任追溯提供了基础保障。

质量验收数据是验收单的核心内容,必须详细记录各专业工程的关键技术参数。在建筑结构方面,需明确混凝土强度等关键指标是否达标;电气专业上,要详细记录电气系统的绝缘电阻、接地电阻等测试数据,按照相关电气安装规范标准执行,例如住宅电气线路绝缘电阻值不应低于0.5mΩ。

各专业验收要点涵盖多个技术领域。给排水专业要注明管道的压力试验结果,试验压力通常为工作压力的1.5倍,但不得小于0.6MPa。暖通专业需体现空调系统的风量、冷热量等参数,办公场所空调设计人均新风量一般不少于30m3/h。消防专业要记录消防设施的功能测试情况,如消防栓的充实水柱长度应符合规定要求。

三、不同专业的验收标准有哪些具体要求?

土建工程验收要求严格把控结构安全。结构安全方面,验收单要依据结构检测报告,注明混凝土结构的碳化深度、钢筋保护层厚度等数据,这些数据能反映结构的耐久性和安全性,例如梁类构件纵向受力钢筋保护层厚度允许偏差为±10mm。这些数据的要求体现了工程质量控制的精细化特点。

安装工程验收涉及多个专业系统。智能化专业要包含系统的通信质量、数据传输准确性等指标,以智能化安防系统为例,图像清晰度需达到规定的分辨率标准。防水工程要明确防水层的施工质量,像屋面防水卷材的铺贴应平整、牢固,搭接宽度要符合规范。

装修工程验收需重点关注环保指标。装修工程的完工验收单,需对装饰材料的环保指标进行记录,如室内人造板材的甲醛释放量应符合国家标准E1级,即甲醛释放量不超过1.5mg/L。这些具体的数据标准为验收工作提供了明确的判断依据。

四、验收过程中常见的问题及解决方法有哪些?

标准不明确问题在实际验收中较为普遍。验收标准的不明确就像橡皮筋,不同的人可能有不同的理解。比如建筑工程要求墙面基本平整,但具体偏差数值缺乏明确规定,这就需要验收各方提前统一标准认知。

专业人员配备不足会影响验收质量。部分验收人员专业知识结构不完整,既不懂专业技术规范,也不了解最新行业动态。解决这一问题的有效方法是培养双证人才,验收人员既要持专业资格证,还要通过项目实操考核。

流程管理混乱是另一个常见问题。相当比例的项目存在验收环节缺失或顺序错乱的情况。建立电子化全流程管控系统,在关键节点实行扫码验收,系统自动生成防伪记录,能够有效解决这一问题。

资料完整性问题需要特别重视。关键施工过程的记录缺失问题较为突出,部分验收记录还存在代签或数据不规范现象。采用区块链存证技术,所有检测报告、施工照片上链保存,可以有效杜绝资料造假现象。

五、如何确保工程完工验收单的规范性和有效性?

建立三层标准体系是确保验收质量的基础。这套体系包括国家标准的地基、行业标准的框架和企业标准的精装修。同时要建立标准的动态更新机制,确保验收标准与技术发展同步。

完善质量控制流程需要多层级把关。实行三道关卡制度,包括工人自检、组长复查和总监抽查,其中总监抽查比例应不低于20%。这样的流程设计既能保证效率,又能确保质量。

加强资料管理是保证验收单有效性的关键。所有验收资料必须完整、准确、规范,包括施工记录、检测报告、会议纪要等。资料的规范管理为工程质量的长期追溯提供了保障。

明确责任分工是验收工作的组织保障。验收工作应当成立以建设单位项目负责人为组长,各参建单位项目负责人及有关专家参加的验收组,按照规范的验收程序进行。清晰的责任划分避免了验收过程中的推诿扯皮现象。

六、验收不合格应该如何处理?

建立问题整改机制是处理不合格情况的基础。当验收发现不合格项时,施工单位必须按照要求进行整改,整改完成后需重新组织验收。整改过程应当有详细的记录和证明资料。

设置复验程序是确保问题彻底解决的必要环节。复验时应当重点核查不合格项的整改情况,确保完全符合设计要求和规范标准。复验通过后,相关记录应当完整归档。

完善追溯体系是长期质量保证的重要手段。通过区块链等技术手段建立的永久性存证体系,使得验收签字人员承诺终身负责,即使在项目使用数十年后发现问题,仍然可以进行责任追溯。

通过以上六个方面的详细解析,我们可以看出工程完工验收单不仅是一份简单的确认文件,更是一个系统性的工程质量保证体系的重要组成部分。规范的验收单管理能够有效预防质量问题的发生,确保工程建设项目的长期安全稳定运行。
