幕墙淋水试验规范2025版有哪些核心更新?聚焦检测精度与工程适用性

konglu 幕墙检测69阅读模式

一、基本概念与适用范围

1.什么是幕墙淋水试验?

 幕墙淋水试验规范2025版有哪些核心更新?聚焦检测精度与工程适用性

幕墙淋水试验是通过模拟自然降雨条件,对建筑幕墙系统进行喷淋检测的方法,主要评估其在水压作用下的防渗漏能力。该试验通过专业装置在幕墙表面形成连续水幕,检测门窗接缝、面板连接处等关键部位的密封性能。

2.哪些工程必须进行淋水试验?

新建、扩建、改建的所有建筑幕墙工程(包括玻璃幕墙、金属幕墙、石材幕墙等)在竣工验收前都应进行淋水试验。对既有建筑幕墙,交付使用满10年后需每5年进行一次系统性检测,其中淋水试验为必检项目。

3.试验执行标准有哪些?

2025版规范整合了《建筑幕墙水密性能检测方法》GB/T15227、《玻璃幕墙工程质量检验标准》JGJ/T139等标准的最新修订内容,特别强化了对波动风压条件下水密性能的检测要求。

二、试验技术要求与参数设置

4.淋水试验装置有哪些关键组成部分?

标准装置包括控制阀、压力表、增强泵、喷水孔和淋水管线等组件。淋水管线内径宜为(20±5)mm,管线上淋水孔的直径应为3mm,孔距保持在180-220mm范围内。

5.淋水试验的技术参数如何确定?

喷水孔方向与水平方向角度应保持30度,喷射压力不低于0.3MPa。喷水孔距墙表面距离控制在100-150mm,淋水量应达到3L/㎡·min以上,确保被检区域形成连续水幕。

6.淋水持续时间有何规定?

单个检测区域的持续淋水时间不应少于1小时。对特殊构造部位或怀疑有渗漏的区域,可适当延长淋水时间或加大水压进行强化检测。

7.如何布置淋水检测区域?

淋水立面应从建筑顶部开始,每3层设置一条横向淋水带(有挑檐的每层设置)。每个检测区域应涵盖完整的结构单元,包括典型的垂直接缝、水平接缝和可开启部分。

三、实施流程与质量控制

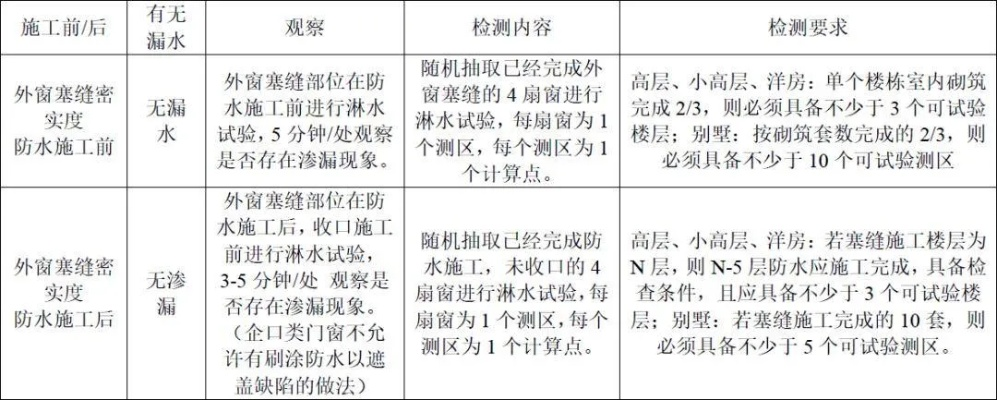

8.淋水试验前需要做哪些准备工作?

试验前应编制专项试验方案,经建设、施工、监理单位共同确认后实施。同时需清理检测区域,检查喷淋装置,确保喷嘴无堵塞,水压稳定可靠。

9.试验实施主体如何确定?

淋水试验可由建设单位委托第三方检测机构实施,监理单位需进行全过程现场监督。检测完成后,第三方机构应对每个单位工程出具正式的淋水试验报告。

10.现场监督的重点内容有哪些?

监理单位需重点检查喷淋装置、水压、流量、淋水时间等关键参数,发现问题及时督促整改,对拒不整改或整改不到位的,应向工程质量监督机构报告。

11.发现渗漏问题如何处理?

对试验中发现的渗漏点,责任单位应及时进行整改修复。整改完成后,应对相应区域重新进行淋水试验,确保问题完全解决。

四、特殊构造与节点处理

12.不同幕墙系统的检测重点有何差异?

玻璃幕墙重点检测玻璃与框架的密封性能;金属幕墙关注板缝密封和排水系统;石材幕墙则需特别注意干挂接缝处的防渗处理。

13.可开启部位的检测有何特殊要求?

可开启部位应在试验前开关至少5次,最后关紧后再进行淋水检测。这些部位是幕墙水密性能的薄弱环节,检测时应特别关注扇框配合间隙的密封效果。

14.单元式幕墙的检测要点是什么?

单元式幕墙至少应包含一个与实际工程相符的典型十字缝,并有完整单元的四边形成与实际工程相同的接缝。

15.哪些特殊部位需要加强检测?

建筑外墙的墙板交接处、设备平台、雨蓬、外墙脚手架洞口、墙面变形缝等容易出现渗漏的部位应作为检测重点。

五、结果评定与工程应用

16.淋水试验合格标准是什么?

在规定的淋水时间内,幕墙室内侧任何部位均无渗漏现象,即视为合格。具体表现为无水滴、水迹、水雾等任何渗漏征兆。

17.试验结果如何影响工程验收?

淋水试验不合格或未进行淋水试验的工程不得通过分户验收。检测报告应作为竣工验收的必要文件提交备案。

18.对不合格工程的处置措施有哪些?

工程所在地住建部门及质量监督机构应加强对淋水试验工作的监督抽查,对未落实相关要求的责任单位依法依规处理。

19.既有建筑幕墙的检测周期如何确定?

玻璃幕墙工程竣工验收1年后,每5年进行一次全面检测。对采用结构粘接装配的幕墙,交付使用满10年后,每3年进行一次粘接性能抽样检查。

20.检测数据的保存与使用有何要求?

所有淋水试验记录、检测报告及相关资料应纳入工程质量档案,保存期限不应少于工程设计使用年限。

版权声明:本站部分文章来源或改编自互联网及其他公众平台,主要目的在于分享信息,版权归原作者所有,内容仅供读者参考。本站仅提供信息存储空间服务,不拥有所有权,不承担相关法律责任,如有侵权请联系xp0123456789@qq.com删除。
