一、桩基验收的核心分类标准
市政桥梁桩基根据质量状况可分为四个等级:

1.
完整桩:动测波形呈现规则衰减,桩身混凝土波速正常,桩长达到设计要求,混凝土强度符合设计标号。此类桩基可直接通过验收。
2.
基本完整桩:动测波形存在轻微畸变但桩底反射清晰,存在轻度缩径或局部离析等问题,但经评估不影响单桩承载力与横向剪切力性能。
3.
缺陷桩:动测波形出现明显不规则反射,对应桩身存在裂纹、离析、缩径等质量问题,混凝土波速低于设计值。此类桩需由设计单位复核单桩承载力后提出处理意见。
4.
严重缺陷桩:动测波形严重畸变,对应断桩、严重离析等重大质量缺陷,通常无法直接使用,必须进行工程处理或补强。
二、验收前必备条件
1.
技术资料完整性:
- 地质勘察报告(需明确土层分布、岩性特征及不良地质状况)
- 桩基施工记录(含成孔、钢筋笼安装、混凝土灌注等全过程数据)
- 材料检验报告(水泥、钢筋、骨料等原材料的质量证明文件)
- 第三方检测报告(静载试验、动测法等专项检测结果)
2.
现场实体条件:
- 桩顶标高至少高出设计标高0.5m
- 桩位偏差符合规范要求(群桩≤20mm,单排桩≤10mm)
- 混凝土强度达到设计值的70%以上且不低于15兆帕
- 施工场地完成清理,具备检测作业条件
三、关键检测方法与适用范围
1.
静载试验法:
- 作为检测基桩竖向抗压承载力最直接可靠的方法
- 适用于甲级桩基或地质条件复杂的灌注桩验收
- 检测数量不少于总桩数的1%且不少于3根
2.
钻芯法:
- 通过钻取混凝土芯样直观判断桩身质量
- 可获得桩长、混凝土强度、桩底沉渣厚度等关键参数
- 对设备要求严格,需使用液压钻机与金刚石双管钻具保障采芯率
3.
高应变法与低应变法:
- 高应变法通过桩顶冲击数据评估承载力,2024年验证表明其可靠性显著提升
- 低应变法适用于桩身完整性普查,但对超30米灌注桩需配合其他方法验证
4.
声波透射法:
- 适用于大直径灌注桩的完整性检测
- 需在桩身预埋声测管,通过超声波传播特性判断缺陷位置
四、验收流程与控制要点
1.

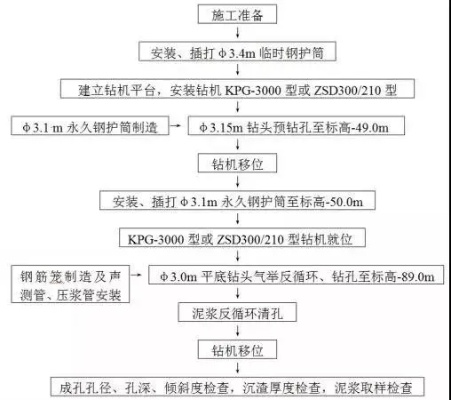

施工准备阶段验收:
- 桩位放样精度复核(采用全站仪或GPS-RTK技术)
- 护筒埋设质量检查(中心偏差≤50mm,垂直度≤1%)
- 设备选型合规性确认(钻机扭矩、斗容等参数匹配桩径)
2.
成孔过程验收:
- 垂直度控制(偏差≤1/200桩长)
- 孔径检测(偏差±50mm)
- 孔底沉渣厚度测量(端承桩≤50mm,摩擦桩≤150mm)
3.
混凝土灌注验收:
- 钢筋笼安装精度检查(保护层厚度偏差±20mm)
- 导管埋深控制(宜保持2-6m)
- 混凝土试件留置(每浇筑50m3留置1组,单桩不少于1组)
4.
竣工联合验收:
- 推行"进件、统一受理、并行推进"的验收模式
- 各职能部门限时联合验收并统一出具意见
- 验收事项包括规划、消防、档案等专项验收
五、特殊情形处理规范
1.
不合格桩处理:
- 发现不合格桩需扩大检测数量(扩大至不合格桩数量的3倍)
- 严重缺陷桩应进行工程处理(包括补桩、注浆加固等措施)
- 处理完成后需重新进行专项检测验证
2.
预制桩验收特别规定:
- 福建省2025年新规要求预制桩全部进行完整性检测
- 桩位偏差需符合表5.1.3要求
3.
超长桩检测要求:
- 超过30米的灌注桩禁止仅使用低应变法检测
- 建议采用声波透射法与钻芯法结合验证
六、最新规范更新要点
1.
检测分类细化:
- 明确分为施工前试验桩检测(为设计提供依据)和施工后工程桩检测(验收使用)
- 试验桩检测数量不少于3根,工程桩总数少于50根时可减至2根
2.
地方标准动态:
- 深圳市SJG09-2024标准已于2024年4月1日实施
- 对检测流程和技术要求作出更详细规定
3.
技术标准提升:
-静载试验明确终止条件(当沉降速率24小时内未稳定可终止)
-明确钻芯法检测时混凝土龄期需满28天
