建设工程竣工验收包含哪些环节?专业验收、竣工验收与综合验收的区别是什么?

konglu 工程检测30阅读模式

问:建设工程竣工验收主要包括哪些环节?

建设工程竣工验收包含哪些环节?专业验收、竣工验收与综合验收的区别是什么?

答:根据现行规定,建设工程竣工验收一般分为专业验收、竣工验收和综合验收三个阶段。

  • 专业验收:指规划、公安消防、人防等行政部门依照法律法规,对项目落实工程报建审批事项的检验认可。例如消防部门需在收到验收资料后10个工作日内完成检查并出具合格证明。

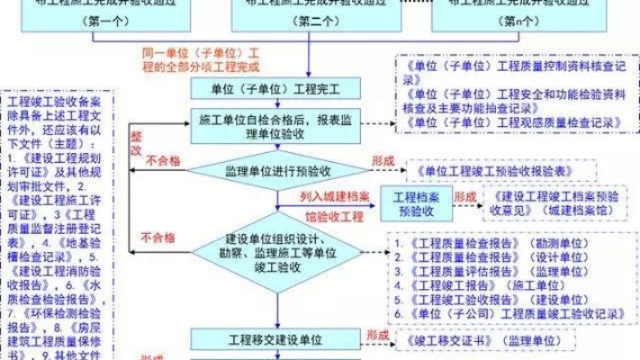

  • 竣工验收:由建设单位组织勘察、设计、施工、监理等单位,依据强制性标准对工程质量的认定。
  • 综合验收:建设行政主管部门组织相关管理部门,对项目中涉及公共安全及市政公用设施配套情况的最终确认。需注意的是,商品住宅项目需经验收合格后方可交付使用,未经验收或验收不合格的禁止交付。

问:联合验收制度实施前后,竣工验收流程有何变化?

答:2018年10月15日是我国工程建设项目审批制度改革的重要时间节点:

  • 2018年10月15日后竣工的工程:全面实行联合验收制度,整合原分项验收流程,大幅提升审批效率。
  • 2000年4月7日至2018年10月15日期间完工的工程:可根据实际情况分类办理,部分项目可凭《竣工验收备案意见函》替代传统验收文件。
  • 2000年4月7日前竣工的既有建筑:适用特殊政策,可通过提交竣工(完工)意见函或购买既有建筑保险等方式完善手续。

问:竣工验收备案需要满足哪些基本条件?

答:根据《基建工程竣工验收管理办法》,完成备案需同时具备以下条件:

1.施工单位按合同要求完成全部施工内容,并经自检合格;

2.勘察、设计单位已对项目进行检查并签署认可意见;

3.实行监理的工程,需由总监理工程师签署质量评估文件;

4.建设单位已按合同约定结清工程款。

此外,工业生产型建设项目还需达到试生产阶段工况稳定、生产负荷达75%以上(标准另有规定的除外)、环保设施运行正常的要求。

问:建设单位应在竣工验收合格后多少天内完成备案?需要提交哪些材料?

答:建设单位应于工程竣工验收合格之日起15日内,向建设行政主管部门备案。需提交的材料包括:

  • 建设工程竣工验收报告;
  • 规划、消防、人防等部门出具的认可文件或准许使用文件;
  • 完整的工程技术档案和施工管理资料,包括竣工图纸、检测报告、试运行记录等。

    以弱电工程为例,竣工文档需包含合同文件、正式设计方案、管线敷设图、系统检测报告等,并应符合国家标准格式要求。

问:不同规模的建设项目在验收管理权限上如何划分?

答:管理权限主要按项目用地规模划分:

  • 5万平方米以上(含)的商品住宅项目及国家、省、市级示范工程:由市级建设行政主管部门负责综合验收;
  • 5万平方米以下的项目:由区级建设行政主管部门具体负责。

    水利部等部委的直属单位基础设施建设项目,则按照项目隶属关系实行分级管理,验收工作分专业验收和竣工验收两阶段进行。

问:对于特殊类型的工程(如弱电工程、环保设施),验收是否有特别要求?

答:是的。例如:

  • 弱电工程:需按“先产品、后系统;先子系统、后集成系统”的顺序验收,涵盖综合布线、监控、门禁等15个子系统;
  • 环保设施:验收监测由环保部门所属环境监测站组织实施,监测报告需在现场监测后30个工作日内完成;
  • 分期建设项目:应分期委托对环境已完工的工程和设备进行验收监测。

问:验收过程中发现质量问题应如何处理?

答:监理单位在施工过程中需严格按国家标准进行监督,对需要整改的部位,施工单位应立即整改并由监理复查,达标后方可进入下一工序。若在验收监测中发现环保设施未正常运行,或生产负荷未达要求,需分阶段重新验收。所有整改记录需纳入竣工档案备查。

问:竣工验收阶段的档案管理有哪些具体要求?

答:竣工文档需一式两份,至少包含:

-竣工图纸及技术文件;

-原始工程记录(包括管线敷设随工验收单、系统通电试机报告等);

-试运行报告、初验报告、质量保修书等。

档案需符合《智能建筑工程质量验收规范》等国标要求,图纸尺寸标准化且经使用单位确认。
