需要监理旁站的分部分项工程有哪些?建筑工程关键工序全解析

konglu 工程检测69阅读模式

一、基础工程旁站范围

基础工程中涉及结构安全的关键工序必须实施旁站监理。具体包括:

需要监理旁站的分部分项工程有哪些?建筑工程关键工序全解析

1.
土方回填工程:需监督分层压实厚度、压实系数及边坡稳定性,防止不均匀沉降

2.
混凝土灌注桩浇筑:应全程监控导管埋深、混凝土坍落度及浇筑连续性,确保桩身完整性

3.
地下连续墙施工:重点关注槽壁稳定性、钢筋笼吊装精度及混凝土浇筑质量

4.
防水混凝土浇筑:需核查配合比、施工缝处理及振捣密实度,保障抗渗性能

5.
卷材防水层细部构造:对穿墙管、变形缝等关键部位进行重点监控

二、主体结构工程旁站要点

主体结构工程中以下工序直接影响建筑抗震性能和使用安全:

1.
梁柱节点钢筋隐蔽工程:必须验收钢筋规格、间距、锚固长度及保护层厚度,留存影像资料

2.
混凝土浇筑过程:需实时检测坍落度,监督振捣作业,避免蜂窝麻面等质量缺陷

3.
预应力张拉施工:应同步记录张拉力值与伸长量,检查锚固可靠性

4.
钢结构安装环节:重点监控高强螺栓扭矩、焊接工艺及吊装稳定性

5.
装配式结构安装:需校核预制构件定位精度、节点连接质量及临时支撑体系

三、其他关键工序监理要求

除基础与主体结构外,以下特殊工序也需旁站监督:

1.
脚手架安拆作业:检查杆件间距、连墙件设置及拆除顺序,防范坍塌事故

2.
大型机械设备安装:需核验基础验收、附着装置及安全装置有效性

3.
幕墙工程安装:重点关注预埋件定位、龙骨安装精度及密封胶施工质量

4.
管道压力试验:监督升压速率、保压时间及泄漏检查,确保系统密封性

5.
接地电阻测试:验证接地系统电阻值是否符合防雷要求

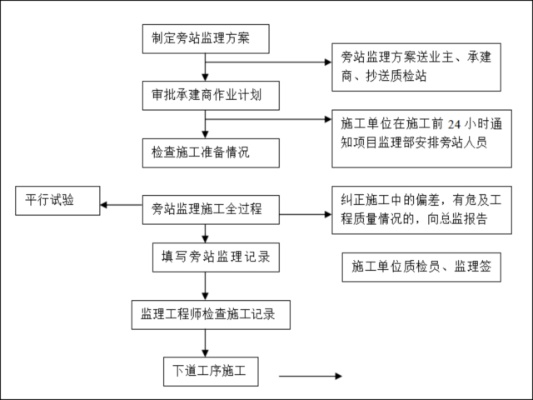

四、旁站监理实施规范

根据《建设工程监理规范》,旁站监理应遵循标准化程序:

  • 事前审查施工方案及人员资格
  • 事中对照设计文件抽查实物质量
  • 事后及时签署旁站记录并归档

    监理人员需配备检测工具,对混凝土坍落度、预应力张拉值、焊接探伤等关键参数进行现场抽测。

五、常见问题解答

Q1:普通墙面抹灰是否需要旁站监理?

A:不需要。该工序不属于影响结构安全的关键工序,可通过巡视检查进行质量管控。

Q2:深基坑支护旁站重点有哪些?

A:应重点监控钢筋笼规格、锚索张拉力、土钉墙厚度及位移监测数据。

Q3:旁站记录应包含哪些核心内容?

A:至少包括施工部位、作业时间、材料信息、实测数据、异常情况处理记录等要素。
