第一章总则框架与法律依据
危大工程监理实施须以《中华人民共和国建筑法》《中华人民共和国安全生产法》为核心法律基础,严格按照《建设工程安全生产管理条例》及《危险性较大的分部分项工程安全管理规定》(建设部令第37号)履行监督职责。监理机构需遵循科学、严谨、公正、独立的原则,通过标准化流程保障工程质量与施工安全。当前实践中,监理单位需结合专项施工方案编制针对性实施细则,并对危大工程施工实施专项巡视检查,形成“方案编制-论证-执行-验收”闭环管理。

第二章监理机构的资质与职责
1.
机构资质要求
承担危大工程监理的机构必须具备相应资质,依法独立行使职能,避免利益关联方干扰。机构应配备专业技术团队,涵盖土木工程、机械安装、安全工程等领域,确保监理人员持证上岗并定期接受专项培训。
2.
内部管理机制
需建立包括档案管理、风险预警、考核追责在内的管理制度。例如,监理日志需每日记录基坑变形、支架沉降等关键参数,发现问题应立即启动《监理工程师通知单》流程。
3.
协同沟通机制
监理机构需与建设、施工、设计单位建立动态沟通平台,通过周例会、专项交底会及时协调解决技术冲突与安全隐患。
第三章危大工程范围与分级管控
根据现行规范,危大工程主要包括以下类型:
- 基坑工程:开挖深度超3m(含3m)或地质条件复杂的土方开挖、支护工程;
- 模板支撑体系:搭设高度≥5m、跨度≥10m,或施工总荷载≥10kN/㎡的混凝土模板工程;
- 起重吊装及机械安装拆卸:包括塔吊安拆、大型构件吊装等;
- 脚手架工程:搭设高度24m及以上的落地式钢管脚手架。
对于超过一定规模的危大工程(如搭设高度8m以上的模板支撑体系),必须组织专家论证,并通过省级住建部门备案。

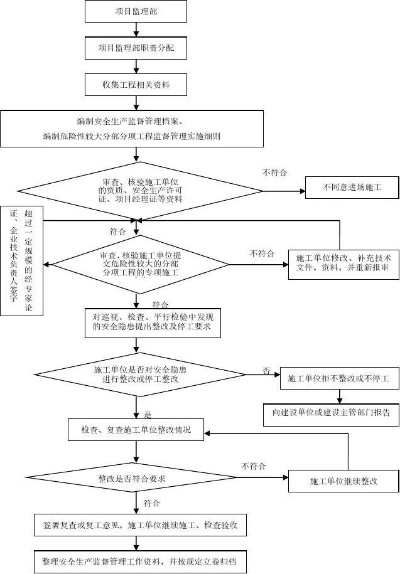

第四章监理实施流程与关键控制点
1.
前期阶段控制
- 方案审查:重点核查专项施工方案的计算书、节点详图及应急预案;
- 资质核验:确保施工单位安全生产许可证、项目经理资格证书合法有效。
2.
施工阶段动态监控 - 旁站监理:对深基坑支护、高大模板混凝土浇筑等关键工序实施全程旁站,记录荷载测试数据及环境变化;
- 巡视检查:每日巡查支架稳定性、起重机械限位装置、临边防护措施等,对违规操作立即签发停工令。
3.
验收与档案管理工程完工后,监理单位需组织分部分项验收,核对专项方案落实况,整理旁站记录、整改通知等资料归档。
第五章专项风险防控措施
1.
基坑工程
监测频率需根据开挖深度动态调整:深度≤5m时每日1次,>5m时每12小时1次,遇暴雨等极端天气应加密监测。
2.
模板支撑体系
立杆间距误差需控制在±10mm内,水平杆步距严格按方案执行,混凝土浇筑时需同步监测模板沉降数据。
3.
起重吊装作业
重点核查钢丝绳磨损率(超过原直径10%即更换)与力矩限制器灵敏度。
第六章监理方法与创新手段
1.
技术方法
采用无人机巡检、BIM模型碰撞检测、智能传感器实时采集支撑轴力数据,通过数字化平台实现风险预警自动化。
2.
管理措施
- 合同约束:在承包合同中明确安全文明责任条款,将文明施工费与获奖等级挂钩;
- 经济杠杆:设立月度安全奖励基金,对违规行为实施阶梯式罚款。
第七章案例分析与发展建议
某省安置楼项目通过实行“方案论证+数字化旁站”模式,在16m高支模施工中全程监测立杆垂直度,最终将偏差控制在5mm内,获评省级文明工地。建议未来监理行业完善三方面:
- 建立全国危大工程数据库,共享典型事故案例;
- 推广监理责任保险制度,分散职业风险;
- 将危大工程监理成果纳入企业信用评价体系。
小编有话说
危大工程监理的实施成效直接关系到人民群众生命财产安全与社会稳定。通过健全制度、规范流程、创新技术,监理单位可成为建设工程安全的“守门人”,推动建筑业向本质安全转型。
