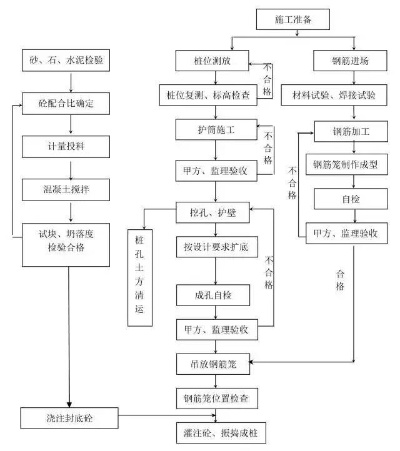

桩基工程验收程序全解析:从准备到交付的关键步骤

konglu 工程检测146阅读模式

一、验收前需要做好哪些准备工作?

桩基工程验收前需要完成三大类准备工作。首先是资料收集与整理,必须齐全收集从项目立项到施工全过程的所有资料,包括设计图纸、施工合同、施工日志、材料合格证明、质量检测报告等关键文件。其次是现场勘查,需组织专业人员确认桩基的位置、数量、规格等是否符合设计要求。最后是验收小组组建,应由建设单位、设计单位、施工单位、监理单位等多方代表共同组成,确保验收工作的专业性和公正性。

 桩基工程验收程序全解析:从准备到交付的关键步骤

二、正式验收流程包含哪些关键环节?

正式验收流程主要包括四个核心环节:

1.
书面验收申请

施工单位需向建设单位提交详细书面申请,说明项目完成情况、自检结果及验收理由。这是启动验收程序的必备条件。

2.
资料审查

验收小组对提交的所有资料进行细致审查,确保资料完整、真实、准确。重点核查施工图纸、施工记录、检测报告等关键文件的合规性。

3.
现场实体检测

这是验收过程中技术要求最高的环节。验收小组需使用专业设备对桩基承载力、垂直度、完整性等进行全面检测。根据《建筑地基基础工程施工质量验收标准》GB50202-2018,灌注桩混凝土强度检验的试件应在施工现场随机抽取。

4.
施工过程审查

验收小组需审查桩基施工方案、施工工艺、质量控制等关键技术环节,确保施工过程符合规范要求。

三、验收标准有哪些具体规定?

验收标准分为主控项目和一般项目两类:

主控项目标准:

  • 桩身完整性检测必须符合设计要求
  • 桩基承载力检测需达到规范标准
  • 混凝土强度必须满足设计强度等级

一般项目标准:

  • 垂直度偏差控制在≤1%范围内
  • 沉渣厚度需≤50mm
  • 桩位偏差符合《建筑桩基技术规范》JGJ94要求

对于特殊桩型如重复使用的钢板桩,还需满足额外要求:桩身弯曲度<2%l(l为桩长),齿槽平直度需符合特定标准。

四、验收结论如何判定?

验收结论分为合格与不合格两种情况:

合格判定条件:

桩基工程施工质量完全符合验收标准,各项检测指标均达标,验收小组即出具合格验收报告。

不合格处理流程:

当施工质量不符合验收标准时,验收小组出具不合格验收报告并提出具体整改意见。施工单位必须根据整改意见进行彻底整改,整改完成后申请复验。验收小组对整改情况复查合格后出具复验合格报告,如仍不合格则需继续整改直至达标。

五、不同桩型的验收重点有何区别?

灌注桩验收重点:

混凝土强度检验是强制性要求,试件必须在施工现场随机抽取。超灌高度需≥0.8m,坍落度控制在180-220mm。

预制桩验收重点:

需重点检查桩身质量和连接节点,确保预制构件质量符合出厂标准。

钢板桩验收重点:

新桩按出厂标准检验,重复使用的钢板桩每次使用前都必须按规定验收,不符合要求的需修理或剔除。

六、验收资料归档有哪些要求?

验收资料归档是验收程序的最后环节,但同样重要。验收小组需将验收过程中的各类资料系统整理归档,包括验收报告、整改记录、复验报告等关键文档。建设单位应将桩基工程施工验收资料完整存档,建立规范的档案管理系统,以备后续查阅和质量追溯。

根据《建筑地基基础工程施工质量验收标准》GB50202-2018,验收时应提交的资料包括:岩土工程勘察报告、设计文件、图纸会审记录和技术交底资料、工程测量和定位放线记录、施工组织设计及专项施工方案、施工记录及施工单位自查评定报告、监测资料、隐蔽工程验收资料、检测与检验报告以及竣工图等。

七、地方标准有哪些特殊要求?

以四川省为例,地方标准对桩基验收有更具体的要求。根据《四川省基桩承载力自平衡法测试技术规程》DBJ51/T045-2015和《四川省旋挖钻孔灌注桩基技术规程》,对旋挖钻孔灌注桩的垂直度偏差要求≤1%,沉渣厚度≤50mm。同时,四川省还制定了《四川省先张法预应力高强混凝土管桩基础技术规程》DB51/T5070-2016,对先张法预应力高强混凝土管桩的验收作出专门规定。

桩基工程验收程序作为确保工程质量的重要环节,需要各方严格遵循规范要求,通过系统的准备、严谨的执行和完整的归档,共同保障建筑基础的安全可靠。
