一、工程资料体系框架
建筑工程资料按形成阶段分为前期准备资料、
施工过程资料、
竣工验收资料三大类。前期资料包括立项文件、用地许可、规划许可证、施工图审查合格书等;施工过程资料涵盖技术交底、材料报验、隐蔽工程验收、施工记录等;竣工验收资料则包含分部验收记录、竣工图、质量评估报告等。整套资料需体现“谁形成、谁负责”的原则,确保真实性和完整性。

二、资料分类与填写规范

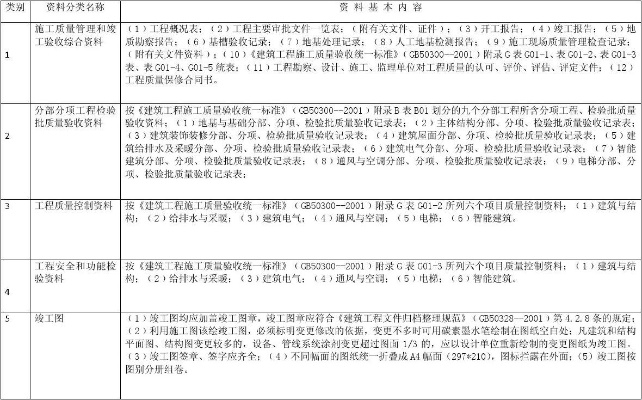

(一)工程物资资料
所有进场材料必须提供质量证明文件,包括出厂合格证、性能检测报告等。如钢筋需提供力学性能检测报告,水泥需提供强度及安定性报告,防水材料需提供耐水性试验报告。资料填写时应注明材料规格、批量、使用部位等信息,监理单位需对资料进行复核签认。对于涉及结构安全的试块、试件,应实行见证取样检测,取样比例不少于规定数量的30%。
(二)施工记录资料
包括测量放线记录、混凝土施工记录、沉降观测记录等。测量放线记录需包含轴线定位、标高引测数据,并经技术负责人复核;混凝土施工记录应详细记载浇筑时间、方量、养护条件等;沉降观测记录需按施工阶段定期测量,形成动态曲线。施工日志应每日记录天气、作业内容、质量安全状况等,形成连续施工档案。
(三)质量验收资料
按《建筑工程施工质量验收统一标准》要求,验收资料分为检验批、分项、分部、单位工程四个层级。检验批验收记录需包含主控项目和一般项目的检查结果,分项工程验收应在检验批基础上完成,分部工程验收需由总监理工程师组织。资料中若发现不合格项,需填写整改通知单和复查记录,形成质量问题闭环管理。
三、过程管控要点
(一)资料同步性管理
施工资料应与工程进度同步形成、收集和整理,禁止事后补做。主体结构施工期间,应及时完成钢筋隐蔽验收记录、混凝土强度评定记录等;装饰装修阶段需完善饰面材料粘结强度检测报告、门窗三性试验报告等。对于涉及节能环保的材料,如保温板材、节能灯具等,还需提供专项性能检测报告。
(二)检测资料管理
工程检测资料应包括结构实体检测报告、材料性能检测报告等。结构实体检测需包含钢筋保护层厚度检测、混凝土强度回弹检测等内容;材料检测应覆盖力学性能、化学指标等关键参数。所有检测报告均应加盖检测单位公章和CMA认证标志,确保检测结果的法律效力。
(三)影像资料留存
重要施工环节应留存影像资料,包括基坑开挖、基础施工、主体封顶等关键节点。影像资料需标注拍摄时间、部位、内容等信息,与文字资料相互印证。
四、竣工验收资料组卷
竣工资料应按专业、系统进行分类组卷,一般包括土建工程卷、给排水工程卷、电气工程卷、暖通工程卷等。每卷应编制封面、目录和页码,装订成册后移交建设单位及城建档案馆。竣工图应体现所有设计变更内容,凡结构形式、工艺、平面布置等重大改变,必须重新绘制竣工图。
五、常见问题与对策
(一)资料缺失问题
部分项目存在施工记录不全、材料证明文件缺失等现象。建议建立资料移交清单制度,在分部分项工程验收时同步检查资料完整性。对于分包单位形成的资料,总包单位应履行审查职责,确保资料格式统一、内容完整。
(二)签字盖章不规范
检查中发现部分验收记录存在代签字、盖章不全等问题。应明确各类文件的签字权限,监理工程师必须对分包单位资质和人员资格进行审查。
(三)数字化管理应用
推荐使用工程资料管理软件,实现资料电子化归档。通过扫描二维码可实现资料快速检索,通过权限设置可控制资料修改权限,既提高效率又保障安全。
六、资料管理责任体系
建设单位负责立项文件、规划许可等前期资料;勘察设计单位负责地质勘察报告、施工图纸等;施工单位负责施工全过程记录;监理单位负责对施工资料进行审查签认。各方责任主体应设立专职资料员,定期组织资料检查,确保资料与工程进度同步。
