一、冬期施工基本概念

Q1:什么是建筑工程冬期施工?

 建筑工程冬期施工规程最新版解析:施工标准与技术要求全知道

建筑工程冬期施工是指根据当地多年气象资料统计,当室外日平均气温连续5天稳定低于5℃时即进入冬期施工阶段。这一标准与日常生活中的冬季概念不同,主要基于混凝土结构工程施工质量受气温影响的科学依据。冬期施工的解除条件同样为室外日平均气温连续5天稳定高于5℃。在我国北方地区,冬期施工一般从当年11月15日持续至次年3月15日,总计约4个月。

Q2:冬期施工有哪些特点?

冬期施工具有三个显著特点:首先是质量事故的多发性,尤其是混凝土工程和钢结构工程领域;其次是质量事故的隐蔽性和滞后性,冬季施工的问题往往在春季才显现;最后是计划性和准备工作的强时效性,技术要求复杂且准备时间短。

二、冬期施工的适用范围

Q3:哪些分部分项工程涉及冬期施工?

根据北方地区施工经验,涉及冬期施工的分部分项工程包括地基与基础工程、钢筋工程、混凝土结构工程、砌体工程、钢结构工程、屋面工程和装饰装修工程等。其中混凝土结构工程和钢结构工程对温度变化最为敏感,需要特别关注。

Q4:冬期施工方案编制有哪些原则?

冬期施工方案编制遵循四大原则:确保工程质量优先;经济合理,使增加的费用最小化;热源和材料供应来源可靠,同时尽量减少能源消耗;确保工期能够有效缩短。

三、冬期施工技术要求

Q5:冬期施工准备工作包括哪些内容?

冬期施工准备工作包括组织准备、技术准备、材料准备和现场准备四个方面。具体包括编制详细的冬季施工方案,与当地气象台站建立联系及时接收天气预报,安排专人测量施工期间的室外气温、砂浆和混凝土温度并做好记录。同时需要有针对性地聘请顾问专家进行评估筛选冬季施工方法和进行专项试验。

Q6:混凝土工程冬期施工有哪些特殊要求?

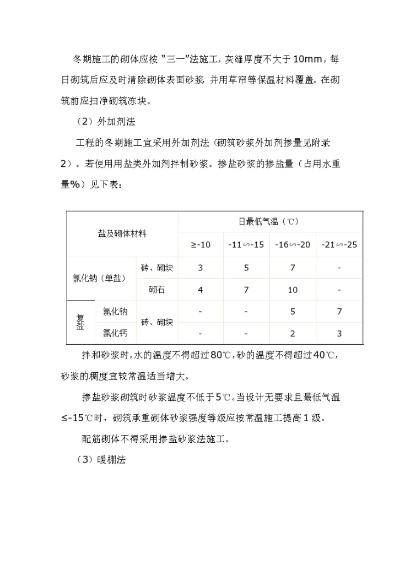

混凝土工程冬期施工需要重点关注以下几点:采用保温材料对混凝土进行覆盖保温,确保混凝土在达到临界强度前不受冻;合理使用防冻剂等外加剂,严格按照配比要求进行添加;加强温度监测,建立完善的测温制度;养护期间保温材料、燃料、外加剂和加热器设备应远离火源,确保施工安全。

Q7:钢结构工程冬期施工应注意哪些事项?

钢结构冬期施工需要特别注意以下技术要求:冬季运输堆存钢结构时必须采取防滑措施,构件堆放场地必须平整坚实,无水坑、地面无结冰。钢结构安装前除按常规检查外,尚须根据负温度条件对构件质量进行详细复验。绑扎、起吊钢构件的钢索与钩件直接接触时,要加防滑隔垫,构件上有积雪、结冰、结露时,安装前应清除干净,但不得损伤涂层。

Q8:土方工程冬期施工应采取哪些措施?

冬期进行土方工程,主要指土方开挖工程,由于土壤受冻,挖土困难,多采用挖掘机进行土方开挖。开挖前必须认真查阅建设单位提供的《地质勘察报告》,详细了解土方冻结深度,开挖过程中注意做好地下管线设施的保护。土方回填应优先选择不冻土,回填前清除基坑的冰雪和保温材料。

四、冬期施工安全管理

Q9:冬期施工需要做好哪些安全防护工作?

冬期施工必须做好"防"工作:防火、防冻、防毒、防滑、防爆和防寒。防火工作要建立健全的用火制度,配备足够的消防器材和工具,并有专人负责看管。防冻工作要对现场使用的机械设备进行全面检查维护,搭设防寒棚。防毒工作要加强有毒有害物品的管理,确保作业场所通风良好。

Q10:冬期施工的消防安全措施有哪些具体要求?

施工现场的生产和生活用火必须做到有制度、有消防器材和工具、有专人负责看管,做到火灭人走。严格禁止使用电炉、汽化炉取暖,如需使用必须经批准并采取有效防范措施。现场施工用电必须严格按照"配电二级保护"、"五线制"执行,配电室内设置灭火器。

Q11:冬期施工的防滑措施有哪些?

冬期施工防滑措施包括:对脚手架上人行斜道和场内运输道路采取可靠的防滑措施。临时马道、过桥等要钉防滑条,定期检查并及时修理。遇到大风大雪后应及时清扫霜雪,也可采用撒炉灰、锯末、砂子等方法进行防滑。高处作业人员必须衣着灵便,挂牢安全带,雪天不准从事危险作业。

五、冬期施工质量管理

Q12:如何保证冬期施工质量?

保证冬期施工质量需要建立完整的质量管理体系。首先要制定详细的质量检查制度,认真做好各项冬期施工记录。其次要明确各单位工程或各分项工程技术人员的岗位职责,做好冬期施工技术交底。最后要严格执行质量检验制度,做好质量安全检查工作,及时消除质量安全隐患。

Q13:冬期施工材料管理有哪些要求?

冬期施工材料管理要求供应部门根据各单位制定的冬期施工技术措施提出的材料计划,提前备料,妥善保管。同时要防止因气候突变、温度骤降而措手不及。需要搭设暖棚、挡风帘的暂设工程及热源设备等,应在入冬前完成,确保正常供水、供汽满足施工进度要求。

Q14:冬期施工人员培训有哪些内容?

冬期施工前必须组织技术培训,确保施工人员具备必要的冬期施工知识和技能。培训对象包括现场的所有施工技术人员、工长、材料员、试验员及主要工种班组长、司炉工、电焊工和高空作业等相关人员。培训内容包括冬期施工方案、质量标准及操作要点等。

Q15:冬期施工如何做好温度监测?

冬期施工期间必须指定专人负责收听天气预报,掌握气温变化情况,及时传达气象信息。需要逐日做好气象记录,并制定应对气温骤降的相应措施和物资准备方案。同时要安排专人测量施工期间的室外气温,砂浆、混凝土的温度并做好记录。

六、冬期施工进度安排

Q16:冬期施工项目安排应遵循什么原则?

为节省冬期施工措施费用,施工作业计划应统筹安排。要遵循先高层后低层、先室外后室内、先北后南的原则,合理安排施工顺序,尽量减少冬期施工作业面。对于冬季停建工程,要采取越冬防护措施,做好越冬维护工作。
