什么是防雷接地测试方法?如何进行防雷接地检测?

konglu 工程检测13阅读模式

1.防雷接地测试的基本原理是什么?

防雷接地测试的核心原理是通过测量接地装置与大地之间的电阻值,评估雷电流泄放通道的可靠性。接地电阻是指电流由接地装置流入大地并向远处扩散时遇到的阻力,其数值越小,意味着雷电流(包括静电)能够更顺畅地导入大地,从而降低雷击对建筑物、设备及人员的危害风险。一个有效的防雷接地系统,通常由接地体(自然或人工)、接地导体和接地连接件组成,其共同作用是将雷击产生的高压电流迅速引入地下,实现能量分散与释放。

什么是防雷接地测试方法?如何进行防雷接地检测?

2.常见的防雷接地测试方法有哪些?

目前主流的测试方法包括三极法、四极法、钳形法等方法。

-

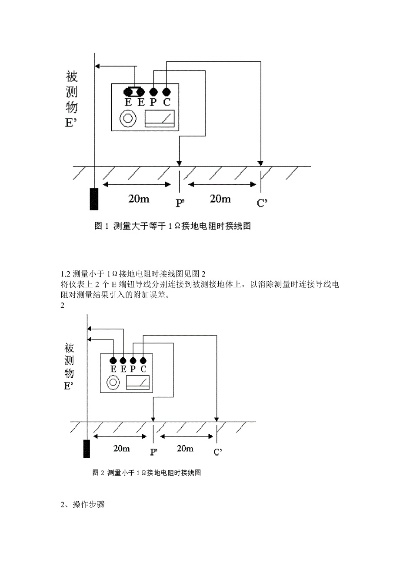

三极法(电位降法):这是最经典且精度较高的方法。测试时需在接地极外侧临时打入两根辅助接地桩,其中电压桩距离测试点20米,电流桩距离40米。该方法通过测量接地极与电压桩间的电位差,结合已知的测试电流来计算接地电阻,结果较为准确,但对测试场地(周围需有42米范围的泥土)和辅助电极埋设要求较高。

-
钳形法:使用钳形接地电阻测试仪,无需断开被测接地极与设备的连接,也无需布设辅助接地桩,通过钳口夹住接地引上线即可直接读取电阻值。其优势是操作便捷、效率高,特别适用于城市中无法大面积破土或接地网已深埋地下的场景,但可能受现场电磁环境及测量环路完整性影响。

-
四极法:通常用于测量土壤电阻率,或作为三极法的一种补充验证手段,通过增加一个电极来提高测量的稳定性和抗干扰能力。

3.测试中主要依据哪些国家标准和规范?

防雷接地测试工作必须严格遵循国家及行业技术规范,确保检测的合法性和有效性。主要的依据包括:

  • 《建筑物防雷装置检测技术规范》(GB/T21431-2015):规定了建筑物防雷装置检测的技术要求、项目和方法,是检测工作的核心依据。
  • 《建筑物防雷设计规范》(GB50057-2010):明确了不同防雷等级建筑物的设计要求,包括对接地电阻值的具体规定。
  • 《建筑物电子信息系统防雷技术规范》(GB50343-2012):针对建筑物内电子信息系统,补充了防雷接地和保护器的检测验收标准。
  • 相关行业规范:如通信工程领域的《通信局(站)防雷接地工程设计规范》(GB50689-2011)等,对特定场景的接地和等电位连接提出了更细致的要求。

4.接地电阻的合格标准值是多少?

不同类型的接地装置,其接地电阻的要求也不同。国家标准中对常见接地形式的合格电阻值规定如下:

  • 独立的防雷保护接地电阻:要求小于或等于10欧姆。
  • 独立的安全保护接地电阻与交流工作接地电阻:均应小于或等于4欧姆。
  • 防静电接地电阻:一般要求小于或等于100欧姆。
  • 共用接地体(联合接地):其接地电阻应不大于1欧姆,这是目前综合性建筑中普遍采用且要求最高的接地形式。在具体检测中,如果设计文件有特殊要求,应优先遵从设计要求。

5.完整的防雷接地检测流程是怎样的?

一项规范的防雷检测应遵循系统化的流程,确保检测的全面性和结果的可信度。

  • 第一步:检测前准备:通过现场踏勘、与委托单位沟通、查阅图纸资料等方式,全面了解建筑物的雷击历史、防雷装置现状及周边环境,据此制定具有可操作性的具体实施方案。
  • 第二步:人员与设备组织:通常需组建一个至少3人的检测小组,成员应具备丰富的经验和专业技能。检测前需进行详细的技术交底与安全教育。
  • 第三步:现场检测实施:检测小组依据方案对直击雷防护装置(接闪器、引下线)、电涌保护器(SPD)、等电位连接和接地装置等逐项进行检测,涵盖楼顶、电梯机房、总配电及各分配电箱、计算机机房、中控室等关键位置。检测过程中需同步填写原始记录表,并采集必要的影像资料。
  • 第四步:报告编制与审核:依据现场采集的原始数据,编制详细的检测报告。报告完成后,需由专人进行严格审核、批准和签发。
  • 第五步:报告交付与归档:将最终签发的检测报告正式递交被检测单位,并完成相关资料的整理与归档工作。

6.现场测试操作中有哪些关键注意事项?

为保证测试数据的准确性和操作人员的安全,需重点关注以下几点:

  • 测试环境确认:使用三极法等需要打入辅助接地桩的方法时,必须确保测试点周围有足够范围(如42米)的土壤,且土壤导电性应适宜,避免在混凝土地面、石板等绝缘物上方直接测试。
  • 连接可靠性检查:测试前应仔细检查接地引下线的连接点、接地连接件等,确保其无严重锈蚀、松动或断裂,保证电气通路畅通。
  • 仪器操作规范:严格按照所用测试仪器的说明书进行操作。例如,使用钳形表时,应确保钳口完全闭合且只夹住单根接地导体,避免多根导体并行导致测量误差。
  • 安全措施到位:检测区域应设置醒目的安全警示标识。检测人员必须佩戴绝缘手套、穿绝缘鞋,在高处或配电箱附近作业时,需采取额外防触电和高空坠落措施。
  • 数据记录与复测:对所有测点的数据应清晰、准确地记录。对于异常或临界值,应在条件允许时进行复测确认。

7.通信、化工等特殊行业在防雷接地测试上有哪些额外要求?

特定行业因其设备和环境的特殊性,对防雷接地有更严格或补充性的规定。

-
通信行业:根据《通信局(站)防雷接地工程设计规范》,室内所有金属走线架、金属构件必须可靠接地并做电气连接。光缆的金属加强芯和金属护层应在分线盒或ODF架内可靠接地,引接接地线的截面积不应小于16mm2的多股铜线。通信局站范围内原则上禁止架空走线。

-
化工行业:重点关注防静电接地。例如,相关细则规定,当管道法兰使用5根以上螺栓连接时,法兰间可不再使用金属线跨接,但必须保证其能构成连续的电气通路。所有金属储罐、设备和管道,以及在进出装置处、爆炸危险场所边界,都必须设置防静电接地。

8.民用建筑电气施工中的防雷接地常存在哪些问题?

在民用建筑领域,防雷接地施工的质量直接关系到住户的生命财产安全,但实践中常暴露出一些问题。

-
接地线路设计不流畅:表现为带电导体与金属外壳之间的接地设计不合理,导致电路接地不畅,影响泄流效果。

-
接地线截面积选择不当:若选用的接地线横截面积过小,在高电流通过时可能因过热而影响线路稳定性,甚至增加火灾风险。

-
连接工艺不达标:接地连接处存在虚接、锈蚀或使用不规范的连接件,导致接地电阻增大或电气通路中断。
