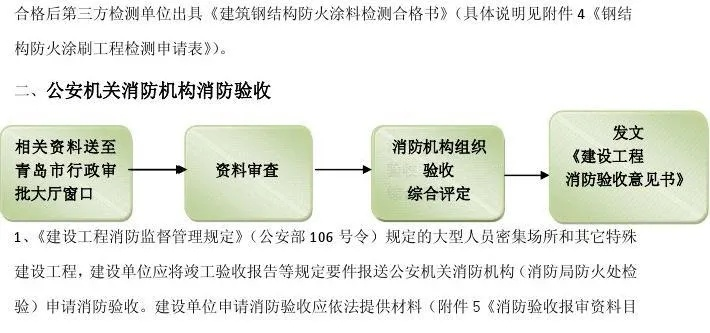

一、什么是消防验收?为什么必须通过?
消防验收指建筑工程竣工后,由住建部门(原公安消防机构)依据《建设工程消防设计审查验收管理规定》对消防设施、安全布局进行的综合性达标评定。未通过验收的建筑禁止投入使用,否则将面临责令停业、罚款等行政处罚。

二、核查消防验收结果的八大方法
1.官方政务系统查询
- 访问所在省份的住建厅或消防政务服务网站(如示例中的云南消防政务网),进入“消防验收结果公示”专栏,输入项目名称、地址或验收备案号进行检索。
- 例如《四川省建设工程消防设计审查验收管理系统》支持通过项目代码、建设单位名称在线校验验收状态。
2.验收意见书原件核验
通过验收的项目会获得《建设工程消防验收意见书》,重点核查:
- 文书编号是否与官方档案一致
- 签发机关公章是否为属地住建部门
- 结论明确标注“合格”或“通过”。
3.消防设施检测报告溯源
要求施工单位提供第三方机构出具的消防设施检测报告,核对消火栓系统、自动报警系统、喷淋系统等检测项是否全部达标。
4.现场标识查验
- 消防水泵房:查看设备铭牌信息与验收记录一致性
- 疏散通道:检查应急照明、疏散指示标志安装规范性
- 防火分区:确认防火门、防火卷帘等分隔设施完好率。
5.主管部门函询
向项目所在地的住建局消防审验科提交书面查询申请,需提供项目准确地址、建设单位全称及法人信息。
6.竣工图纸与验收记录比对
调取竣工图纸中的消防设计专篇,与《建设工程消防验收记录表》进行逐项对照,重点关注防火间距、消防车道等是否按图施工。
7.联动测试报告核查
查看火灾自动报警系统与排烟风机、消防广播、应急照明的联动测试记录,确认系统响应符合《消防联动控制系统》标准。
8.竣工验收备案回执验证
对于无需办理消防验收备案的特殊建设工程,可核查《竣工验收备案回执》中消防专项验收结论栏。
三、官方查询系统操作指南
以典型省份系统为例:
1.登录省级政务服务网,选择“法人用户”入口
2.进入“工程建设项目审批”专题,点击“消防验收结果查询”
3.输入项目代码(如2307-411421-04-01-101911格式)或项目准确名称
4.系统显示三种状态:
- ?已通过:标注验收合格日期及文书编号
- ?待整改:列明不合格项及复查期限
- ?不通过:说明具体违反条款。
四、验收合格的核心文件清单
| 文件类别 | 具体名称 | 核查要点 |
|---|---|---|
| 法定文书 | 《建设工程消防验收意见书》 | 结论页需包含“综合评定合格”字样 |
| 技术文件 | 消防设施检测报告 | 封面需有CMA认证标志 |
| 过程记录 | 隐蔽工程验收记录 | 涉及管道敷设、线缆穿管等关键工序 |
| 设计文件 | 消防设计审查合格书 | 文号与验收意见书关联一致 |
五、常见未通过情形及应对措施
1.
消防车道不达标:车道宽度不足4米或净高低于4米,需重新规划车道布局
2.
自动喷淋系统故障:喷头选型错误或水压不足,应更换合规设备并提交复测报告
3.
疏散距离超限:安全出口至最近房间距离超过规范要求,需增设疏散楼梯
3.
验收材料不完整:缺失产品认证证书或施工记录,需补充完整资料链。
六、新建项目消防验收流程
1.
设计阶段:取得《消防设计审查合格意见书》
2.
施工阶段:完成消防设施安装并通过第三方检测
3.
申报阶段:向住建部门提交全套验收资料
4.
现场评定:核查人员依据GA836-2016标准进行现场测试
5.
结论出具:15个工作日内发放验收意见书。
七、委托第三方检测注意事项
确认检测机构具备消防设施维护保养检测资质
要求使用激光测距仪、超声波流量计等专业设备测量
报告需包含系统联动测试视频及
不合格项整改建议。
八、特殊情形处理方案
- 历史遗留项目:可申请按建设时的消防技术标准进行验收评定
- 改造项目:需提供原建筑消防验收文件及改造方案对比说明。
九、消防验收与安全检查的区别
| 对比维度 | 消防验收 | 消防安全检查 |
|---|---|---|
| 法律性质 | 行政许可前置程序 | 事后监督管理措施 |
| 检测重点 | 系统安装符合性 | 设备运行有效性 |
| 成果文件 | 验收意见书(永久效力) | 检查记录表(有效期1年) |
通过以上系统化核查方法,可准确验证建筑工程消防验收状态。建议在购房、租赁前优先完成此项核查,切实保障生命财产安全。
