一、沉降观测的基本目的是什么?
沉降观测的核心目的是通过系统监测建筑物在垂直方向的位移量,掌握其沉降规律,及时发现异常沉降并采取应对措施,确保建筑结构安全。观测数据不仅用于施工期安全控制,还可为同类工程积累宝贵资料。

二、观测点布设有哪些具体规定?
观测点应布设在最能反映建筑物沉降特征的位置,通常包括以下部位:
- 建筑物的四角、大转角处及沿外墙每10-15米处
- 不同建筑结构、基础类型或埋深的分界处
- 沉降缝、伸缩缝及填挖方分界处两侧
- 框架结构每个或部分柱基上,高层建筑纵横轴线端点
相邻观测点间距宜为15-30米,均匀分布在建筑物周围。对于特殊文化建筑,建议使用隐蔽式观测标志以保护建筑外观。
三、观测频率如何确定?
施工阶段:
- 高层建筑每增加1-2层观测一次
- 工业建筑按不同施工阶段(加荷25%、50%、75%、100%)分别观测
- 停工期间每隔2-3个月观测一次,停工时及复工前必须各测一次
使用阶段:
- 第一年观测3-4次,第二年观测2-3次,第三年后每年观测1次
- 均匀沉降且连续三个月平均沉降量≤1mm时,每三个月观测一次;≤2mm时每六个月观测一次
四、仪器设备和人员有何要求?
应使用DS1或更高级别的水准仪,配合受环境影响小的高精度铟钢尺或锰钢尺。作业人员需经过专业培训,能熟练操作仪器并理解测量原理,确保按时高效完成观测任务。
五、特殊情况下如何调整观测?
遇到以下情况需立即增加观测频次:
- 基础附近地面荷载突然增减或大量积水
- 长时间连续降雨或暴雨后
- 建筑出现大量沉降、不均匀沉降或严重裂缝时,应进行逐日或2-3天一次的连续观测
六、沉降稳定标准是什么?
当最后100天的沉降速率小于0.01-0.04mm/天时,可认为已进入稳定阶段。具体取值需根据各地区地基土的压缩性能确定。
七、观测过程需遵循哪些原则?
沉降观测应严格遵循"五定":

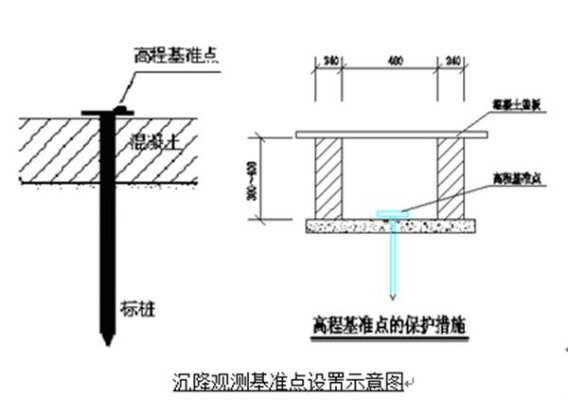

- 基准点、工作基点及观测点位置固定
- 使用仪器与设备稳定
- 观测人员配置稳定
- 观测环境条件基本一致
- 观测路径、方法及程序统一
八、数据记录与分析有哪些要求?
每次观测需详细记录施工进度、荷载变化、气象情况及建筑物异常情况。观测数据必须采用统一表格记录,经严格核对无误后进行平差计算,求出各沉降点的高程值。水准路线应采用闭合或附合路线,两次后视读数之差不应超过±1mm。
九、不同地基类型的沉降特点?
位于砂类土层上的建筑物,沉陷在施工期间已大部分完成;而位于粘土类土层上的建筑物,沉陷速度与荷载重量成正比,施工期间只完成部分沉降。
通过规范化的沉降观测,能够及时掌握建筑物沉降动态,为工程安全和后续维护提供科学依据。各参与方应严格按照规范要求执行,共同保障建筑安全。
