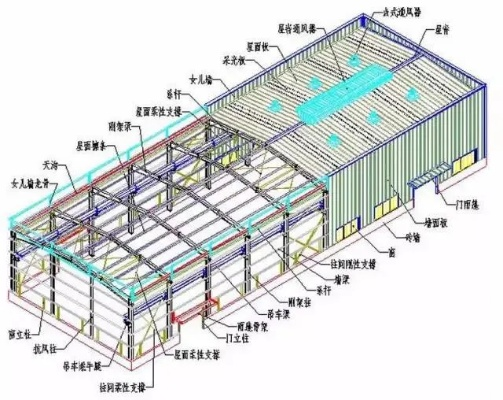

钢结构厂房如何科学划分分部分项?工程管理的“解剖学”原则

konglu 厂房检测35阅读模式

一、分部分项划分的基本概念与原则

问:什么是钢结构厂房的分部分项划分?

钢结构厂房如何科学划分分部分项?工程管理的“解剖学”原则

分部分项划分是对钢结构厂房工程进行系统性解构的过程^()。根据现行规范,单位工程可划分为分部工程、分项工程和检验批三个层次。其中分部工程按专业性质划分,分项工程按主要工种或施工工序划分,检验批则是质量验收的基本单元^()。

问:划分工作需遵循哪些核心原则?

1.
工序递进原则:按“前期准备→设计深化→材料加工→现场施工→验收交付”的自然流程划分^()

2.
专业协同原则:充分考虑钢结构工程加工、运输、安装各环节的专业特点^()

3.
责任明晰原则:每个分项都需明确“谁来做、做什么、做到什么程度”^()

4.
验收便利原则:划分大小应便于质量控制和验收,避免返工量过大^()

二、分部分项划分的具体实施方法

问:划分的具体步骤是什么?

以典型钢结构厂房为例,划分应涵盖以下五大分部:

1.前期准备分部

  • 现场勘察复核分项:由施工方技术组牵头,重点检测标高、核障碍物^()
  • 图纸会审分项:设计方、施工方、监理三方共同参与,解决节点做法不明确等问题^()
  • 资源调配计划分项:精确计算吊机、焊工等资源进场时间^()

2.设计深化的部分

此阶段需特别关注节点设计和构件分段^()。例如梁柱连接节点若只标“参照标准图”,需在图纸会审时确定具体做法^()。构件分段比例建议按1:2:1考虑,但需根据具体工程荷载调整^()。

3.材料采购与加工分部

  • 原材料验收分项:包括钢材材质证明文件核查和实物抽检^()
  • 构件加工分项:重点关注焊接质量、尺寸精度和防腐处理^()

4.现场施工分部(按专业细分为多个子分项)

  • 基础工程分项:包括钢柱基础施工和地脚螺栓预埋^()
  • 主体安装分项:涵盖钢柱吊装、钢梁安装和节点连接^()
  • 围护结构分项:包括屋面板、墙面板安装和密封处理^()

5.验收交付分部

  • 结构性验收分项:对钢结构的整体稳定性、承载能力进行评估^()
  • 功能性验收分项:检测防火、防腐、防水等性能^()

三、划分过程中的常见问题与解决方案

问:实际工程中容易遇到哪些划分误区?

误区一:按“人”划分而非按“工序”划分

初期尝试按责任人划分区域,结果因加工精度不足导致现场安装返工^()。正确做法应像“剥洋葱”一样,按阶段、专业、责任分层理清^()。

误区二:忽略设计深化阶段的独立性

某项目因节点设计不明确,导致6处梁柱连接节点施工停滞^()。解决方案是将设计深化作为独立分部,明确节点做法、构件编号等细节^()。

误区三:检验批划分大小失衡

检验批划分过小会增加工作量,过大则验收不通过时返工量大^()。建议常规单层厂房按轴线划分检验批,多层厂房按楼层划分^()。

问:特殊情况下如何调整划分方案?

对于有重型吊车(如50/20t吊车)或振动较大的厂房(如钢渣破碎车间),需将动力影响区和特殊荷载区域作为独立分项重点控制^()。这类区域往往需要增加无损检测分项,如超声波检测焊缝质量^()。

四、划分方案与质量安全的关联性

问:分部分项划分如何影响厂房安全?

科学的划分是安全保障的第一道防线^()。某厂房因构件拼接质量差,出现板错位、漏焊等问题,正是由于检验批划分不细致导致的质量漏洞^()。

通过细化分项,能够系统检测包括构件外观质量、防腐涂层厚度、防火涂层厚度等关键指标^()。特别是对使用旧构件的项目,更需要将“旧构件评估”作为独立分项^()。

五、行业规范与技术要求

问:划分工作需依据哪些规范标准?

主要依据包括:《建筑结构检测技术标准》(GB/T50344—2004)、《钢结构工程施工质量验收规范》(GB50205-2001)、《钢结构检测与鉴定技术规程》(DG/TJ08-2011-2007)等^()。其中对检验批的抽样方法、验收标准都有明确规定^()。

六、实践经验与案例分析

在实际项目中,划分方案需要结合具体情况进行调整。例如某3万平米厂房项目,在前期准备阶段发现西北角实际软土厚度达3.5米,远超图纸标注的2米回填区,这一发现直接影响了钢柱基础分项的设计调整^()。

另一个典型案例是某钢厂厂房,由于使用了拆除的旧构件,导致柱拼接严重错位、螺栓孔无法对位^()。此类项目需增加“旧构件性能评估”分项,对利用的构件进行专项检测。
