钢结构上浇筑10公分混凝土如何确保质量?全方位解析施工关键

konglu 钢结构检测56阅读模式

一、基础概念与材料选择

Q1:钢结构上浇筑混凝土楼板有何特殊要求?

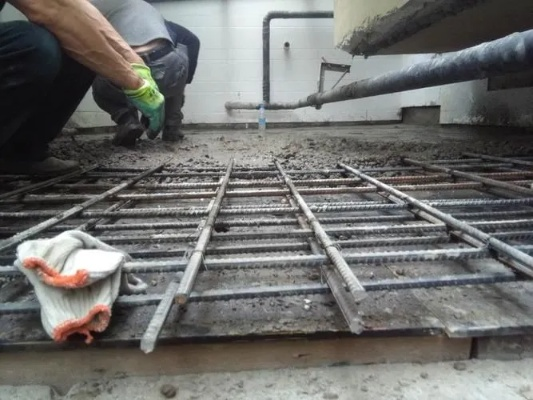

钢结构上浇筑10公分混凝土如何确保质量?全方位解析施工关键

在钢结构体系上进行混凝土浇筑时,需重点解决钢与混凝土两种材料的协同工作问题。与传统现浇混凝土不同,钢结构具有柔韧性高、变形大的特点,而混凝土则为刚性材料。二者结合时需通过剪力连接件(如焊接短筋)实现力学传递。对于10公分厚度的楼板,钢筋保护层应严格控制在20mm以内,避免因保护层过厚导致承重能力下降,或因过薄引起钢筋锈蚀。

Q2:如何选择合适的混凝土配比?

混凝土材料质量直接决定最终成型质量。宜选用强度等级不低于C30的商品混凝土,水灰比控制在0.4-0.45之间,粗骨料粒径不超过楼板厚度的1/3(即≤30mm)。进场时需核验混凝土小票与质量证明文件,并进行坍落度检测,合格后方可浇筑。

二、施工流程与技术控制

Q3:具体施工流程包含哪些关键步骤?

完整的施工流程应包含:测量放线→楼板周边钢板模板安装→钢梁上短筋焊接→钢筋绑扎→预留洞口模板安装→楼板混凝土浇筑。其中测量放线是基础,误差需控制在±3mm内;模板安装需保证密封性,防止漏浆;短筋焊接间距一般为300-400mm,焊接长度不少于50mm。

Q4:钢筋工程如何保证质量?

钢筋宜选用热轧Ⅰ级(光圆)和Ⅱ级(月牙纹)钢筋。绑扎接头搭接长度末端距钢筋弯折处不得小于钢筋直径的10倍,且接头不得位于构件最大弯矩处。受力钢筋绑扎接头位置应相互错开,受拉区接头截面面积占比不得超过25%。成品钢筋严禁踩踏,混凝土浇筑时应铺设跳板分散荷载。

Q5:10公分混凝土浇筑有何特殊工艺?

混凝土浇筑宜采用“赶浆法”,从钢梁处开始向两侧摊铺。虚铺厚度应略大于设计厚度1-2mm,使用平板振捣器沿垂直浇筑方向振动,檐口等小面积区域采用小型振捣棒辅助。振捣后需进行三次抹压:初次拍实搓平、二次拍出水分、三次压实搓平,随即进行拉毛处理。

三、质量控制与缺陷防治

Q6:如何有效控制混凝土裂缝?

裂缝控制需从材料、施工、养护三方面入手。材料上需确保混凝土质量达标,施工中需规范操作,避免过度振捣或漏振,养护阶段应及时覆盖塑料薄膜保温保湿。对于10公分薄板,表面水分蒸发快,需在浇筑后12小时内开始浇水养护,持续时间不少于7天。

Q7:成品保护有哪些具体要求?

钢筋工程施工班组为成品保护主要责任人。水电等专业班组需制定专项保护方案后方可作业。混凝土未达到规定强度前,严禁上人上料。露出板面的柱主筋应采用PVC套管保护,防止混凝土污染。

Q8:施工安全如何保障?

临边部位须设置标准化防护栏杆或双层钢丝网。挑檐部位作业人员必须正确佩戴安全带,车辆出入需彻底冲洗,防止泥土污染楼板。泵管支撑应设于钢梁上方,底部垫设木板分散荷载。

四、技术创新与标准规范

Q9:现代钢结构混凝土技术有何新发展?

当前已广泛应用钢筋桁架楼承板体系,该体系通过标准化构件实现快速安装,且具有更优的经济性和环保性。H型钢(平行宽翼缘工字钢)作为新型截面材料,其200-700mm的腹板高度范围为工程提供了更多选择。

Q10:质量验收主要关注哪些指标?

施工过程中需重点检查钢筋规格、搭接长度、保护层厚度;混凝土浇筑后需检测平整度(用3米直尺检查)、强度(留置试块)、表观质量(无裂缝、孔洞)。板面平整度偏差应≤5mm,拉毛纹理需均匀一致。
