工业厂房竣工验收流程全解析:从准备到备案的完整指南

konglu 厂房检测50阅读模式

竣工验收是工业厂房建设的最后一环,其规范性直接关系到工程质量安全与后续运营效率。本文将围绕竣工验收的全流程,以问答形式解析关键环节的操作要点与常见问题。

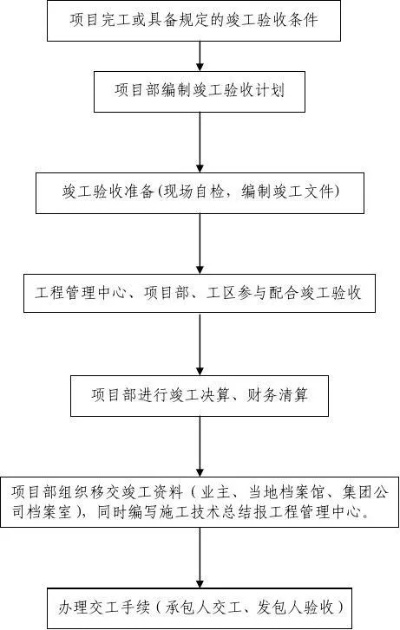

 工业厂房竣工验收流程全解析:从准备到备案的完整指南

一、验收前的准备工作有哪些核心要求?

答:验收前需完成资料整理与现场整治的双重任务。资料方面,施工单位应编制包括施工图纸、竣工图、隐蔽工程验收单、材料合格证明等在内的全套工程档案,确保内容真实完整,与施工进度同步形成。具体需涵盖项目招标文书、设计变更记录、施工合同等关键文件,并按管道、线路、设备等类别分类编号,便于审核追踪。现场方面,需彻底清理建筑垃圾、拆除临时设施,并完成水电、消防等系统的调试检测,确保功能完备性。

二、验收小组应如何组建与分工?

答:验收小组由建设单位牵头,联合监理、施工、设计单位及专业技术人员共同组成。小组需明确各成员职责:监理单位负责质量评估,设计单位核查图纸落实,施工单位提供施工记录与检测报告,各方协同保障验收的专业性。对于复杂项目,还可引入第三方检测机构对结构安全、电气系统等开展独立检测,增强结果公信力。

三、现场检查需重点关注的环节有哪些?

答:现场检查应覆盖结构安全、设备安装与功能性指标三大维度。验收小组需核查厂房外观平整度、屋顶防水性能、墙体结构稳定性等基础项目。同时,对关键设备进行运行测试,如消防设施喷淋效果、通风系统风力参数等,确保符合设计要求。特别需重视隐蔽工程的核验,如地基承载力测试、管道压力试验等,确保无安全隐患。

四、文件审核中易出现的问题及应对措施?

答:常见问题包括资料缺失、签字不全、数据不符等。应对时需建立三级审核机制:施工单位自检确保文件原始性,监理单位复核流程规范性,最终由验收小组集中审查真实性。例如,材料合格证明需与进场批次对应,监理报告需包含施工问题追踪记录,避免事后补填导致的合规风险。

五、专业检测环节如何保障结果可靠性?

答:需依据厂房用途确定专项检测范围。制造业厂房应侧重结构荷载测试与振动分析,仓储类需重点检验货架承重与消防联动性能。检测须由具备资质的机构执行,出具加盖CMA章的报告,如钢结构探伤报告、防雷接地检测表等,验收小组需交叉比对设计参数与实际数据。

六、整改与复检流程如何规范执行?

答:针对验收中发现的问题,需形成书面整改清单,明确责任单位、修正标准与完成时限。例如墙面空鼓需标注位置与修补工艺要求,设备安装偏差需限定调整精度。整改完成后,由原验收小组进行实地复检,重点核查问题点位,直至全部符合标准。

七、竣工验收报告应包含哪些必备内容?

答:报告需综合各方评估结论,包含工程概况、参建单位履职情况、质量检测数据、遗留问题处理方案等。需附具会议签到表、分项验收记录、检测报告等支撑材料,最终由建设单位、监理单位共同签章确认。

八、备案归档阶段有哪些注意事项?

答:验收通过后,建设单位需在规定时限内向建设行政主管部门提交备案申请,附竣工图纸、验收报告、消防认可文件等,完成工程合法化登记。归档资料需采用耐久性材质保存,竣工图应按国家标准折叠装盒,确保长期可查。

总结

工业厂房竣工验收是以安全质量为基石的系统工程,通过标准化流程设计、多主体协同机制及闭环式问题管理,能够有效规避运营风险,为产业升级提供坚实基础。
