一、厂房竣工验收报告的基本概念是什么?
厂房竣工验收报告是在工业厂房建设项目完成后,由建设单位组织设计、施工、监理等相关单位,对工程是否符合设计要求、施工质量是否达标以及是否具备投产使用条件进行全面检验和评定的总结性文件。这份报告不仅是工程竣工验收合格的法定证明,更是办理后续产权证书和竣工验收备案手续不可或缺的核心依据。其编制需要严格遵循《建筑工程施工质量验收统一标准》等一系列国家规范。

二、一份完整的厂房竣工验收报告应包含哪些核心部分?
根据工程实践和相关规范要求,完整的厂房竣工验收报告通常包含以下核心部分:
1.工程概况
这部分需要清晰记录工程的基本信息,包括:
- 工程名称、具体建设地点
- 建设单位、设计单位、施工单位、监理单位全称
- 建筑规模(总建筑面积、占地面积)和结构类型(如钢结构、钢筋混凝土框架结构)
- 施工工期(开工日期与竣工日期)
- 重要的技术指标,如抗震设防烈度、防火等级
- 相关许可证编号,如建设工程规划许可证和建筑工程施工许可证号。
2.工程建设执行情况
此部分需说明:
- 各参建单位的资质情况以及合同履行情况。
- 施工过程中执行施工组织设计、专项施工方案的质量控制措施。
- 主要建筑材料(如钢材、水泥、砖、防水材料等)的进场验收记录和试验报告是否齐全有效。
3.竣工验收条件检查
报告必须确认项目已满足以下关键条件:
- 工程已按设计图纸和合同约定完成全部建设内容。
- 施工单位已进行自检并出具了合格的竣工报告。
- 监理单位已对工程质量进行评估并提交了评估报告。
- 技术档案和施工管理资料完整、准确。
- 规划、消防、环保等专业管理部门已出具认可或准予使用的文件。
4.验收组织与程序
需详细描述验收活动的实施过程:
- 验收的具体时间、地点。
- 所有参与验收的单位和人员名单。
- 验收的具体步骤,通常包括现场实地检查、相关工程资料审阅、对发现问题提出整改意见、组织整改后的复验等环节。

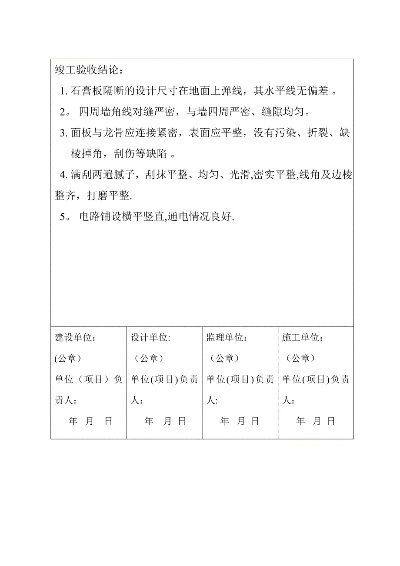

5.质量评定与结论
这是报告的最终结论部分,应明确:
- 对地基基础、主体结构、装饰装修、屋面、给排水、电气、通风空调等各分部工程的质量等级评定(合格或优良)。
- 验收组根据检查和评定结果,给出综合验收意见和明确结论,确认工程是否整体合格,并同意交付使用。
三、厂房竣工验收有哪些常见的质量问题及处理方法?
在竣工验收阶段,工业厂房常会遇到一些典型的质量问题,必须妥善处理。
1.墙体或楼板裂缝
- 问题描述:裂缝类型多样,包括因材料强度不足引起的强度裂缝、因地基不均匀沉降导致的沉降裂缝、因温度变化引起的温度裂缝等。
- 处理方法:首先需由专业机构鉴定裂缝的性质和严重程度。对于影响结构安全的裂缝,必须采取加固补强措施;对于非结构性裂缝,可采用压力灌浆、表面封闭等方法进行处理,并持续观察。
2.防水问题导致的渗漏
- 问题描述:在雨季或用水区域(如卫生间、屋面),出现渗漏水现象,影响使用并可能破坏装修。
- 处理方法:查找渗漏源,对屋面防水层、卫生间防水层、外墙缝隙等部位进行修补或重做,并必须进行蓄水或淋水试验以验证效果。
3.给排水与电气系统故障
- 问题描述:给水系统水压不稳,排水管道坡度不当导致积水,电气线路敷设不规范,设备接地不可靠等。
- 处理方法:严格按照设计图纸和《建筑给水排水及采暖工程施工质量验收规范》、《建筑电气工程施工质量验收规范》等进行排查和调试,确保系统运行稳定、安全。
4.楼体倾斜或结构不完善
- 问题描述:表现为沉降期后持续下沉、不均匀沉降导致楼体倾斜等,存在严重安全隐患。
- 处理方法:此类问题极为关键。必须立即停止验收程序,委托专业检测鉴定机构进行详细勘查和分析,并根据鉴定结果采取地基加固、结构补强等根本性治理措施,彻底消除隐患后方可重新组织验收。
特别提醒:当发现验收不合格时,建设单位负有首要责任,必须立即组织相关单位进行整改。整改完成后,应重新申请并组织竣工验收。根据《建设工程质量管理条例》,严禁任何单位在工程未通过正式验收前擅自投入使用,违者将面临责令停止使用、罚款乃至承担相应赔偿责任等法律后果。
四、厂房竣工验收报告填写有哪些格式要求与注意事项?
报告的规范性直接影响其法律效力和后续流程的办理,务必注意以下几点:
- 填写责任:报告必须由建设单位负责填写,并要求相关责任人亲笔签名,严禁代签。
- 书写材料:为确保档案的长期保存,应使用碳素墨水、蓝黑墨水等耐久性强的书写材料,避免使用易褪色的圆珠笔、铅笔等。
- 内容一致性:报告中的所有内容,特别是关键数据和结论,必须与最终的竣工图纸以及工程实际情况完全吻合,严禁虚报、瞒报或遗漏重要信息。
- 结论明确性:验收意见应清晰、明确,包括对设计功能实现情况的评价、对各参建单位执行法规和标准情况的简述,并最终明确工程的质量等级(合格或优良)。
五、厂房竣工验收的法规与技术标准依据主要有哪些?
验收工作必须严格依据现行的国家法律法规和技术标准进行,主要包括:
- 核心国家标准:
- GB50300-2001《建筑工程施工质量验收统一标准》
- GB50204-2002《混凝土结构工程施工质量验收规范》
- GB50205-2001《钢结构工程施工质量验收规范》
- GB50242-2002《建筑给水排水及采暖工程施工质量验收规范》
- GB50303-2002《建筑电气工程施工质量验收规范》
- GB50207-2002《屋面工程质量验收规范》
总之,厂房竣工验收报告是项目建设周期中一个具有法律效力的重要里程碑。它不仅是工程质量的最终“体检证明”,更是项目由建设阶段转向生产运营阶段的合法通行证。严谨、细致、规范地完成这份报告,对于保障工业厂房长期安全、稳定、高效运行至关重要。
