一、检测范围与基本要求
问:铁路工程基桩检测主要包含哪些内容?

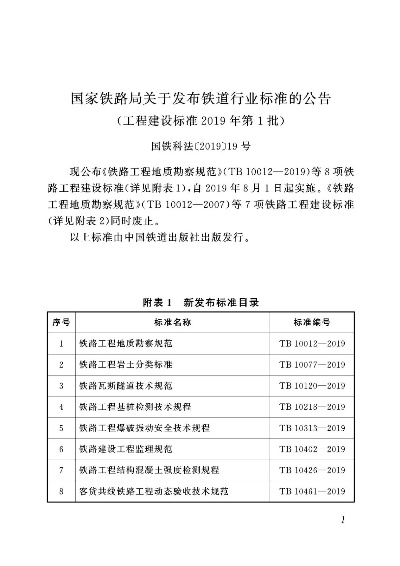

答:根据《TB10218-2019铁路工程基桩检测技术规程》,检测范围覆盖桩基承载力和桩身完整性两大核心指标。承载力检测通过静载试验验证桩基设计荷载能力,桩身完整性检测则采用声波透射法、低应变法等手段识别裂缝、缩颈等缺陷。检测需在桩基施工完成后、承台施工前开展,确保数据能真实反映工程实体质量。
问:检测批抽样应遵循哪些原则?
答:检测批抽样需综合全数检测与随机抽样方案。对桩位偏差、桩顶标高、连接节点等关键项目宜全数检测;对桩身混凝土强度等计量指标,应按《建筑结构检测技术标准》GB/T50344-2019要求满足推定区间限制,测区应随机布置于检测批构件。重要检测批(如地质条件复杂区)需提高抽样比例或专项检测频次。
二、检测方法与技术实施
问:桩身完整性检测有哪些主流方法?
答:目前主要采用三种方法:
1.
声波透射法:通过预埋声测管发射接收超声波,依据波速变化判定桩体密实度。例如承秦高速项目中,T梁顶板波速低于3.5km/s的区域被判定为密实度不足;
2.
低应变反射波法:通过锤击桩顶分析应力波传播,快速筛查桩身缺陷;
3.
钻孔取芯法:对疑问桩段钻取芯样,直接观测混凝土浇筑质量。
问:静载试验中常见问题如何应对?
答:试验中需重点控制三大问题:
- 堆载平台偏心:平台中心与桩心偏差需控制在5%以内,防止支承墩悬空导致试验中断;
- 基准梁稳定性:在大型堆载检测时,基准桩与试验桩间距应大于4倍桩径;
- 设备校准:压力传感器应每季度标定,避免因设备老化导致数据失真。
三、质量缺陷处理与工程应用
问:基桩检测发现问题后如何处理?
答:处理需分步实施:
1.
复测验证:对可疑桩采用两种及以上方法交叉检测,如声波透射法与钻孔取芯结合;
2.
补强措施:对桩身缩颈部位可采用高压注浆加固,对桩底沉渣过厚需进行二次清孔;
3.
报废重建:当桩身存在贯通性裂缝或承载力不达设计值70%时,应果断废弃并补桩。
问:特殊地质条件下检测需注意什么?
答:在软土、湿陷性黄土等区域应强化三方面控制:
- 检测时机:软土地基需在桩基休止期(通常14-28天)后检测,避免假性沉降数据;
- 监测频率:运营期需每季度开展沉降监测,使用自动化采集系统实时预警;
- 工艺适配:山区桥梁应增加桥梁CT检测,如承秦高速通过64道CT系统对260片梁板实现全覆盖质量监控。
四、标准更新与技术创新
问:2019版规范相较旧版有何重大改进?
答:主要体现四方面升级:
1.
检测精度:声波透射法采样间隔由旧版20cm缩减至10cm,显著提升缺陷定位准确性;
2.
设备要求:明确数字式检测仪器的抗干扰指标,需具备10kHz以上采样频率;
3.
验收标准:明确Ⅲ类桩(局部缺陷桩)占比不得超过同期检测总量5%,否则需全线复检;
4.
数据管理:要求检测数据实时上传至铁路工程质量管理平台,实现全过程可追溯。
问:未来桩基检测技术发展趋势如何?
答:正朝着智能化、精细化方向演进:
-
三维成像技术:通过多通道传感器构建桩体三维模型,准确定位缺陷空间分布;
-
远程监控系统:通过物联网传感器实时传输沉降、位移数据,结合大数据分析预测质量风险;
-
无损检测升级:如采用分布式光纤传感技术,可实现对桩基受力状态的连续监测。
