EPC与PC工程总承包模式有何本质区别?从七大维度全面剖析

konglu 工程检测50阅读模式

1.合同承包范围的本质差异是什么?

EPC(EngineeringProcurementConstruction)模式涵盖设计、采购、施工全流程的交钥匙总承包,承包商需对项目从可行性研究到竣工验收的全生命周期负责。这种“前端加载”特点使承包商能在项目初期介入方案设计,通过优化设计控制成本,例如某化工厂项目通过3D建模将管道长度减少12%,直接节省钢材采购成本380万元。承包商需要组建包含设计工程师、采购专员、施工经理的复合型团队,在设计阶段就考虑采购与施工的协调性。

 EPC与PC工程总承包模式有何本质区别?从七大维度全面剖析

PC(ProcurementConstruction)模式则明确将设计环节剥离,承包商仅执行设备采购和施工安装。在大型炼油厂扩建案例中,业主往往保留专利工艺包的设计权,仅将设备采购和装置安装以PC模式发包。承包商需严格按业主提供的PID图纸(管道仪表流程图)施工,若发现设计冲突必须停工待图,某LNG项目曾因此类问题导致施工界面等待长达47天。

从合同金额构成看,EPC项目设计费通常占3-8%,而PC项目该比例归零。但EPC承包商可通过价值工程在保证功能前提下优化设计,从而在采购施工环节获取额外利润,这是PC模式不具备的盈利点。

2.风险分配机制有何不同?

EPC模式被称为“风险包干合同”,承包商需承担约80%的项目风险。最典型的是设计-施工界面风险,某污水处理厂因地质勘察数据偏差导致桩基设计变更,EPC承包商最终承担了超预算1600万元的加固费用。此外还包括技术标准风险(如欧盟CE认证更新导致设备返工)、不可预见地质条件风险等。为应对这些风险,成熟EPC承包商通常会预留5-10%的风险准备金,并在合同中设置调价公式应对大宗材料价格波动。

PC模式下风险分配相对分散,业主承担设计风险,承包商主要承担采购和施工风险。由于设计由业主控制,承包商无需承担工艺设计风险,特别适用于采用成熟技术的标准化项目。但承包商需面对设计文件交付延迟、设计错误导致的返工等风险,这些风险通常需要通过合同条款明确责任归属。

3.业主参与度与管理负担如何区别?

EPC模式下业主参与度较低,只需大致说明投资意图和要求,其余工作均由EPC承包单位完成。业主的管理重点转向性能指标验收和成果确认,而非过程干预。例如在某改造工程中,总承包方熟悉工程建设流程和审批程序,专业人员办事效率更高,能够把当地特殊要求融合到设计和工程实施中。

PC模式下业主需深度参与项目管理,不仅要独立完成设计或另行委托设计单位,还要协调设计、采购、施工多方工作。业主需要建立专门的管理团队,处理设计单位与施工单位之间的接口问题,管理负担显著加重。

4.两种模式的合同结构与计价方式有何特点?

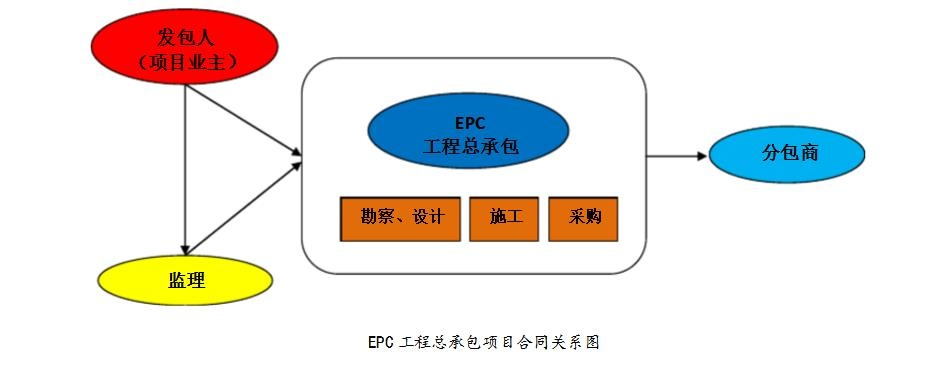

EPC项目采用总价合同模式,业主直接与工程总承包企业订立合同,由该承包商承担项目从设计、采购、施工到试运行的所有环节。合同结构相对简单,但合同条款需要全面考虑各种风险因素,明确责任界限。

PC项目采用分项合同形式,业主需要与设计单位、设备供应商以及施工单位分别签署合同。各参与方之间的权利和义务相互独立,业主需要在各个分项合同中进行有效协调。在计价方式上,PC合同可以是总价合同,也可以是单价合同,灵活性较高。

5.设计主导权与优化空间如何分配?

EPC模式下承包商拥有设计主导权,能够通过设计方案优化实现成本控制。在某个制剂车间建设项目中,业主原计划新建一个三层约6000m2的车间,经总包方优化设计方案后,设计二层(局部三层)约4000m2即满足产能要求,显著节省了投资。设计人员需要具备经济意识,除关注技术外还要多关注经济合理性,为业主提供不同技术方案的综合比较。

PC模式下设计主导权完全由业主掌握,承包商必须严格按照业主提供的设计文件执行。这种模式虽然限制了承包商的优化空间,但有利于业主严格控制项目技术标准和设计品质。

6.两种模式的适用场景与行业分布有何差异?

EPC模式特别适用于技术复杂、投资规模大、需要高度集成化的项目。在光伏电站、化工、电力、市政基础设施等领域应用广泛。随着国家政策鼓励,装配式建筑原则上应采用工程总承包模式,政府投资工程带头推行工程总承包。

PC模式更适用于技术方案成熟、设计变更少的标准化项目。在大型炼油厂扩建、标准化厂房建设等领域应用较多,特别是当业主拥有专利技术或特殊工艺要求时,往往倾向于采用PC模式。

7.项目管理要求与承包商能力需求有何不同?

EPC项目要求承包商具备设计、采购、施工全方位管理能力。需要建立完善的项目管理体系,特别是在设计与采购、设计与施工的接口关系中实施重点控制。包括设计向采购提交的请购文件、设计对报价的技术评审、采购向设计提交订货的关键设备资料等环节都需要精细化管理。

PC项目对承包商的要求相对集中于采购和施工管理能力。承包商需要具备强大的供应链管理能力和施工组织能力,但对设计管理能力要求较低。

随着建筑产业的发展,业主对建设工程服务需求的综合性和集成性越来越高。EPC模式因其能够提供全过程服务、降低业主管理负担、提高项目执行效率而受到越来越多的青睐。2022年住建部批准实施《建设项目工程总承包管理规范》,加快推行工程总承包,完善工程建设组织模式。

在选择承包模式时,业主需要考虑项目的技术复杂度、自身管理能力、风险承受意愿等多重因素。对于技术成熟、变更风险低的项目,PC模式可能更具成本效益;而对于技术新颖、集成要求高的项目,EPC模式则能够提供更好的整体解决方案。
