1.地基与基础分部工程验收应在哪个施工阶段组织实施?
地基与基础分部工程验收通常在基础结构施工完毕、相关质量控制资料收集完整后进行,但需在主体结构分部工程施工之前完成。这是一个承上启下的关键节点,意味着地下隐蔽工程全部结束,即将转入地上结构施工阶段。根据工程实践,验收工作会在土方回填之前或与基坑支护结构验收协调开展,以确保后续施工安全与质量可控。

2.验收工作的核心法律与技术依据包括哪些方面?
验收工作严格依据多层级的规范性文件展开。其核心依据主要包括:
- 国家法律法规与标准规范:如《建筑工程施工质量验收统一标准》(GB50300)、《建筑地基基础工程施工质量验收标准》(GB50202)等。
- 工程设计文件:全套施工图纸、设计变更通知单及技术核定单是验收的“蓝图”基准。
- 合同约定:建设方与施工方在合同中明确的质量目标、验收要求及特殊技术条款同样具有约束力。2020年修订的《建筑地基基础工程施工质量验收规范》GB50202进一步强化了验收程序、内容及评价标准,特别是增加了验槽检验要点、特殊土地基基础工程验收规定等。
3.验收前施工单位需确保满足哪些基本条件?
施工单位在申请验收前,必须确保同时满足实体工程条件和资料完备性条件。
实体工程方面:
- 所有地基处理、桩基、混凝土基础等分项工程已按设计图纸和规范要求全部施工完成。
- 所有涉及结构安全和使用功能的地基承载力、桩身完整性、实体强度等第三方检测项目均已实施并取得合格报告。例如,预制管桩需进行低应变法和静载试验检测,振动沉管桩需进行复合地基静载荷检测。
- 施工过程中出现的质量缺陷已按程序处理并闭环,监理单位已对工程质量进行预检并确认主控项目合格。
资料方面:
- 从材料进场报验、见证取样送检记录,到隐蔽工程验收记录、施工测量放线记录等质量控制资料必须齐全、真实、有效,能够完整追溯施工全过程。

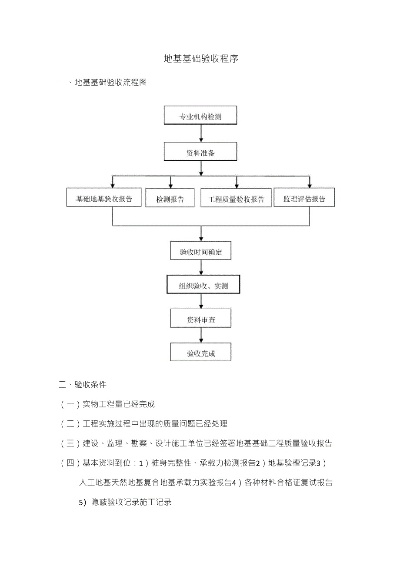

4.验收工作的具体组织流程是怎样的?
地基与基础分部工程验收由建设单位(业主)项目负责人亲自组织并主持。完整的验收流程通常遵循以下步骤:
1.
施工单位自评:施工单位在完成设计内容和合同约定的工作量后,依据标准进行质量自评,合格后向监理单位提交《分部工程报验表》及相关证明资料。
2.
监理单位审查:总监理工程师组织专业监理工程师审查施工单位提交的质量控制资料,并对实体工程质量进行独立核查与平行检验,形成明确的评估意见。
3.
正式验收会议:由建设单位组织,勘察、设计、施工、监理等参建各方项目负责人共同参与。会议议程通常包括:听取施工单位施工总结与自评报告、监理单位监理评估报告;实地查验工程实体质量;核查各项质量控制资料、安全与功能检验资料。
4.
形成验收结论:参与验收的各方根据检查情况独立发表意见,对验收是否通过做出明确结论,并共同签署《地基与基础分部工程质量验收记录》。
5.验收过程中各方重点关注的质量控制资料有哪些?
质量控制资料是反映施工过程合规性的核心证据链,验收时主要核查:
- 材料证明文件:所有进场原材料(如钢筋、水泥、防水卷材等)的质量证明书、出厂合格证及进场复试报告。
- 施工过程记录:测量放线记录、技术交底、隐蔽工程验收记录(如基槽验槽记录、钢筋隐蔽记录等)。
- 检测与试验报告:混凝土配合比通知单、标准养护及同条件养护试块强度报告、地基承载力检测报告、桩基完整性及承载力检测报告等。以某厂房工程为例,其验收资料就包括预制管桩的低应变检测报告(I类桩18根,II类桩4根)和单桩静载试验报告(承载力满足600kN设计要求)。
6.实体工程质量验收的具体检查项目有哪些?
实体工程质量验收是重中之重,主要通过现场观测与测量进行,重点关注:
- 结构实体:混凝土结构外观质量是否存在严重缺陷(如裂缝、孔洞、露筋),基础构件(承台、地梁、底板)的尺寸、标高、轴线位置是否符合设计及规范允许偏差范围。
- 功能性验证:地下防水层的完整性及施工质量,有无渗漏迹象;基坑支护结构的稳定性及变形监测数据是否在可控范围内。
- 施工工艺符合性:核查关键工序,如桩基施工的桩位、垂直度控制,钢筋工程的规格、数量、间距、连接质量,混凝土的浇筑与养护措施等是否符合方案及规范要求。
7.如何评定地基与基础分部工程的最终质量等级?
根据现行国家标准,地基与基础分部工程的验收结论只有“合格”与“不合格”两种,不设“优良”等级。判定为“合格”必须同时满足以下四个核心条件:
- 条件一:所含的各分项工程(如土方工程、桩基工程、混凝土基础工程等)的质量必须全部验收合格。
- 条件二:质量控制资料应完整、真实、有效,签章手续齐全。
- 条件三:涉及结构安全、使用功能和环境保护的现场实体检验与抽样检测结果必须全部符合相关专业验收规范的规定。例如,地基承载力特征值经圆锥动力触探检测需满足140kPa的设计要求。
- 条件四:观感质量验收应达到“符合要求”的标准。各方验收人员通过现场检查,对工程外观质量进行综合评价。
8.若验收中发现质量问题,应如何处理并完成闭环?
验收中发现的质量问题,必须严格按照“定性、处理、验证”的程序进行闭环管理:
1.
问题记录与定性:监理单位会同各方详细记录问题的部位、现象及严重程度。
2.
制定与实施处理方案:一般缺陷由施工单位制定技术处理方案,报监理单位审核后实施;对于涉及结构安全或使用功能的严重质量缺陷,处理方案需经设计单位认可,必要时应邀请专家论证。
3.
复验与关闭:质量缺陷处理完成后,施工单位需报请监理单位组织复验,确认问题已彻底解决并符合要求,形成完整的处理及验收记录。
9.验收合格后,需完成哪些后续工作?
地基与基础分部工程验收合格并签署验收文件后,标志着工程建设取得了阶段性成果,紧接着应推进:
-
土方回填:及时组织基槽和基坑的回填工作,回填材料及压实密度需满足设计要求。
-
资料归档:监理单位应督促施工单位整理本分部工程的全部技术资料、质量保证资料和验收记录,按规定移交建设单位归档。
-
工序交接:为主体结构分部工程的顺利施工创造工作面和技术条件。
