1.工程定位测量是什么?
工程定位测量是根据规划部门提供的坐标点和水准点,使用全站仪、水准仪等专业仪器,将施工图纸上的建筑物位置精确标定到实地的工作。它需在土方开挖前完成,测量结果直接影响后续施工的准确性和规划验收的通过率。

2.定位测量记录包含哪些核心内容?
- 工程概况:明确工程名称、位置、建筑类型及规模。
- 测量依据:包括《工程测量规范》(GB50026-2020)等国家标准、地方规程及施工图纸。
- 仪器与精度:全站仪测角精度需达±X″,水准仪每公里往返测高差中误差不超过±Xmm。
- 测量方法:采用导线测量建立平面控制网,通过闭合或附合导线形式确保精度。

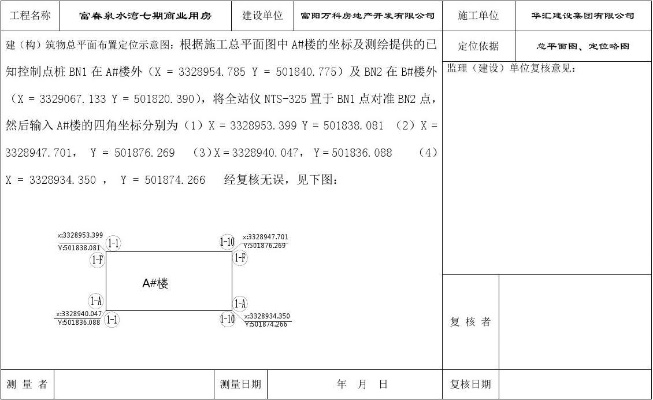

- 示意图与数据:需附CAD绘制的定位抄测示意图及复核结果。
3.定位测量记录填写的关键步骤是什么?
- 资料收集:获取测绘院出具的《建设工程测量成果报告书》、建筑红线桩坐标及施工图纸。
- 现场实施:依据图纸放样,使用全站仪测定角度和距离,水准仪测量高程。
- 误差控制:平面控制网测角中误差应≤6″,测距中误差≤±3mm。
- 签字确认:测量员、监理等单位复核后签字归档。
4.常见的测量问题及解决方法有哪些?
- 仪器操作不熟练:实习中常因对经纬仪整平对中不熟练导致误差,需通过反复练习掌握技巧。
- 数据记录错误:如水准测量往测返核不符,需重新测量并计算高差闭合差。
- 环境因素影响:大风、大雨可能导致测量中断,小组需协同保护仪器并择日补测。
5.如何确保定位测量记录的合规性?
-
仪器检定:全站仪、水准仪等需每年由资质单位校验,确保精度。
-
多重检核:通过测站检核、计算检核和闭合路线检验,避免累积误差。
-
规范引用:严格遵循《建筑工程施工测量规程》等文件,确保与设计图纸一致。
