钢结构预埋放线怎么做?三分钟掌握核心技术要点

konglu 钢结构检测129阅读模式

测量放线的基本流程

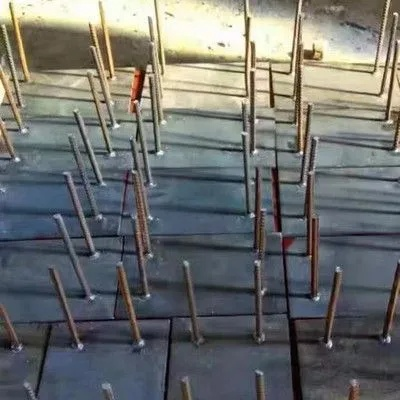

钢结构预埋放线的首要步骤是建立测量控制网。施工人员需根据规划院提供的建筑物坐标点及坐标线,以绝对标高作为基准点,将基本轴线标高引到临近建筑物上。具体操作包括通过全站仪测设出每个埋件的中心十字交叉线,并确定至少两个标高控制点。在混凝土浇灌前后均需对螺栓定位进行复核,确保位置及标高准确。当发现埋件位移时,应在混凝土初凝前用倒链或千斤顶及时校正。

 钢结构预埋放线怎么做?三分钟掌握核心技术要点

预埋螺杆的精确定位技术

定位板的安装精度直接影响后续施工质量。操作时需将定位板精确放置在钢筋面上,用水平尺调整水平度后,选取4-5个接触点进行固定。螺杆穿入定位孔后,需通过全站仪测量定位,待标高和垂直度满足要求后,将其与定位板孔洞及钢筋笼牢固连接。完成安装后必须进行轴线网和标高复测,对误差较大部位进行微调,并经监理验收合格后方可进入下一工序。

过程监控与偏差控制

混凝土浇筑过程中需实施全过程监控。浇筑前应在螺纹部位涂抹黄油并包裹油纸,外面加装套管以防污染。根据国家标准要求,单层钢结构的整体垂直度允许偏差为高度的千分之一,且最大值不得超过25毫米。以10米高钢柱为例,允许偏差仅为10毫米,相当于一枚硬币的厚度。焊接H型钢截面高度小于500毫米时,允许偏差控制在2毫米以内。

验收标准与常见问题

预埋件验收需遵循严格的规范要求。根据钢结构工程施工质量验收规范,检验批合格质量标准要求主控项目必须全部合格,一般项目应有80%及以上检查点符合标准。常见问题包括钢筋搭接部位未微弯导致轴线偏差、下料长度不合理、焊接未按设计采用双面搭接焊等。施工中发现声测管固定不牢致使混凝土浇筑时上浮等情况,需通过专项会议提出解决方案。

视频拍摄的重点内容

预埋放线视频应重点记录测量放线、定位板固定、螺杆安装、混凝土浇筑前后复测等关键环节。特别需要捕捉全站仪操作、标高控制点设置、偏差校正等实操细节。视频解说需明确技术要点,如缆风绳拉设时机、钢梁校正方法等,同时注明各项精度指标,如翼缘板垂直度偏差不得超过宽度的百分之一且最大不超过3毫米。
