一、标准基础信息
1.GB50205-2020与旧版相比主要更新了哪些内容?

新版规范对章节结构进行了全面优化,将单层与多层钢结构安装工程合并为“单层、多高层钢结构安装工程”,并拓展了空间结构范围,新增钢管桁架、预应力钢索及膜结构等内容。同时,强化了金属屋面系统抗风揭性能检测要求,明确规定对强风地区(基本风压≥0.5kN/㎡)或设计有特殊要求的金属屋面需进行动态风载检测。此外,标准增加了装配式金属屋面抗风压检测方法、涂装工艺评定规范及钢结构工程计量原则,进一步完善了质量验收体系。
2.规范的强制效力如何界定?
标准中以黑体字标志的条文为强制性条文,必须严格执行。其核心编制原则遵循“验评分离、强化验收、完善手段、过程控制”十六字方针,通过删除原版中的施工工艺和评优内容,形成独立的质量验收强制性标准,并与《建筑工程施工质量验收统一标准》GB50300配套使用。
二、关键工序验收要求
3.金属屋面系统抗风揭性能检测的具体规定是什么?
金属屋面系统需包含屋面板、底板、支座、保温层等全部组件,检测应采用静态或动态压力加载法。对于建筑结构安全等级为一级、防水等级Ⅰ/Ⅱ级的大型公共建筑,或采用新材料、新构造的金属屋面,必须进行抗风揭性能检测,每组试件数量不少于3个。检测时需以0.07kPa/s速度加载至0.7kPa,并持续观察系统完整性。动态检测则主要针对强风地区和设计有特殊要求的项目,需模拟实际风荷载反复作用下的抗疲劳性能。
4.钢结构连接工程验收有哪些关键控制点?
高强度螺栓连接需分初拧、复拧和终拧三个阶段完成,终拧必须在钢柱、支撑等构件固定且垂直度校准后进行。焊接工程需按《建筑钢结构焊接技术规程》JGJ81执行,并对焊缝进行超声波或射线探伤抽检。接触面紧贴率要求不小于70%,边缘缝隙不得超过0.8mm。
5.安装过程中的精度控制标准如何设定?
单层钢结构柱脚螺栓中心偏移允许偏差≤5mm,预留孔中心偏差≤10mm。钢柱垂直度偏差需在规范允许范围内,安装后需采用风绳或卷扬机临时固定,并及时加装柱间支撑和屋面水平支撑系统。多层钢结构安装时,需严格控制楼面施工荷载,避免超过梁、板承重极限。
三、材料与成品验收
6.原材料进场验收有哪些新增要求?

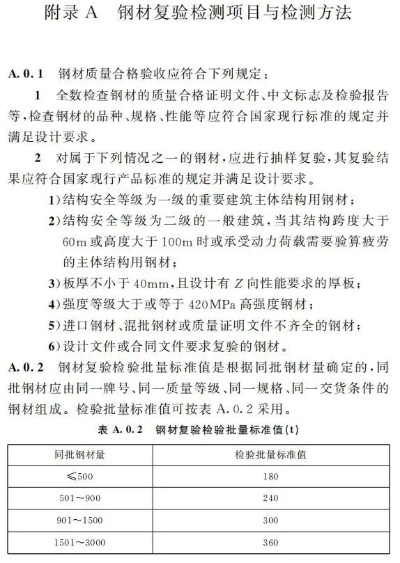

钢材、焊接材料、紧固件及膜结构材料等均需按类型分别验收,并按规定进行复验和见证取样。对进场钢材的质量验证,新增了见证检测方法,确保材料符合设计规范和产品标准。
7.涂装工程的工艺评定有哪些变化?
新版标准强化了表面处理和涂装工艺评定要求,明确钢材除锈等级需达到设计规定,涂装厚度和附着力需通过划格试验等科学方法检测。防腐涂装前应进行工艺试板测试,确认涂层体系适应性。
四、检测方法与验收流程
8.抗风揭性能检测的实验室条件如何规定?
静态检测平台尺寸应满足长度≥7320mm、宽度≥3660mm、高度≥1200mm,压力测量系统误差不超过示值±1%。动态检测需模拟风压波动循环,检测次数和压力幅值需根据设计风荷载标准值确定。
9.验收流程如何体现过程控制?
规范强调工序交接验收制度,上一道工序未验收合格不得进入下一道工序。每个分项工程(如焊接、螺栓连接)均需形成独立检验批,抽样比例按规范执行,例如构件抽查不低于10%且不少于3个。分部工程竣工验收前,需完成安全及功能项目检测,包括防火涂层厚度、屋面板抗风揭能力等。
10.质量问题的防治措施有哪些重点?
针对常见问题如地脚螺栓偏位、构件拼装偏差等,规范要求通过预拼装校验、实时监测调整等措施预防。对于焊缝缺陷、涂装脱落等问题,需制定专项返修方案并经监理确认后实施。
五、标准实施注意事项
11.与其他标准冲突时如何执行?
当本规范与《钢结构设计规范》《建筑钢结构焊接技术规程》等相关标准不一致时,应以GB50205-2020为准。但所有材料验收仍需同时满足对应产品标准要求。
12.施工企业需如何适应新规范?
企业需建立完善的质量管理体系,编制专项施工方案和工艺文件,并对检测仪器定期校准。动态检测的实施需联合设计单位确定风荷载参数,确保检测条件与实际工程一致。
