36米跨度钢结构厂房图纸有哪些关键要素?设计规范与施工要点全解析

konglu 厂房检测51阅读模式

一、基础设计与结构布局

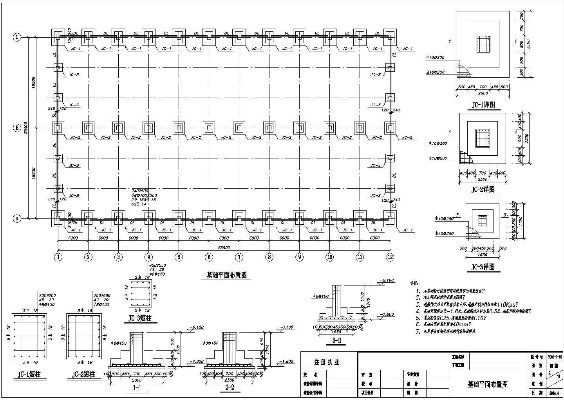

问:36米跨度钢结构厂房的基础设计需注意哪些问题?

36米跨度钢结构厂房图纸有哪些关键要素?设计规范与施工要点全解析

答:基础设计是确保厂房稳定性的首要环节。由于跨度较大,基础需承受较大的竖向荷载和水平力,因此应依据地质勘察数据确定基础形式,如独立基础或桩基础。基础深度需满足冻土线以下要求,同时预埋螺栓的定位精度必须控制在±2mm以内,以防钢柱安装偏差。在整体布局上,结构需遵循"紧凑经济、功能合理",柱网间距通常为6-8米,以适应常见工业设备布局需求。

问:钢结构框架设计如何保证刚度与稳定性?

答:主体框架需采用门式钢刚架结构,通过刚性节点和支撑系统抵抗风荷载及地震作用。刚架梁常采用变截面H型钢,在跨中区域加大截面高度以提升抗弯能力。侧向支撑应设置在屋脊和檐口位置,形成空间稳定体系,防止构件失稳。设计中还需验算局部屈曲效应,确保板件宽厚比符合规范限值。

二、材料选用与节点构造

问:钢结构厂房图纸中材料选择有哪些具体要求?

答:主要承重构件宜选用Q345B低合金钢,其屈服强度达345MPa,优于普通Q235钢。檩条等次构件可采用冷弯薄壁C型钢,减轻自重的同时保持足够刚度。焊接材料需与母材匹配,如CO?气体保护焊丝用于现场连接,焊条采用E50系列以保证焊缝强度。所有材料进场前需查验质量证明文件,并用测厚仪复核钢板厚度。

问:关键节点设计有哪些特殊处理措施?

答:梁柱节点通常采用端板连接,通过高强度摩擦型螺栓传递弯矩。节点域需设置加劲肋防止剪切变形,螺栓布置应满足抗滑移系数要求。屋盖与柱顶的连接节点需设置长圆孔,释放温度应力。抗震设防区域,节点构造尚需满足"强节点弱构件",通过塑性铰外移保证耗能能力。

三、屋面系统与围护结构

问:大跨度厂房屋面设计如何解决防水与排水问题?

答:屋面宜采用双坡排水设计,坡度不小于5%。压型钢板选用不小于0.6mm厚的YX75-230型闭口板,搭接处采用自攻螺钉固定并敷设密封胶带。檐口部位需设置虹吸排水系统,天沟深度根据当地暴雨强度计算确定,防止雨水倒灌。

问:墙面围护系统设计需考虑哪些因素?

答:外墙多用双层彩色压型钢板夹芯墙,内填岩棉保温层(厚度≥80mm)。门窗洞口周边应设加强框,传递风荷载至主体结构。色彩选择上,优先采用冷色调以避免光污染,同时增强建筑立体感。

四、施工安装与质量控制

问:钢结构吊装施工有哪些重要控制环节?

答:吊装需采用120吨级起重机,按"先支撑后主架"作业。钢柱吊装后需用经纬仪校正垂直度(偏差≤H/1000),钢梁安装应从跨中向两端对称进行,防止累积误差。高空作业面须设置直径13mm的生命线系统,操作人员佩戴三点式安全带。

问:焊接工艺与防腐处理如何规范实施?

答:主要受力焊缝要求全熔透二级检验,焊接后24小时内需进行超声波探伤。防腐采用环氧富锌底漆(80μm)+云铁中间漆(100μm)+氟碳面漆(35μm)的组合涂层体系,焊缝区域需做二次防腐处理。

五、安全管理与应急措施

问:大跨度施工需采取哪些特殊安全管理手段?

答:现场需建立四色风速预警系统,当风速超过13.8m/s(6级风)时停止吊装作业。立体交叉作业区需提前12小时提交吊装计划,经监理审批后实施。临时用电系统实行分区管控,单线路负载不超过容许值的70%。

问:竣工验收需重点检测哪些项目?

答:基础沉降观测(沉降量≤20mm)、钢结构垂直度、螺栓终拧扭矩、防火涂料厚度等均需检测合格。此外,应查验屋面淋水试验记录及防腐检测报告,确保各项指标符合GB50205规范要求。

六、常见问题与优化建议

问:36米跨度厂房图纸中易出现哪些设计缺陷?

答:常见问题包括:未设置温度伸缩缝导致屋面开裂;屋盖支撑间距过大引起挠度过限;防雷接地节点遗漏等。建议在设计阶段引入BIM技术进行碰撞检测,优化管线综合布局。

问:如何提升钢结构厂房的耐久性与节能效果?

答:可通过增加屋面板通风层、采用太阳能板一体化设计、优化保温层连续性的方式实现。同时建议在使用阶段建立定期检测制度,重点监测关键节点锈蚀状况与结构变形数据。
